Lösung der Fallstudie GMEP-01: Markteintrittsstrategie für Nordamerika
Teil 1: Vorprojektbericht
- Namen der Autoren und Matrikelnummern
- Cleopatra Ptolemaeus (000001)
- Hypatia Alexandrina (000002)
- Jeanne d’Arc (000003)
- Marcus Aurelius (000004)
- Richard Lionheart (000005)
- Zusammenfassung des allgemeinen Szenarios
Die AutoTech GmbH, ein führender Akteur der deutschen Automobilindustrie, befindet sich in einer umfassenden strategischen Transformation, um den sich verändernden Marktbedingungen gerecht zu werden, insbesondere dem wachsenden Trend zu Elektrofahrzeugen (EVs) und nachhaltigen Technologien. AutoTech ist traditionell bekannt für die Produktion von Hochleistungsmotorenkomponenten und Antriebssystemen, die vor allem an renommierte Hersteller wie BMW, Mercedes-Benz und Volkswagen geliefert werden. In letzter Zeit hat das Unternehmen jedoch einen Umsatzrückgang verzeichnet, was auf die sinkende Nachfrage nach Komponenten für Verbrennungsmotoren (ICE) zurückzuführen ist, da der Branchenschwerpunkt zunehmend auf Elektrofahrzeuge und alternative Antriebe gelegt wird.
Um dieser Entwicklung entgegenzuwirken, passt AutoTech seine Geschäftsstrategie an, indem es sein Produktportfolio diversifiziert und in neue Märkte expandiert. Das Unternehmen verfolgt das Ziel, seine Abhängigkeit von ICE-Produkten zu verringern, indem es fortschrittliche EV-Komponenten, Wasserstoff-Brennstoffzellen, KI-gestützte Wartungssysteme und Leichtbaumaterialien entwickelt. Diese Diversifizierung wird durch eine globale Expansionsstrategie ergänzt, die neue Märkte wie Nordamerika, China und Indien erschließt, während parallel Potenziale in angrenzenden Branchen wie Luft- und Raumfahrt sowie im Bereich erneuerbarer Energien genutzt werden.
Zu den derzeitigen Schwächen von AutoTech gehören die begrenzte Produktdiversifizierung, eine starke Abhängigkeit von wenigen Großkunden sowie eine überwiegend reaktive Innovationsstrategie, die stark von Kundenspezifikationen geprägt ist. Der strategische Wandel des Unternehmens zielt darauf ab, diese Schwächen in Stärken zu verwandeln, indem proaktive Innovationen durch verstärkte F&E-Initiativen gefördert und neue Märkte sowie Technologien erschlossen werden.
Der strategische Wandel gliedert sich in sechs zentrale Programme:
- Diversifikation und Innovation: Fokus auf die Entwicklung neuer Produkte, einschließlich EV-Komponenten und Technologien für autonomes Fahren.
- Globale Marktexpansion: Ziel, die Abhängigkeit von traditionellen Kunden zu reduzieren und neue geografische Märkte und Industrien zu erschließen.
- Kostenoptimierung: Optimierung der Produktionsprozesse durch Automatisierung und Lean Manufacturing.
- Führung in aufstrebenden Technologien: Schwerpunkt auf der Beibehaltung der Marktführerschaft im Bereich EV- und grüner Technologien.
- Risikomanagement: Stärkung der Marktresilienz durch verbesserte Risikomanagementprozesse und Nachhaltigkeitsinitiativen.
- Führungskräfte- und Mitarbeiterentwicklung: Förderung der organisatorischen Stabilität durch den Ausbau von Führungskompetenzen und Mitarbeiterengagement.
Im Rahmen des Projektportfoliomanagements wurden mehrere Schlüsselprojekte priorisiert, die diese strategischen Programme unterstützen. Dazu gehören die Entwicklung fortschrittlicher Kraftstoffeinspritzdüsen für Hybridfahrzeuge, die Gründung einer Tochtergesellschaft in den USA zur Erschließung von Marktanteilen im EV-Sektor sowie Initiativen zur Führungskräfteentwicklung, um die langfristige Stabilität der Organisation zu sichern.
Durch die Neuausrichtung seiner Geschäftsstrategie mit einem klaren Fokus auf Innovation, Marktexpansion und betriebliche Effizienz positioniert sich die AutoTech GmbH für nachhaltiges Wachstum. Die Zukunft des Unternehmens sieht ein diversifiziertes Produktportfolio, eine globale Präsenz in neuen Märkten und eine Führungsposition im Bereich grüner Technologien vor – was langfristig die Widerstandsfähigkeit und Wettbewerbsfähigkeit in einem sich wandelnden Automobilmarkt sichert.
- Szenarioanalyse und Begründung des Fokusbereichs
Das Global Market Expansion Program (GMEP) ist ein zentraler Bestandteil der Strategie von AutoTech, um die Abhängigkeit von großen Automobilkunden zu verringern und gleichzeitig neue internationale Märkte zu erschließen. Dieses Programm umfasst mehrere Projekte, die sich auf unterschiedliche Regionen und Branchen konzentrieren, mit besonderem Fokus auf den EV- und den erneuerbaren Energiesektor.
Wir haben GMEP-01: Markteintrittsstrategie für Nordamerika als unser Schwerpunktprojekt ausgewählt. Ursprünglich war geplant, eine US-Tochtergesellschaft zu gründen, um EV-Komponenten an Hersteller zu verkaufen. Nach gründlicher Analyse erkannten wir jedoch, dass der Verkauf von Komponenten an US-Hersteller effizienter durch den Ausbau der Exportabteilung am AutoTech-Hauptsitz in Deutschland, mit nur wenigen Key-Account-Managern, abgewickelt werden könnte. Dies hätte das Projekt jedoch zu klein und weniger herausfordernd für ein vollwertiges Projekt gemacht.
Um die Komplexität des Projekts zu gewährleisten und gleichzeitig die Machbarkeit zu wahren, nutzten wir die Zeitreise- und Zauberstab-Techniken, um den Umfang von GMEP-01 zu erweitern. Wir stellten uns eine Zukunft vor, in der AutoTech nicht nur EV-Komponenten an Hersteller liefert, sondern auch Endverbraucher-Produkte wie Heimladestationen und Lösungen für das Batteriemanagement anbietet. Dieser erweiterte Umfang ermöglicht es, sowohl die B2B-Märkte (Hersteller) als auch die B2C-Märkte (private EV-Besitzer und Flottenbetreiber) anzusprechen. Dies stimmt besser mit AutoTechs langfristiger Strategie überein und ermöglicht die Anwendung umfassender Projektmanagement-Praktiken.
Durch die Erweiterung des Projektumfangs verfolgt GMEP-01 das Ziel, AutoTech eine starke Position im US-Markt zu sichern, einen Anteil am wachsenden EV-Ökosystem zu gewinnen und das Unternehmen langfristig im Bereich der erneuerbaren Energien und Elektrofahrzeuge zu etablieren.
- Vorläufige Definition des Projektumfangs
Einschlüsse
- GMEP-01: Fokus auf die Markteintrittsstrategie für Nordamerika, die sowohl das EV-Komponenten-Segment als auch Endverbraucher-Lösungen wie Heimladestationen und Batteriemanagementlösungen umfasst.
- Gründung einer US-Tochtergesellschaft zur Verwaltung von Vertrieb, Distribution und Produkteinführungen im B2B- und B2C-Bereich.
- Einsatz prädiktiver und agiler Ansätze, um sowohl Vorhersehbarkeit zu gewährleisten als auch flexibel auf unvorhergesehene Herausforderungen zu reagieren.
- Durchführung von Marktanalysen, Aufbau strategischer Partnerschaften und Sicherstellung der Einhaltung gesetzlicher Vorschriften für den US-EV-Markt, insbesondere in Schlüsselregionen wie Kalifornien und New York.
Ausschlüsse
- Alle anderen Projekte des Globalen Marktexpansionsprogramms (GMEP), wie GMEP-02 (Tesla-Partnerschaft) und GMEP-03 (Markteintritt in China).
- Operative Tätigkeiten der US-Tochtergesellschaft nach der Übergabe an den regulären Betrieb (außerhalb des Projektumfangs).
- Studienergebnisse (Plausibel, Fiktiv)
- Marktforschung (Fiktiv): Unsere fiktive Marktforschung zeigt, dass die Nachfrage nach Heimladestationen in den USA voraussichtlich jährlich um 35 % steigen wird, insbesondere in Schlüsselregionen wie Kalifornien und New York. Der Eintritt in diesen Markt wird AutoTechs Präsenz im Endverbrauchermarkt für Elektrofahrzeuge stärken und eine solide Grundlage für weitere Expansionen schaffen.
- Regulatorische Studie (Fiktiv): Unsere regulatorische Studie zeigt, dass die Einhaltung der US-amerikanischen Bundes- und Landesvorschriften für Automobil- und Energieprodukte zwar anspruchsvoll, aber machbar ist. Kaliforniens strenge Umweltstandards erfordern besondere Aufmerksamkeit, doch AutoTech ist gut positioniert, um diese Anforderungen durch sorgfältige Planung und Ausführung zu erfüllen.
Lösung der Fallstudie GMEP-01 Nordamerikanische Markteintrittsstrategie
Einleitung mit einer Zeitreise-Perspektive
In den letzten zehn Jahren hat die AutoTech GmbH eine tiefgreifende Transformation durchlaufen, um sich an die schnell wachsenden globalen Automobil- und Energiemärkte anzupassen. Historisch gesehen war der Erfolg von AutoTech auf die Lieferung von Hochleistungskomponenten an deutsche Automobilhersteller zurückzuführen, mit dem Ziel, einen signifikanten Marktanteil im Automobilteilemarkt zu erreichen. Als sich die Branche jedoch in Richtung Elektrofahrzeuge (EVs), Hybridfahrzeuge (HVs) und nachhaltige Technologien verlagerte, erkannte AutoTech die Notwendigkeit, seine Mission, Vision und Strategie neu zu definieren.
Dieser strategische Kurswechsel erweiterte das Produktportfolio von AutoTech um fortschrittliche EV- und HV-Technologien, die Integration erneuerbarer Energien und intelligente Fahrzeugsysteme. Folglich entwickelte sich das Programm- und Projektportfolio des Unternehmens weiter, um diese neuen Prioritäten zu unterstützen. Ursprüngliche Ziele, wie der angestrebte Marktanteil von 1,5 % im Automobilteilemarkt, wurden neu bewertet, um den breiteren, multisektoralen Ambitionen des Unternehmens gerecht zu werden.
In diesem neuen Kontext wurde die Markteintrittsstrategie für Nordamerika (GMEP-01) als Schlüsselprojekt innerhalb des neuen strategischen Portfolios von AutoTech neu definiert. Das Projekt zielt nun darauf ab, AutoTech als führenden Wettbewerber in den US-amerikanischen Sektoren für Elektrofahrzeuge, Hybridfahrzeuge, erneuerbare Energien und intelligente Fahrzeugsysteme zu etablieren. Dies spiegelt die breitere Vision des Unternehmens wider: nachhaltiges Wachstum, technologische Führungsposition und eine starke Marktpräsenz in mehreren Branchen.
Angesichts der Komplexität und des Umfangs dieses Markteintritts wird AutoTech eine Mischung aus prädiktiven und adaptiven Ansätzen verwenden. Die Einzelheiten dieses Ansatzes, einschließlich spezifischer Phasen und Iterationen, werden im Projektmanagementplan beschrieben.
Diese Fallstudie untersucht die strategischen und operativen Überlegungen im Zusammenhang mit der Markteintrittsstrategie von AutoTech in den USA. Der Fokus liegt auf der Entwicklung, dem Start und der Etablierung eines nachhaltigen und skalierbaren US-amerikanischen Betriebs in wichtigen Sektoren.
| Alte Schwerpunkte der Geschäftsbewertung (Business Case) im alten Portfolio | Neue Schwerpunkte der Geschäftsbewertung (Business Case) im neuen Portfolio |
| Ziel: Gründung einer Tochtergesellschaft in den USA, um innerhalb von 5 Jahren einen Marktanteil von 1,5 % zu erreichen. | Ziel: Etablierung der AutoTech GmbH als wettbewerbsfähiger Marktführer in den US-amerikanischen Sektoren für Elektrofahrzeuge (EV), Hybridfahrzeuge (HV), erneuerbare Energien und intelligente Fahrzeugsysteme. |
| Geschätzte Kosten: 1,5 Millionen Euro | Geschätzte Kosten: 5 Millionen Euro |
| Geschätzte Zugewinne: Langfristiges Wachstum, starke Markenpräsenz, direkte Kundenbeziehungen. | Geschätzte Zugewinne: Langfristiges Wachstum, starke Markenpräsenz, direkte Kundenbeziehungen über mehrere Sektoren hinweg. |
| Erwartete Projektdauer: 18 Monate | Erwartete Projektdauer: 26 Monate |
| Wesentliche Risiken: Moderates operatives Risiko, gemindert durch volle betriebliche Kontrolle durch die Gründung einer Tochtergesellschaft. | Wesentliche Risiken: Erhöhtes Projektrisiko aufgrund des breiteren Marktspektrums und der gestiegenen Komplexität, gemindert durch einen hybriden Ansatz, Nutzung bestehender Unternehmensressourcen und -fähigkeiten, Aufbau lokaler Expertise und solide Risikomanagementprozesse, einschließlich angemessener Risikorücklagen. Moderates operatives Risiko nach Projektabschluss, gemindert durch volle betriebliche Kontrolle durch die Gründung einer Tochtergesellschaft. |
| Bewertete Optionen: Übernahme eines bestehenden US-amerikanischen Automobilzulieferers, Gründung einer Tochtergesellschaft, Nutzung eines Vertreters, Bildung eines Joint Ventures, Direktvertrieb. Die Gründung einer Tochtergesellschaft wurde wegen der optimalen Kontroll- und Wachstumspotenziale ausgewählt. | Bewertete Optionen: Übernahme eines lokalen Distributors, Gründung einer Tochtergesellschaft, Nutzung eines Vertreters, Bildung eines Joint Ventures oder Direktvertrieb. Die Gründung einer Tochtergesellschaft wurde wegen der vollen betrieblichen Kontrolle, Flexibilität und Skalierbarkeit über mehrere Sektoren hinweg ausgewählt. Sie unterstützt die breitere Markteintrittsstrategie und das langfristige Wachstum in den US-amerikanischen EV-, HV-, erneuerbaren Energie- und intelligenten Fahrzeugsektoren. |
Teil 2: Projektauftrag: AutoTech von US-Amerika
1. Autoren
- Herr Jürgen Weber, Vertriebsvorstand (VV). Projektrolle: Projektauftraggeber.
- Herr Alexander Becker, Vertriebs- und Geschäftsentwicklungsexperte, Abteilung Vertrieb und Geschäftsentwicklung. Projektrolle: Projektleiter. Alexander Becker wird für die Dauer des Projekts in die USA umziehen.
2. Projektname
AutoTech von US-Amerika
3. Problem-/Chancenbeschreibung
- Problem: Die AutoTech GmbH, die ihr Produktportfolio erfolgreich um fortschrittliche Technologien für Elektrofahrzeuge (EV), Lösungen für erneuerbare Energien und smarte Fahrzeugsysteme erweitert hat, steht nun vor der Heraus-forderung, in den hart umkämpften US-amerikanischen Markt zu expandieren. Während das Unternehmen traditionell auf den deutschen Markt und Komponenten für Verbrennungsmotoren gesetzt hat, reicht dieses Geschäftsmodell nicht aus, um zukünftiges Wachstum zu sichern. Der US-amerikanische Markt, der eine beschleunigte Akzeptanz von EVs und erneuerbaren Energien zeigt, stellt sowohl eine Chance als auch eine Herausforderung dar. AutoTech muss eine komplexe regulatorische Landschaft meistern, Markenbekanntheit aufbauen und sich in einem Markt behaupten, der von etablierten Wettbewerbern dominiert wird. Ohne strategische Anpassungen riskiert das Unternehmen, kritische Wachstumsmöglichkeiten in diesem sich schnell entwickelnden Markt zu verpassen.
- Chance: Der Eintritt in den US-amerikanischen Markt ermöglicht es AutoTech, sein innovatives Produktportfolio zu nutzen und eine breitere Kundenbasis an-zusprechen, einschließlich einzelner Verbraucher, Flottenmanager und Unternehmen im Bereich erneuerbare Energien. Diese strategische Expansion diversifiziert nicht nur die Einnahmequellen, sondern positioniert AutoTech auch als globalen Marktführer in den Bereichen Automobil und Energie. Durch die Etablierung einer starken Präsenz in den USA kann AutoTech von der wachsenden Nachfrage nach EV- und Lösungen für erneuerbare Energien profitieren und so nachhaltiges Wachstum und langfristige Resilienz sichern.
4. Zweck
Der Zweck dieses Projekts ist es, die AutoTech GmbH als bedeutenden Akteur auf dem US-amerikanischen Markt zu etablieren, indem das diversifizierte Produktportfolio genutzt wird. Diese Expansion soll die Abhängigkeit des Unternehmens von europäischen Herstellern verringern und aufkommende Chancen in den Bereichen Elektrofahrzeuge (EV), erneuerbare Energien und smarte Fahrzeugsysteme ergreifen. Das Projekt steht im Einklang mit den strategischen Zielen von AutoTech: globale Diversifizierung, langfristiges Wachstum und Führungsposition in innovativen Automobillösungen.
5. Oberziel
Das Ziel dieses Projekts ist die Gründung einer voll funktionsfähigen US-Tochtergesellschaft der AutoTech GmbH, ausgestattet mit der notwendigen Infrastruktur, einem Netzwerk von Großhändlern, Einzelhändlern und Dienstleistern sowie der Einhaltung der regulatorischen Anforderungen, um den erfolgreichen Markteintritt und das nachhaltige Wachstum des diversifizierten Produktportfolios von AutoTech in den USA zu unterstützen. Das Projekt wird innerhalb von 26 Monaten abgeschlossen und resultiert in einem umfassenden Markteintritt, der die Grundlage für langfristigen Erfolg in den US-amerikanischen EV-, erneuerbaren Energie- und smarten Automobilsektoren schafft.
6. Ergebnisse
Die AutoTech GmbH verfügt über eine voll funktionsfähige US-Tochtergesellschaft, die in den US-amerikanischen Markt integriert ist und von einem umfassenden Vertriebsnetz und Dienstleistern unterstützt wird. Die Tochtergesellschaft hat ein diversifiziertes Produktportfolio eingeführt, einschließlich fortschrittlicher Batteriemanagementsysteme und hocheffizienter Heimladelösungen. AutoTech wird als wettbewerbsfähiger Akteur in den US-amerikanischen EV-, erneuerbaren Energie- und smarten Automobilsektoren anerkannt, mit der notwendigen Infrastruktur und Marktpräsenz für nachhaltiges Wachstum und langfristigen Erfolg.
7. Zugewinne
- Sofortiger Zugewinn: Diversifizierung der Einnahmequellen durch erfolgreichen Eintritt in den US-amerikanischen Markt, verringerte Abhängigkeit vom europäischen Markt und frühe Marktanteilsgewinne in den schnell wachsenden EV- und erneuerbaren Energiemärkten.
- Langfristiger Zugewinn: Etablierung von AutoTech als führende Marke in den US-amerikanischen EV-, erneuerbaren Energie- und smarten Automobilmärkten, Förderung von nachhaltigem Wachstum, erhöhtem Marktanteil und gesteigerter globaler Markenbekanntheit in den nächsten fünf Jahren.
8. Strategische Ausrichtung und Programmzugehörigkeit
- Strategische Ausrichtung: Das Projekt steht im Einklang mit den strategischen Zielen von AutoTech: globale Expansion, Diversifizierung der Einnahmequellen und Führungsrolle in den EV- und erneuerbaren Energiemärkten, was langfristiges Wachstum, Stabilität und Resilienz sichert.
- Programmzugehörigkeit: Dieses Projekt ist ein wesentlicher Bestandteil des Global Market Expansion Program (GMEP), mit dem Ziel, eine nachhaltige und skalierbare Präsenz auf dem US-amerikanischen Markt zu etablieren.
9. Geschäftsanforderungen
- GMEP01-AW-GA1: Als Alexander Weissleder (Geschäftsführer) möchte ich die Fähigkeit haben, mit unseren aktuellen und zukünftigen Produkten in den US-amerikanischen Markt einzudringen und unsere Abhängigkeit vom deutschen Markt zu verringern.
- GMEP01-MY-GA2: Als Mehmet Yildiz (Personalvorstand) möchte ich unsere Rekrutierungsbasis erweitern, um auch US-amerikanische Kandidaten einzubeziehen, die aufgrund unserer Präsenz dort zugänglich sein werden.
GMEP01-LT-GA3: Als Lorenzo Teslacci (Technikvorstand) möchte ich Einblicke in den US-amerikanischen Markt erhalten, um Möglichkeiten für neue Technologien und Innovationen zu identifizieren. - GMEP01-MF-GA4: Als Martina Fischer (Leiterin Recht, Compliance und internes Audit) möchte ich Einblicke in US-amerikanische Best Practices gewinnen, um die Einhaltung regulatorischer Rahmenbedingungen sicherzustellen und somit unsere globalen Compliance-Standards zu verbessern.
- GMEP01-JW-GA5: Als Jürgen Weber (Vertriebsvorstand) möchte ich die Verkäufe auf dem US-amerikanischen Markt steigern, während ich mich an den globalen Vertriebszielen von AutoTech orientiere.
- Erklärung:
- GMEP01: Bezieht sich auf den Projektcode für “US-amerikanische Markteintrittsstrategie” (Global Market Expansion Program, Projekt 1).
- AW, MY, LT, MF, JW: Initialen der jeweiligen Personen, die die Geschäftsanforderungen geäußert haben.
- GA1, GA2, GA3, GA4, GA5: Fortlaufende Nummerierung der Geschäftsanforderungen.
10. Ausgewählte Strategie und Begründung
Die im Business Case ausgewählte Strategie für den Eintritt in den US-amerikanischen Markt ist die Gründung einer US-Tochtergesellschaft, da diese die volle operative Kontrolle, Skalierbarkeit und Ausrichtung an den langfristigen strategischen Zielen von AutoTech ermöglicht. Andere Optionen, wie direkter Export, die Nutzung eines Agenten oder die Bildung eines Joint Ventures, wurden als weniger geeignet erachtet. Diese Strategie erlaubt es AutoTech, die Markenpräsenz, Kundenbeziehungen und Marktexpansion direkt zu steuern und gleichzeitig Risiken zu mindern, die mit der Abhängigkeit von Dritten und regulatorischen Herausforderungen verbunden sind.
Vergleichende Analyse der Optionen
| Kriterium | Gewichtung | Akquisition | Tochtergesellschaft | Agent | Joint Venture | Direktexport |
| Strategische Ausrichtung | 25% | 4 (1,00) | 5 (1,25) | 2 (0,50) | 4 (1,00) | 2 (0,50) |
| Rendite auf Investition | 20% | 3 (0,60) | 5 (1,00) | 3 (0,60) | 3 (0,60) | 3 (0,60) |
| Risikominderung | 15% | 2 (0,30) | 4 (0,60) | 4 (0,60) | 3 (0,45) | 3 (0,45) |
| Innovationspotenzial | 15% | 3 (0,45) | 4 (0,60) | 2 (0,30) | 3 (0,45) | 2 (0,30) |
| Kosteneffizienz | 15% | 2 (0,30) | 3 (0,45) | 4 (0,60) | 3 (0,45) | 4 (0,60) |
| Ressourcenverfügbarkeit | 10% | 3 (0,30) | 4 (0,40) | 5 (0,50) | 3 (0,30) | 4 (0,40) |
| Gesamtgewichtete Punktzahl | 100% | 2,95 | 4,30 | 3,10 | 3,25 | 2,85 |
Schlussfolgerung und Empfehlung: Die Analyse kommt zu dem Schluss, dass die Gründung einer Tochtergesellschaft mit einer Gesamtgewichtung von 4,30 die optimale Strategie für den Markteintritt der AutoTech GmbH in den nordamerikanischen Markt ist. Die Option der Akquisition erzielt eine moderate Bewertung von 2,95 aufgrund hoher Risiken und einer geringeren Rendite auf Investition, trotz starker strategischer Ausrichtung. Die Nutzung eines Agenten erzielt mit 3,10 eine leicht höhere Bewertung, aber die begrenzte Kontrolle über die Abläufe macht sie weniger wünschenswert. Das Joint Venture (3,25) bietet einen ausgewogenen Ansatz, beinhaltet jedoch geteilte Kontrolle und Risiken, während der Direktexport (2,85) aufgrund seiner minimalen strategischen Kontrolle die am wenigsten günstige Option bleibt.
Umsetzungsstrategie
Die Umsetzungsstrategie für den Markteintritt von AutoTech in den US-amerikanischen Markt folgt einem phasenweisen Ansatz, der sowohl plangetriebene als auch adaptive Methoden nutzt. Angesichts der inhärenten Unsicherheiten beim Eintritt in einen neuen und komplexen Markt beginnt diese Strategie mit einer initialen Mikro-MVP-Phase. Ein MVP (Minimum Viable Product) ist eine vereinfachte Version eines Produkts, die verwendet wird, um wesentliche Annahmen zu testen und Feedback zu sammeln. Die Mikro-MVP-Phase konzentriert sich auf den Aufbau kritischer Grundlagen wie rechtliche, operative und marktforschungsbezogene Aktivitäten. Diese Phase ermöglicht es dem Projekt, wesentliche Daten zu sammeln und den Ansatz zu verfeinern, bevor es zur vollständigen MVP-Phase übergeht. Die detaillierte Ausführung dieser Strategie, einschließlich des Übergangs vom Mikro-MVP zum MVP und darüber hinaus, wird im Projektmanagementplan ausgearbeitet.
Wichtige Umsetzungsaktivitäten
- Umsiedlung und Büroeinrichtung: Der Projektleiter wird lokale Aufenthalts- und Arbeitsgenehmigungen sichern, ein vollständig ausgestattetes Büro einrichten und die Grundlage für die US-Tochtergesellschaft legen.
- Erste Teambildung: Zwei lokale Industrieexperten werden als Teil des Kernteams engagiert. Einer wird als potenzieller zukünftiger General Manager ausgebildet, während der andere wichtige operative und strategische Aktivitäten unterstützt. Diese Experten werden als unabhängige Dienstleister tätig sein, um in den frühen Phasen Flexibilität zu gewährleisten.
- Rechtliche Gründung: Das Projekt wird mit der rechtlichen Gründung der US-Tochtergesellschaft fortfahren, wobei der Projektleiter vorübergehend als provisorischer General Manager in der Gründungsurkunde benannt wird. Diese rechtliche Grundlage ist entscheidend für die nachfolgenden Aktivitäten.
- Strategische Planung und Analyse: Marktanalysen, Wettbewerbsanalysen, regulatorische Bewertungen und die Identifizierung potenzieller Großhändler, Einzelhändler und Dienstleister werden durchgeführt. Diese Bemühungen laufen parallel zu anderen Aktivitäten, um sicherzustellen, dass strategische Erkenntnisse den Fortschritt des Projekts unterstützen.
- MVP-Markteinführung (MVP: Minimum Viable Product): Ein initiales MVP wird in ausgewählten Regionen entwickelt und eingeführt, um den Markt zu testen und Feedback zu sammeln. Dieser Prozess wird eng mit der Marktforschung und der strategischen Planung integriert.
- Iterative Verbesserungszyklen: Basierend auf der Leistung des MVP werden iterative Verbesserungen vorgenommen, um das Produktangebot zu verfeinern und das Vertriebsnetz zu optimieren. Diese Zyklen überlappen sich mit laufenden strategischen Anpassungen und Maßnahmen zur operativen Einsatzbereitschaft.
- Mitarbeitereinstellung und operative Einsatzbereitschaft: In den späteren Phasen des Projekts wird die Einstellung des operativen Personals beginnen. Der neue General Manager, sobald offiziell ernannt, wird diesen Prozess überwachen, um sicherzustellen, dass die Tochtergesellschaft voll besetzt und betriebsbereit ist, rechtzeitig zur endgültigen Produkteinführung und Übergabe an den operativen Betrieb.
Hinweis: Die oben genannten Umsetzungsaktivitäten sind nicht strikt sequenziell. Viele werden parallel stattfinden, mit sich überschneidenden Terminplänen und Abhängigkeiten. Dieser Ansatz stellt sicher, dass das Projekt flexibel und anpassungsfähig auf sich ändernde Marktbedingungen reagiert und gleichzeitig Fortschritte in Richtung des übergeordneten Ziels eines erfolgreichen Markteintritts in den USA erzielt.
11. Fahrplan
Der Fahrplan für die US-amerikanische Markteintrittsstrategie umfasst die folgenden wichtigen Meilensteine, mit einem Schwerpunkt auf Flexibilität und der Möglichkeit sich überschneidender Aktivitäten:
- Teambildung und Gründung der Tochtergesellschaft: Umsiedlung des Projektleiters, rechtliche Gründung der US-Tochtergesellschaft und Einstellung wichtiger lokaler Experten. Dies beinhaltet die Sicherung aller notwendigen Registrierungen, Genehmigungen und den Aufbau der anfänglichen operativen Infrastruktur.
- Markteintrittsvorbereitung: Abschluss der Marktforschung, Strategieentwicklung und Formalisierung von Verträgen mit wichtigen Großhändlern, Einzelhändlern und Dienstleistern. Diese Aktivitäten laufen parallel zum Prozess der rechtlichen Gründung.
- MVP-Markteinführung: Durchführung einer Minimum Viable Product (MVP)-Einführung in ausgewählten Regionen, um erstes Feedback zu sammeln. Diese Phase kann sich mit laufenden strategischen Anpassungen und Marktanalysen überschneiden.
- Iterative Verbesserung: Einbindung des Feedbacks aus dem MVP, um das Produkt und die Strategie durch eine oder zwei weitere Iterationen zu verfeinern und zu verbessern. Diese Iterationen werden parallel zu anderen operativen Vorbereitungen durchgeführt.
- Endgültige Produkteinführung und Übergabe: Durchführung der endgültigen, optimierten Produkteinführung, gefolgt von der Übergabe des Betriebs an das laufende Managementteam, einschließlich des neu ernannten General Managers.
Hinweis: Die oben genannten Meilensteine sind nicht strikt sequenziell und so gestaltet, dass sie Flexibilität und Reaktionsfähigkeit während des gesamten Projektlebenszyklus ermöglichen. Überschneidende Aktivitäten und iterative Feedback-Schleifen sind integrale Bestandteile der Gesamtstrategie und gewährleisten einen dynamischen und anpassungsfähigen Ansatz für den Markteintritt in den USA.
12. Hauptliefergegenstand und wesentliche Komponenten
Eine voll funktionsfähige US-amerikanische Tochtergesellschaft der AutoTech GmbH, die speziell entwickelt wurde, um das Geschäft des Unternehmens im US-amerikanischen Markt zu unterstützen und zu skalieren. Diese Tochtergesellschaft ist vollständig mit der notwendigen Infrastruktur, den Ressourcen und den Systemen ausgestattet, um den laufenden Betrieb zu managen, die Marktexpansion voranzutreiben und zukünftiges Wachstum im Einklang mit den strategischen Zielen von AutoTech zu unterstützen. Die Komponenten dieses Hauptliefergegenstands umfassen:
- Gegründete US-Tochtergesellschaft: Eine rechtlich gegründete und voll funktionsfähige US-amerikanische Tochtergesellschaft, ausgestattet mit einem Kernteam, Prozessen und Systemen, um den täglichen Betrieb zu managen und nach Bedarf zu skalieren.
- Betriebliches Vertriebsnetz: Ein Logistik- und Vertriebsnetzwerk, das in der Lage ist, effiziente Abläufe in den wichtigsten US-amerikanischen Regionen zu unterstützen, mit der Flexibilität, sowohl aktuelle als auch zukünftige Anforderungen zu bewältigen.
- Personalbestand: Eine vollständig besetzte Belegschaft, die das allgemeine Management, den Betrieb, Vertrieb und Support-Teams umfasst, die bereit sind, Geschäftstätigkeiten durchzuführen und aufrechtzuerhalten.
- Geschäftsprozesse und Systeme: Implementierte Geschäftsprozesse und unterstützende IT-Systeme (z. B. CRM, ERP), die für reibungslose Abläufe, Qualitätskontrolle und Kundenbeziehungsmanagement erforderlich sind.
- Betriebliche Infrastruktur: Die physische Infrastruktur, Technologie und Ausrüstung, die für den Betrieb der Tochtergesellschaft erforderlich sind, einschließlich Büroeinrichtungen, IT-Systeme und ein anfänglicher Warenbestand zur Erfüllung von Kundenaufträgen.
- Regulatorisches Compliance-Framework: Ein Rahmenwerk, das die vollständige Einhaltung der US-amerikanischen Vorschriften sicherstellt, einschließlich der erforderlichen Produktzertifizierungen und Betriebsgenehmigungen, mit Systemen zur kontinuierlichen Überwachung der Einhaltung.
13. Einschlüsse und Ausschlüsse
Einschlüsse:
- Alle Aktivitäten, die für die rechtliche Gründung, Personalbesetzung und betriebliche Einrichtung der US-Tochtergesellschaft erforderlich sind, einschließlich der Beschaffung notwendiger Genehmigungen, Mietverträge und der anfänglichen Einstellung, mit Flexibilität für iterative Anpassungen im Verlauf des Projekts.
- Umfassende Marktforschung, Strategieentwicklung und -verfeinerung, unter Einbeziehung von Feedback aus dem MVP-Launch und bis zu zwei iterativen Zyklen.
- Sicherstellung der regulatorischen Konformität, Produktzertifizierungen und Betriebsgenehmigungen in den USA, um die Einsatzbereitschaft sowohl für den MVP-Launch als auch für den endgültigen Produktlaunch zu gewährleisten.
- Beauftragung von Dienstleistern und Aufbau eines robusten Vertriebsnetzes, das sowohl den MVP-Launch als auch skalierte Operationen unterstützen kann.
- Planung und Durchführung des MVP-Launches, gefolgt von iterativen Verbesserungen, die zum finalen, optimierten Produktlaunch führen.
- Anfängliche Marketing- und Vertriebseinrichtung, einschließlich der Entwicklung von Marketingmaterialien, der Einbindung von Early Adopters und iterativer Verfeinerung basierend auf der Marktresonanz.
- Leistungsüberwachung zur Verfolgung der Marktdurchdringung, Kundenzufriedenheit und Verkäufe, die laufende Strategieanpassungen und zukünftige Skalierungsbemühungen unterstützen.
- Unterstützung von operativen Aktivitäten, die direkt mit dem MVP zusammenhängen, während es im Projektverlauf betrieben und iterativ verbessert wird.
- Beteiligte Abteilungen: Vertrieb und Geschäftsentwicklung, Finanzen und Controlling, Recht, Compliance und interne Revision, Logistik und Lieferkettenmanagement, IT und technischer Support, Kundenservice und Support, Marketing und Marktforschung.
Ausschlüsse:
- Fortlaufende Vollbetriebsabläufe, Vertriebsmanagement und langfristige Marketingstrategien, die über die iterativen MVP-Aktivitäten und die endgültige Übergabe an das Operationsteam hinausgehen.
- Entwicklung neuer Produkte außerhalb des Rahmens des ursprünglichen Markteintrittsportfolios.
- Langfristiges Finanzmanagement, Budgetierung und betriebliche Aufsicht nach der vollständigen Betriebsaufnahme der US-Tochtergesellschaft und dem Abschluss des Projekts.
14. Projekterfolgskriterien
Das Produkt und den Projektumfang gemäß dem im Projektmanagementplan definierten Leistungsbasisplan liefern, mit einer Toleranz von 10 % für Termin- und Kostenabweichungen. Dabei müssen 100 % der Muss-Anforderungen und mindestens 80 % der Soll-Anforderungen erfüllt werden.

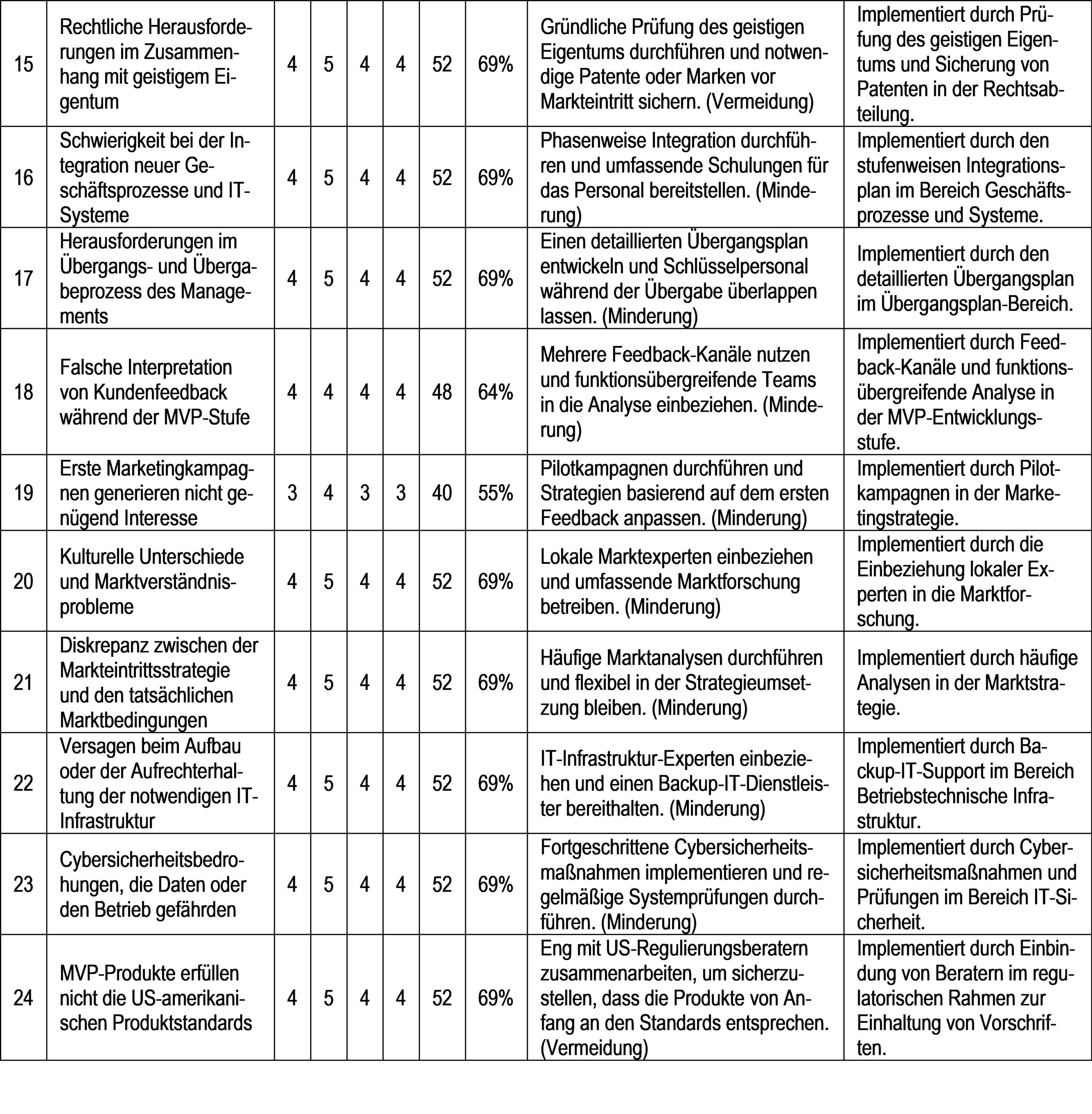

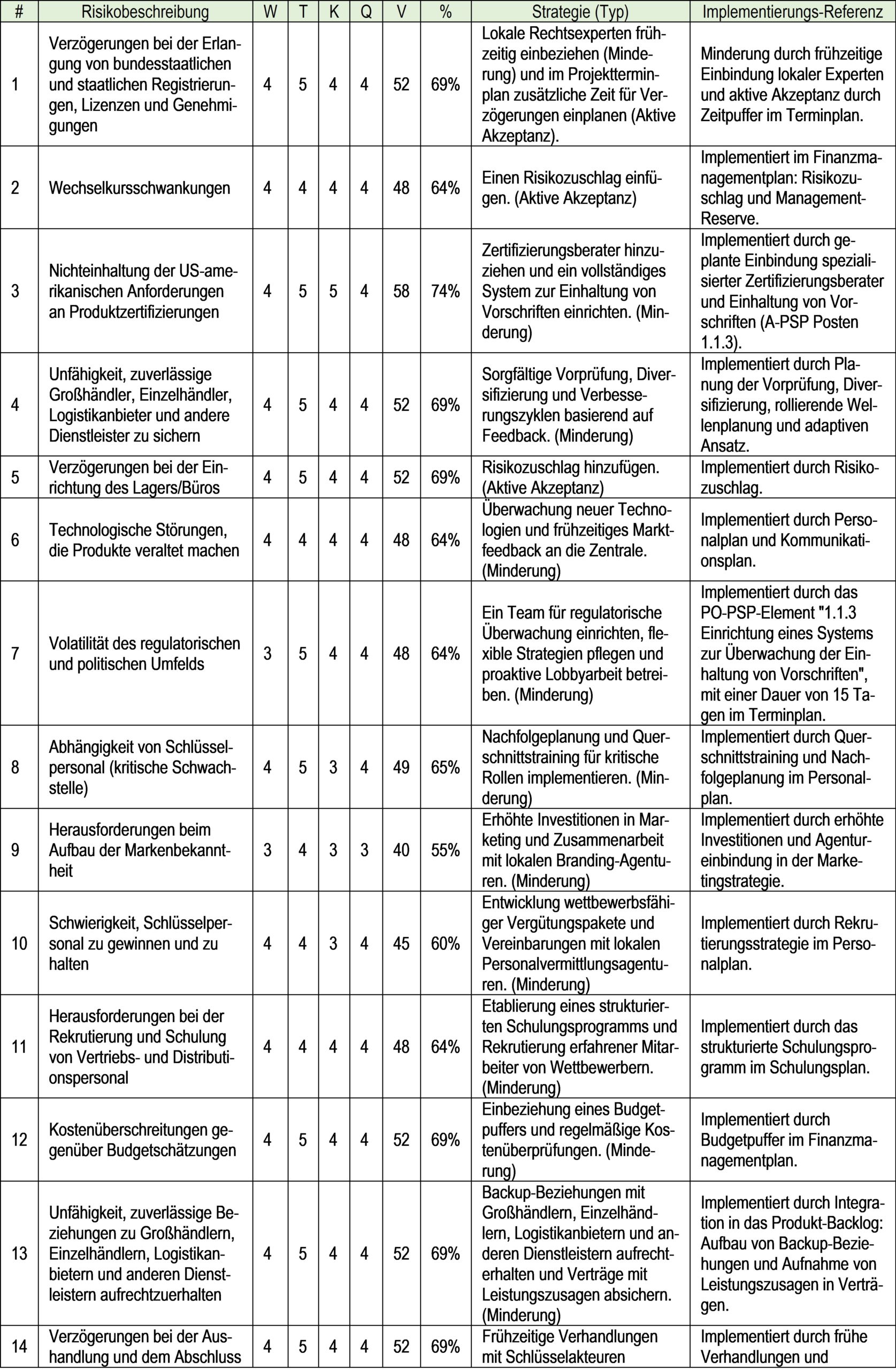

15. Allgemeine Risiken
Begrenzungen des prädiktiven Ansatzes: Das Projekt steht vor sowohl “bekannten Unbekannten” (z. B. potenziellen regulatorischen oder anderen Herausforderungen) als auch “unbekannten Unbekannten”, also unvorhersehbaren Risiken, die während der Ausführung auftreten können. Um dies zu adressieren, haben wir einen MVP-Ansatz mit zwei zusätzlichen Iterationen integriert, der Echtzeit-Feedback und Anpassungen ermöglicht. Zusätzlich werden während der Planung 20 % Risikozuschläge für jedes Arbeitspaket sowie 10 % Managementreserven auf Grundlage der Kosten- und Terminbasispläne bereitgestellt, um sicherzustellen, dass das Projekt anpassungsfähig bleibt und auf Kurs bleib.
16. Annahmen
- Alle relevanten Abteilungen am Hauptsitz werden während des gesamten Projekts aktive und engagierte Unterstützung leisten, um sicherzustellen, dass alle Anforderungen innerhalb des geplanten Terminrahmens erfüllt werden.
- Alle erforderlichen lokalen Partnerschaften mit Großhändlern, Einzelhändlern und Dienstleistern sowie behördliche Genehmigungen werden innerhalb des sechsmonatigen Projektzeitraums gesichert, sodass eine termingerechte Umsetzung und betriebliche Einrichtung möglich ist.
- Die bestehenden Produktangebote von AutoTech entsprechen den US-amerikanischen regulatorischen Anforderungen, sodass keine zusätzliche Homologation oder Zertifizierung erforderlich ist.
17. Einschränkungen
Das Projekt muss dem im Projektmanagementplan definierten Leistungsbasisplan folgen, mit einer Toleranz von 10 % für Abweichungen im Umfang, Termin und Kosten.

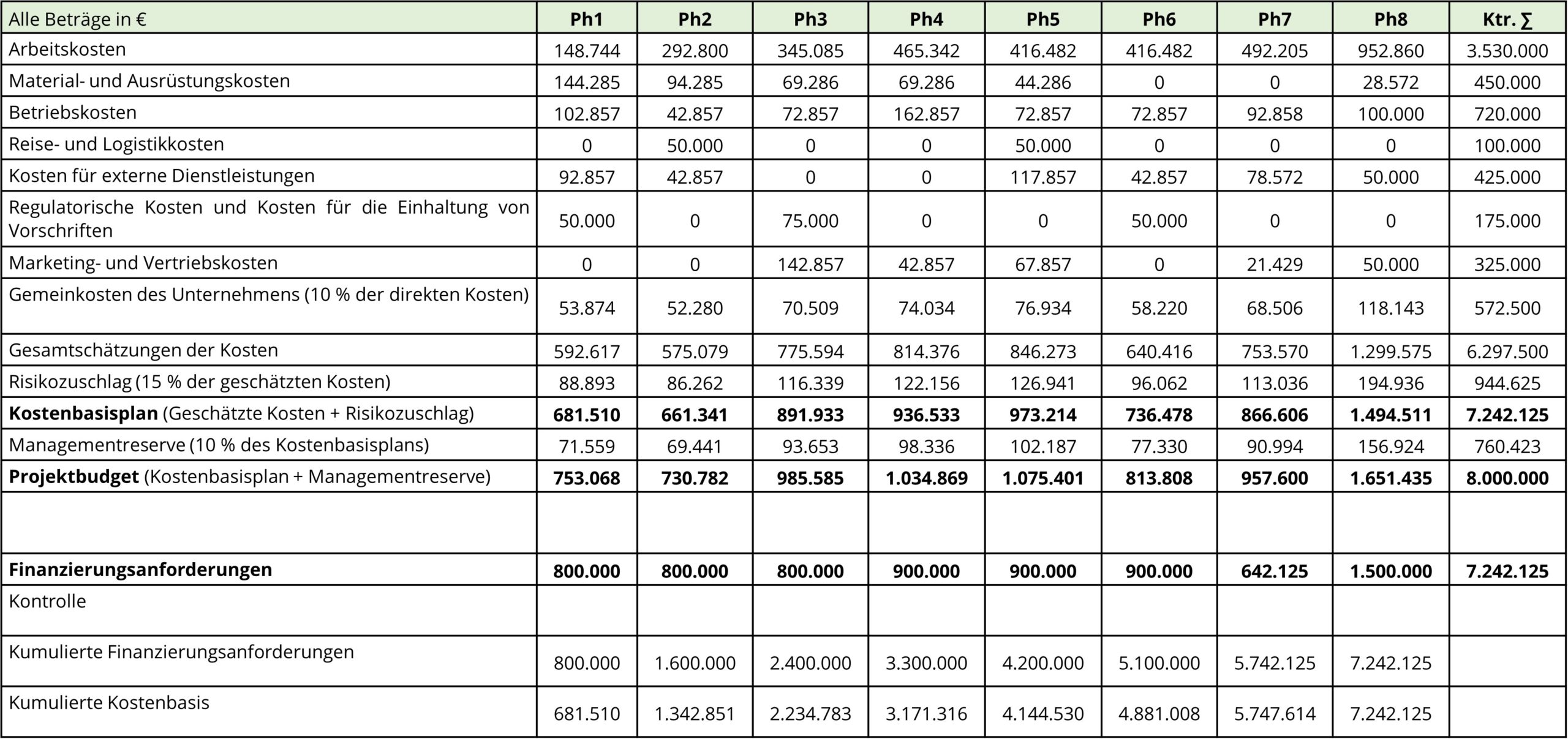

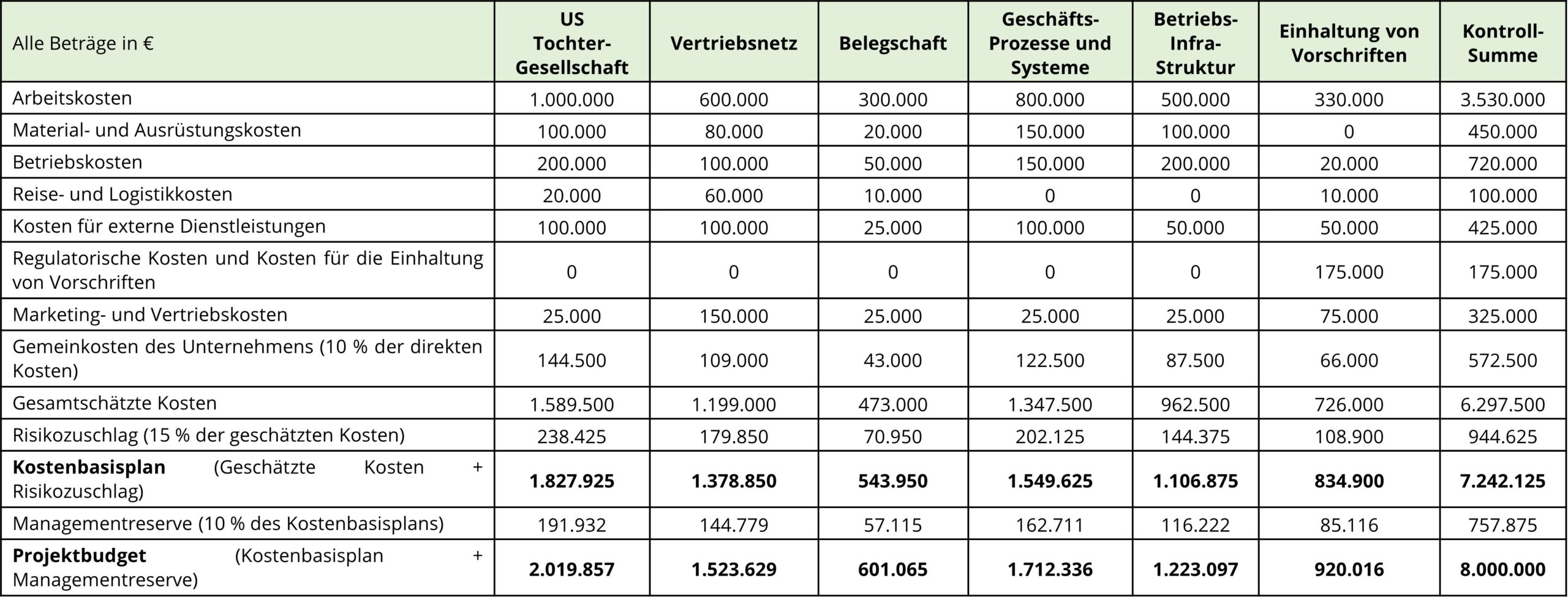

18. Finanzielle Mittel Reserviert
Der Konzern hat €8 Millionen für diese Initiative reserviert.
19. Projektorganigramm
Unternehmen (auftraggebende Organisation):
- Geschäftsführer (GF): Herr Alexander Weissleder
- Vertriebsvorstand (VV): Herr Jürgen Weber
- Betriebsvorstand (BV): Herr Aleksander Aleksy
- Finanzvorstand (FV): Frau Anna Wilhelm
- Technikvorstand (TV): Herr Lorenzo Teslacci
Lenkungsausschuss:
- Vertriebsvorstand (VV): Herr Jürgen Weber (Projektauftraggeber)
- Fr. Laura Schmidt, Programmleiterin (GMEP), Leiterin der Abteilung Vertrieb und Geschäftsentwicklung
- Frau Claudia Kowalski, Leiterin der Abteilung Finanzen und Controlling
- Herr Aleksander Aleksy, Betriebsvorstand (BV)
- Herr Lorenzo Teslacci, Technikvorstand (TV)
Programmanagement:
-
Programmleiterin (GMEP): Frau Laura Schmidt, Leiterin der Abteilung Vertrieb und Geschäftsentwicklung
Project Assurance:
-
Verantwortlicher für Qualitätssicherung: Herr Martin Keller, Leiter des P3MO
Projektmanagement:
- Projektleiter: Alexander Becker, Experte für Vertrieb und Geschäftsentwicklung, Abteilung Vertrieb und Geschäftsentwicklung – Alexander Becker wird für die Dauer des Projekts in die USA umsiedeln.
Teammitglieder:
- US-Experte #1: Soll nach Abschluss des Projekts die Rolle des US-Betriebsleiters übernehmen.
- US-Experte #2: Bietet vielseitige Unterstützung in operativen und strategischen Aktivitäten.
- Zusätzliche externe Experten auf Abruf: Werden bei Bedarf eingestellt, um spezifische Arbeitspakete zu unterstützen, die im Projektumfang definiert sind.
Interne Experten am Hauptsitz:
- Rechtsberaterin: Frau Martina Fischer, Leiterin der Abteilung Recht, Compliance und internes Audit (Corporate Affairs Office)
- Finanzspezialistin: Frau Claudia Kowalski, Leiterin der Abteilung Finanzen und Controlling (FV-Büro)
- Lieferkettenspezialistin: Frau Anja Altmann, Leiterin der Abteilung Logistik und Lieferkettenmanagement (BV-Büro)
- IT-Support: Herr Andrei Kochkarov, Leiter der Abteilung IT und technischer Support (TV-Büro)

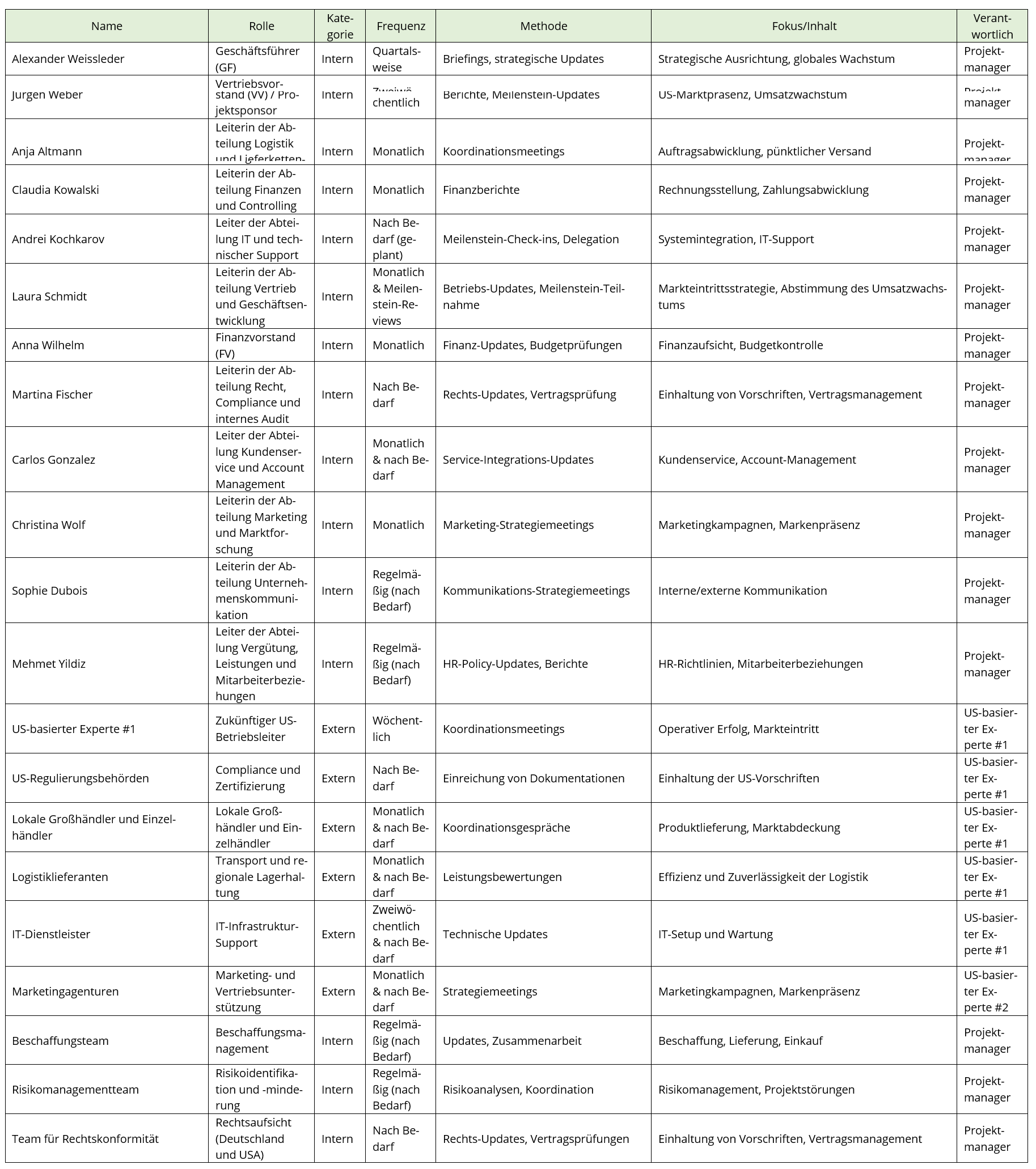

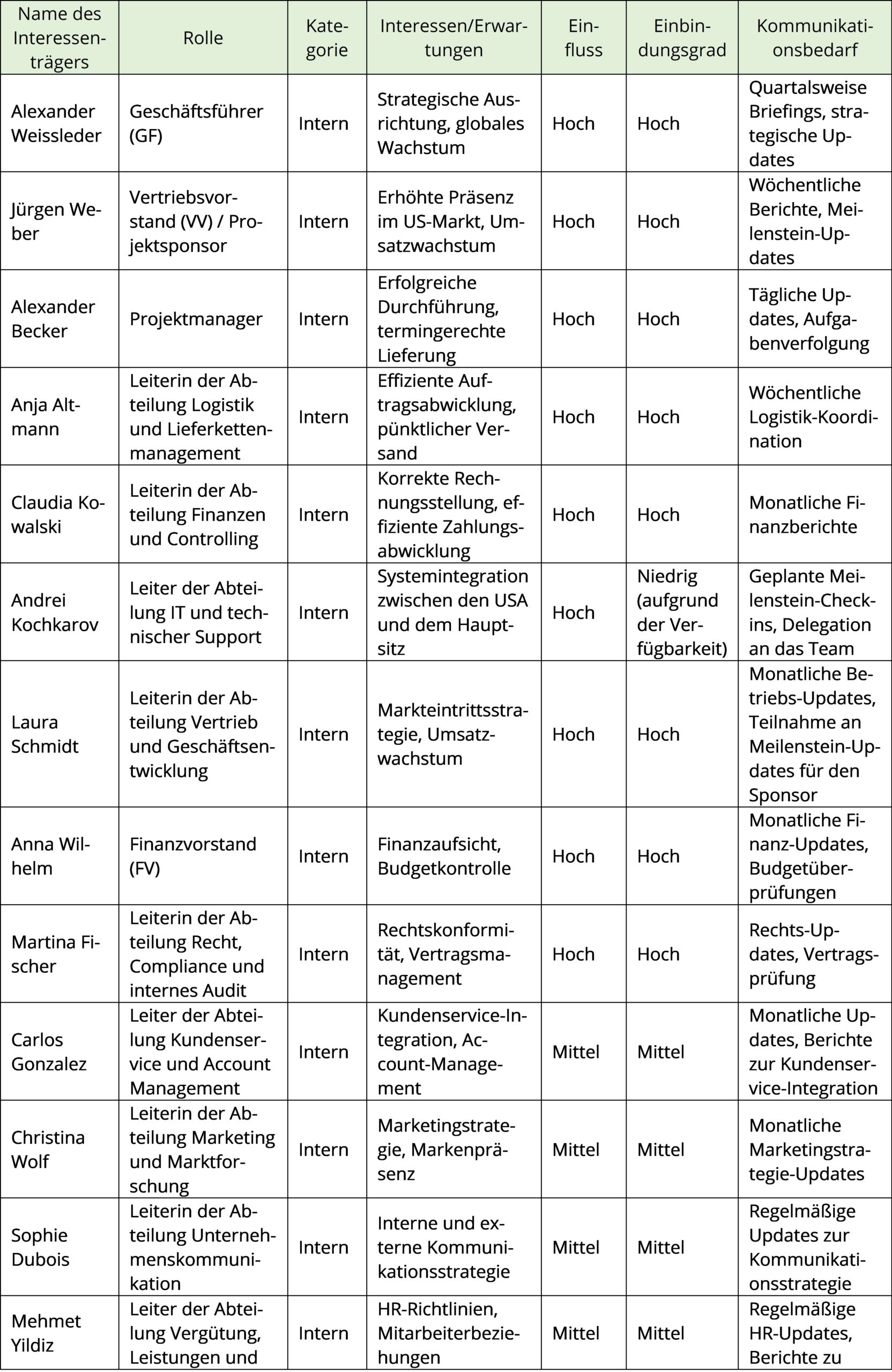

20. Register der Interessenträger
- Interessenträger auf Geschäftsleitungsebene (Vorstand):
- Alexander Weissleder, Geschäftsführer (GF)
- Herr Aleksander Aleksy, Betriebsvorstand (BV)
- Frau Anna Wilhelm, Finanzvorstand (FV)
- Herr Lorenzo Teslacci, Technikvorstand (TV)
- Frau Laura Schmidt, Leiterin der Abteilung Vertrieb und Geschäftsentwicklung (Direkte Vorgesetzte des Projektleiters)
- Projektauftraggeber: Jürgen Weber, Vertriebsvorstand (VV)
- Projektleiter: Alexander Becker, Experte für Vertrieb und Geschäftsentwicklung, Abteilung Vertrieb und Geschäftsentwicklung
- Teammitglieder
- US-Experte #1: (noch festzulegen) – Soll nach Abschluss des Projekts die Rolle des US-Betriebsleiters übernehmen.
- US-Experte #2: (noch festzulegen) – Bietet vielseitige Unterstützung in operativen und strategischen Aktivitäten.
- Zusätzliche externe Experten auf Abruf: (noch festzulegen) – Werden nach Bedarf eingestellt, um spezifische Arbeitspakete zu unterstützen, die im Projektumfang definiert sind.
- Interne Experten am Hauptsitz
- Rechtsberaterin: Frau Martina Fischer, Leiterin der Abteilung Recht, Compliance und internes Audit, Unternehmensangelegenheiten
- Finanzspezialistin: Frau Claudia Kowalski, Leiterin der Abteilung Finanzen und Controlling, FV-Bereich
- Lieferkettenspezialistin: Frau Anja Altmann, Leiterin der Abteilung Logistik und Lieferkettenmanagement, BV-Bereich
- IT-Support: Herr Andrei Kochkarov, Leiter der Abteilung IT und technischer Support, TV-Bereich

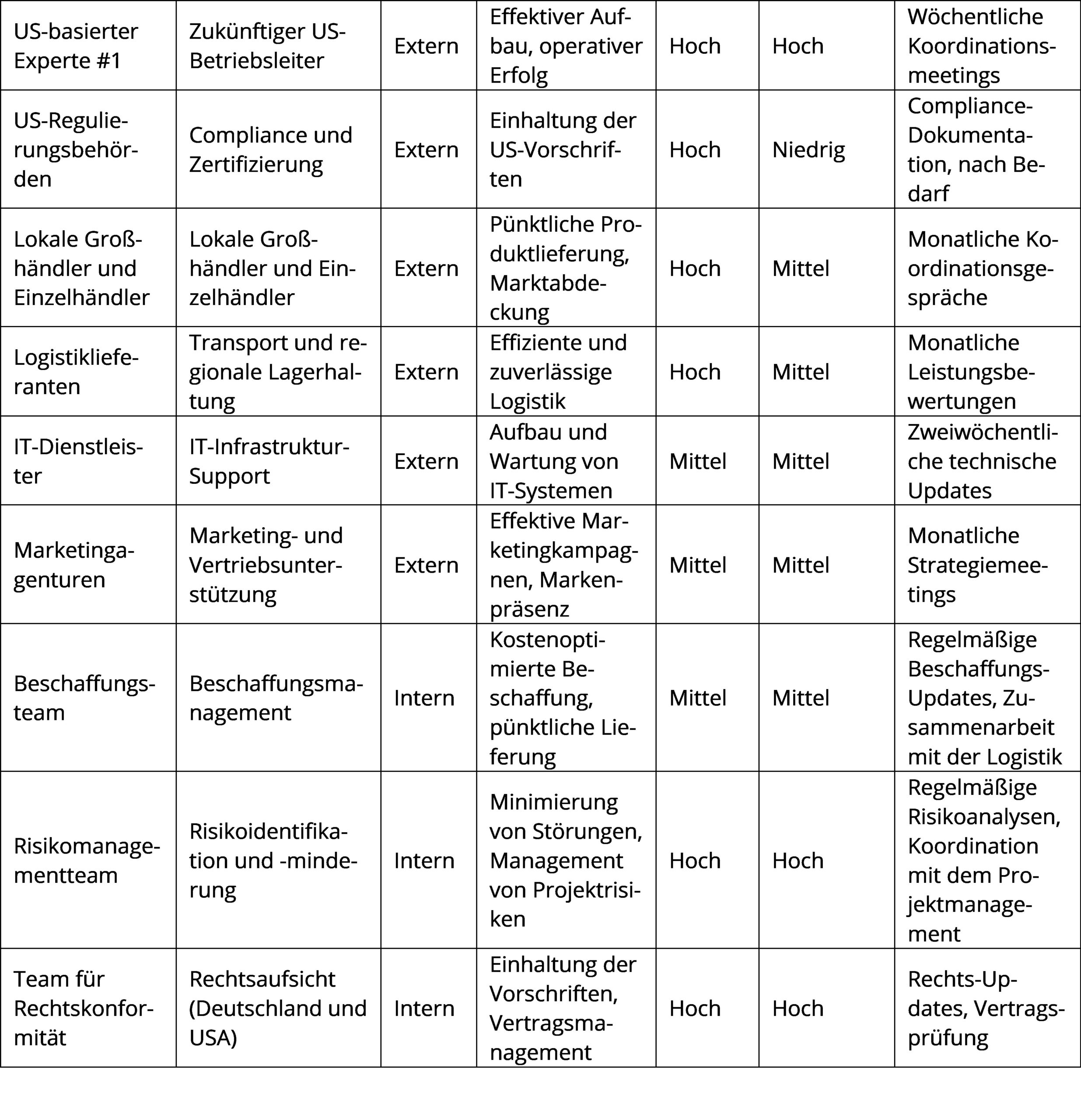

- Unterstützende Interessenträger
- US-Regulierungsbehörden: (noch festzulegen) – Beteiligung an der Gründung und Einhaltung der Vorschriften für die US-Tochtergesellschaft.
- Lokale Dienstleister, Großhändler und Einzelhändler: (noch festzulegen) – Essentiell für die Umsetzung der Markteintrittsstrategie.
- US-Dienstleister: (noch festzulegen) – Dazu gehören die beiden US-basierten Experten und zusätzliche externe Experten auf Abruf.
Stakeholderanalysedokument
| Name / Rolle | Funktionale Position | Projektrolle(n) | Interessen / Anforderungen | Wichtigkeit | Engagement |
|---|---|---|---|---|---|
| Alexander Weissleder | Geschäftsführer | Trägerorganisation | Markteintritt USA, Unabhängigkeit vom deutschen Markt | Hoch | Hoch |
| Jürgen Weber | Vertriebsvorstand | Trägerorganisation, Lenkungsausschuss, Projektauftraggeber | Umsatz USA, globale Vertriebsziele | Hoch | Hoch |
| Aleksander Aleksy | Betriebsvorstand | Trägerorganisation, Lenkungsausschuss | Betrieb und Infrastrukturunterstützung | Hoch | Hoch |
| Anna Wilhelm | Finanzvorstand | Trägerorganisation, Lenkungsausschuss | Finanzielle Steuerung und Mittelbereitstellung | Hoch | Hoch |
| Lorenzo Teslacci | Technikvorstand | Trägerorganisation, Lenkungsausschuss | Technologische Innovationsausrichtung | Hoch | Hoch |
| Laura Schmidt | Leiterin der Abteilung Vertrieb und Geschäftsentwicklung | Lenkungsausschuss, Programmleiterin (GMEP) | Programmleitung, GMEP-Kohärenz | Hoch | Hoch |
| Claudia Kowalski | Leiterin der Abteilung Finanzen und Controlling | Lenkungsausschuss | Budgettransparenz, Wirtschaftlichkeit | Hoch | Hoch |
| Alexander Becker | Experte für Vertrieb und Geschäftsentwicklung | Projektleiter | Umsetzung Markteintritt | Hoch | Hoch |
| Martina Fischer | Leiterin der Abteilung Recht, Compliance und internes Audit | Teammitglied | Einhaltung US-Regularien, Best-Practice-Transfer | Hoch | Mittel |
| Anja Altmann | Leiterin der Abteilung Logistik und Lieferkettenmanagement | Teammitglied | Lieferkettenintegration im US-Markt | Hoch | Mittel |
| Andrei Kochkarov | Leiter der Abteilung IT und technischer Support | Teammitglied | IT-Systeme, Infrastruktur | Hoch | Niedrig |
| Carlos Gonzalez | Leiter der Abteilung Kundenservice und Support sowie Account Management | Teammitglied | Kundenzufriedenheit, Servicequalität | Mittel | Hoch |
| Christina Wolf | Leiterin der Abteilung Marketing und Marktforschung | Teammitglied | Positionierung, Kommunikation | Mittel | Hoch |
| Sophie Dubois | Leiterin der Unternehmenskommunikation | Teammitglied | Interne & externe Kommunikationskonsistenz | Mittel | Mittel |
| Mehmet Yildiz | Leiter der Abteilung Vergütung, Leistungen und Mitarbeiterbeziehungen | Teammitglied | HR-Prozesse, Integration US-Mitarbeiter | Mittel | Mittel |
| Martin Keller | Leiter P3MO | Projekt Assurance Lead | Qualitätssicherung, Projektgovernance, Compliance mit PM-Standards | Hoch | Hoch |
Wichtigkeit–Engagement-Matrix
| Niedriges Engagement | Mittleres Engagement | Hohes Engagement | |
|---|---|---|---|
| Hohe Wichtigkeit | Andrei Kochkarov | Martina Fischer, Anja Altmann | Alexander Weissleder, Jürgen Weber, Alexander Becker, Laura Schmidt, Claudia Kowalski, Aleksander Aleksy, Lorenzo Teslacci, Anna Wilhelm, Martin Keller |
| Mittlere Wichtigkeit | Sophie Dubois, Mehmet Yildiz | Carlos Gonzalez, Christina Wolf | |
| Niedrige Wichtigkeit |
Erklärung der Matrix
- Hohe Wichtigkeit / Hohes Engagement
- Herr Alexander Weissleder, Geschäftsführer (GF): Unternehmensleitung (über dem Lenkungsausschuss)
- Herr Jürgen Weber, Vertriebsvorstand (VV): Projektauftraggeber
- Herr Alexander Becker, Experte für Vertrieb und Geschäftsentwicklung: Projektleiter
- Frau Laura Schmidt, Leiterin der Abteilung Vertrieb und Geschäftsentwicklung, Programmanagerin: Mitglied des Lenkungsausschusses
- Frau Claudia Kowalski, Leiterin der Abteilung Finanzen und Controlling: Mitglied des Lenkungsausschusses
- Herr Aleksander Aleksy, Betriebsvorstand (BV): Mitglied des Lenkungsausschusses
- Herr Lorenzo Teslacci, Technikvorstand (TV): Mitglied des Lenkungsausschusses
- Frau Anna Wilhelm, Finanzvorstand (FV): Mitglied des Lenkungsausschusses
- Mr. Martin Keller, Leiter des P3MO (Project Assurance Lead)
- Hohe Wichtigkeit / Mittleres Engagement
- Frau Martina Fischer, Leiterin der Abteilung Recht, Compliance und internes Audit: Beraterin und Qualitätsprüferin für rechtliche und Compliance-Komponenten
- Frau Anja Altmann, Leiterin der Abteilung Logistik und Lieferkettenmanagement: Beraterin und Qualitätsprüferin für Logistik- und Lieferketten-Komponenten
- Hohe Wichtigkeit / Geringes Engagement
- Herr Andrei Kochkarov, Leiter der Abteilung IT und technischer Support: Berater und Qualitätsprüfer für IT-Infrastruktur-Komponenten
- Mittlere Wichtigkeit / Hohes Engagement
- Herr Carlos Gonzalez, Leiter der Abteilung Kundenservice und Support sowie Account Management: Berater und Qualitätsprüfer für die Integration des Kundenservice
- Frau Christina Wolf, Leiterin der Abteilung Marketing und Marktforschung: Beraterin und Qualitätsprüferin für die Marketingstrategie
- Mittlere Wichtigkeit / Mittleres Engagement
- Frau Sophie Dubois, Leiterin der Unternehmenskommunikation: Beraterin und Qualitätsprüferin für interne und externe Kommunikations-Arbeitspakete
- Herr Mehmet Yildiz, Leiter der Abteilung Vergütung, Leistungen und Mitarbeiterbeziehungen: Berater und Qualitätsprüfer für HR- und Mitarbeiterbeziehungs-Arbeitspakete
Hinweis: Nach Genehmigung dieses Projektauftrags werden im Projektmanagementplan detaillierte Kommunikationspläne und Pläne zur Einbindung der Interessenträger entwickelt.
Teil 3: Projektmanagementplan: AutoTech USA
1. Autoren
- Alexander Becker, Experte für Vertrieb und Geschäftsentwicklung, Abteilung Vertrieb und Geschäftsentwicklung.
- Christina Wolf, Beraterin und Qualitätsprüferin, Leiterin der Abteilung Marketing und Marktforschung.
- Martina Fischer, Beraterin und Qualitätsprüferin, Leiterin der Abteilung Recht, Compliance und internes Audit.
- Carlos Gonzalez, Berater und Qualitätsprüfer, Leiter der Abteilung Kundenservice und Support.
- Sowie die Unterstützung zahlreicher weiterer wichtiger Mitwirkender aus verschiedenen Abteilungen.
2. Unterziele auf dem Weg zum Oberziel
Unterziel 1: Sicherstellen, dass die Tochtergesellschaft rechtlich konform ist und betriebsbereit ist, um die Geschäftstätigkeit in den USA bis Monat 6 aufzunehmen.
Schlüsselaktivitäten:
- Rechtsform der US-Tochtergesellschaft abschließen.
- Bundes- und bundesstaatliche Registrierungen erhalten.
- Ein Compliance-Überwachungssystem einrichten.
- Einstellung des anfänglichen Schlüsselpersonals (General Manager, Operations Manager).
- Büroeinrichtungen und IT-Infrastruktur einrichten.
- Kernbetriebsprozesse entwickeln (Finanzen, Personalwesen, Verwaltung).
Unterziel 2: Einen robusten Markteintrittsplan für die USA erstellen, der potenzielle Großhändler, Einzelhändler, Dienstleister und Marktchancen bis Monat 8 identifiziert.
Schlüsselaktivitäten:
- Umfassende Marktforschung durchführen.
- Die US-amerikanische Markteintrittsstrategie entwickeln.
- Engagements mit wichtigen Großhändlern, Einzelhändlern und Dienstleistern identifizieren und formalisieren.
Unterziel 3: Produktangebote an die Marktnachfrage anpassen und die Einhaltung der Vorschriften für den ersten Produktlaunch bis Monat 10 sicherstellen.
Schlüsselaktivitäten:
- MVP-Produktangebote an die Marktbedürfnisse anpassen (z. B. Batteriemanagementsysteme, Ladelösungen).
- Sicherstellen, dass die Produkte den US-amerikanischen Produktstandards entsprechen.
- Eine Marketingstrategie für MVP-Produkte entwickeln.
Unterziel 4: Ein Vertriebsnetz und ein Vertriebssupportsystem einrichten, um den MVP-Produktlaunch bis Monat 13 zu ermöglichen.
Schlüsselaktivitäten:
- Ein Vertriebsnetz in Schlüsselregionen (Kalifornien, New York, Texas) aufbauen.
- Vertriebsteams und Kundensupport schulen.
- CRM- und ERP-Systeme für Vertrieb und Betrieb implementieren.
Unterziel 5: MVP-Produkte erfolgreich launchen und Kundenfeedback zur iterativen Verbesserung bis Monat 15 sammeln.
Schlüsselaktivitäten:
- MVP-Produkte in ausgewählten Regionen launchen.
- Kundenfeedback sammeln und analysieren.
- Marketing- und Vertriebsstrategien basierend auf dem Feedback anpassen.
Unterziel 6: Das Produkt basierend auf Feedback verfeinern und Verbesserungen durch gezielte Markttests bis Monat 18 validieren.
Schlüsselaktivitäten:
- MVP-Feedback und Verkaufsdaten analysieren.
- Notwendige Anpassungen an Produkten und Betriebsprozessen vornehmen.
- Änderungen durch gezielte Markttests validieren.
Unterziel 7: Das Vertriebsnetz erweitern und verbesserte Produktangebote bis Monat 20 landesweit einführen.
Schlüsselaktivitäten:
- Das Vertriebsnetz auf weitere US-Regionen ausweiten.
- Personalaufstockung für Vertriebssupport und Betrieb.
- Verbesserte Produktangebote landesweit einführen.
Unterziel 8: Volle Marktdurchdringung erreichen und die Betriebsabläufe an das permanente Management-Team bis Monat 25 übergeben.
Schlüsselaktivitäten:
- Die vollständige Produktpalette in allen Zielregionen launchen.
- Vertriebs- und Logistikoperationen skalieren.
- Marktdurchdringung überwachen und die Strategie nach Bedarf anpassen.
- Einstellung des gesamten operativen Teams abschließen.
- Integration aller Geschäftsprozesse und IT-Systeme abschließen.
- Übergabe der Kontrolle an das permanente Management von AutoTech USA.
Unterziel 9: Alle Aktivitäten abschließen und das Projekt bis Monat 26 offiziell beenden.
Schlüsselaktivitäten:
- Abschlussprüfungen und Projektabschlussverfahren durchführen.
Hinweis: Anhang 4 enthält den vollständigen Projektterminplan, einschließlich der Meilensteine und Terminpläne, die veranschaulichen, wie jedes Unterziel im Laufe der Zeit erreicht wird.
3. Entwicklungsansatz und Lebenszyklus
Entwicklungsansatz:
Dieses Projekt verwendet eine hybride Methodik, die umfassende prädiktive Planung mit adaptiven agilen Praktiken kombiniert, um sowohl die strategische Ausrichtung als auch die Reaktionsfähigkeit auf Veränderungen sicherzustellen. Der Ansatz balanciert eine detaillierte Planung aller Projektkomponenten mit der Flexibilität, sich auf Grundlage von laufendem Feedback anzupassen, und ermöglicht so eine kontinuierliche Verbesserung auf Projekt- und Phasenebene.
- Prädiktive Komponenten: Die prädiktive Planung des Projekts schafft eine klare Struktur und einen detaillierten Fahrplan. Dieser umfasst die Definition von funktionalen Anforderungen, Qualitätsmerkmalen, Phasen, Arbeitspaketen und untergeordneten Managementplänen. Wichtige Elemente wie der Umfang, der Terminplan und der Kostenbasisplan sind sorgfältig geplant und bilden das Fundament für die Projektausführung. Diese Komponenten sind mit der langfristigen Projektvision abgestimmt, um sicherzustellen, dass jedes Liefergegenstand klar definiert und strategisch koordiniert ist.
- Adaptive Komponenten: Die Projektausführung wird durch adaptive agile Methodiken gesteuert, die sowohl auf der Projektebene als auch in den einzelnen Phasen angewendet werden. Auf Projektebene leiten agile Praktiken die Entwicklung des Minimum Viable Product (MVP) sowie die darauf folgenden iterativen Verbesserungen, sodass das Projekt auf Marktfeedback und sich ändernde Anforderungen reagieren kann. In jeder Phase werden die Arbeitspakete mit agilen Methoden aufgeschlüsselt und iterativ entwickelt, was eine kontinuierliche Verfeinerung und Ausrichtung auf die Projektziele gewährleistet. Diese zweistufige Integration stellt sicher, dass das Projekt während der gesamten Ausführung flexibel und anpassungsfähig bleibt und auf Veränderungen und neue Anforderungen reagieren kann.
Projektphasen des Projektlebenszyklus
- Phase 1: Sicherstellung, dass die Tochtergesellschaft gesetzlich konform ist und betriebsbereit, um die Geschäftstätigkeit in den USA aufzunehmen – bis Monat 6.
- Phase 2: Erstellung eines soliden Markteintrittsplans für die USA, der potenzielle Schlüsselfachhändler, Einzelhändler und Dienstleister identifiziert – bis Monat 8.
- Phase 3: Abstimmung des Produktangebots auf die Marktanforderungen und Sicherstellung der regulatorischen Konformität für die erste Produkteinführung – bis Monat 10.
- Phase 4: Aufbau eines Vertriebsnetzwerks und eines Vertriebsunterstützungssystems zur Erleichterung des MVP-Produktstarts – bis Monat 13.
- Phase 5: Erfolgreiche Einführung der MVP-Produkte und Einholung von Kundenfeedback für iterative Verbesserungen – bis Monat 15.
- Phase 6: Verfeinerung des Produkts basierend auf Kundenfeedback und Validierung der Verbesserungen durch gezielte Markttests – bis Monat 18.
- Phase 7: Erweiterung des Vertriebsnetzes und landesweite Einführung der verbesserten Produktangebote – bis Monat 20.
- Phase 8: Erreichen der vollständigen Marktdurchdringung und Übergabe des Betriebs an das permanente Management-Team – bis Monat 25.
- Phase 9: Abschluss aller Aktivitäten und offizieller Projektabschluss – bis Monat 26.
Agile Praktiken (Überblick):
Agile Praktiken werden in jeder Phase und jedem Arbeitspaket integriert, um die adaptiven Komponenten des Projekts optimal zu unterstützen. Anhang 3 erläutert detailliert die Implementierung dieser Praktiken, anhand von Phase 3 als Beispiel.
- Tägliche Stand-ups fördern Transparenz und Zusammenarbeit durch kurze tägliche Meetings, in denen das Team Fortschritte, Herausforderungen und nächste Schritte bespricht.
- Die Sprint-Planung ermöglicht es dem Team, zu Beginn jeder Iteration (Sprint) gemeinsam Arbeitsaufgaben auszuwählen, um die Anstrengungen gezielt auf die Projektziele und -prioritäten auszurichten.
- Kanban-Boards visualisieren den Status der Aufgaben, unterstützen das Workflow-Management und helfen dabei, Engpässe frühzeitig zu erkennen.
- Retrospektiven am Ende jeder Iteration geben dem Team die Möglichkeit, Erfolge und Verbesserungsbedarf zu reflektieren und so kontinuierlichen Fortschritt zu gewährleisten.
- Die Backlog-Pflege stellt sicher, dass die priorisierten Aufgaben für die kommenden Iterationen vorbereitet sind und das Projekt mit den sich entwickelnden Anforderungen Schritt hält.
- User Story Mapping hilft, große Features in handhabbare Benutzererzählungen (User Stories) zu zerlegen, damit die Entwicklung den Benutzerbedürfnissen und Projektzielen gerecht wird.
Hinweis: Anhang 3 enthält sowohl Beispiele für prädiktive als auch adaptive Arbeitspakete sowie den Prozessablauf zur Integration dieser Arbeitspakete in die einzelnen Projektphasen.
4. Anforderungen und Qualitätsmerkmale
Dieser Abschnitt bietet einen narrativen Überblick über die wichtigsten Aspekte, um für alle Interessenträger Klarheit zu gewährleisten. Ausführliche Informationen und detaillierte Analysen sind in “Anhang 7: Funktionale Anforderungen, Qualitätsmerkmale und Rückverfolgbarkeitsmatrix” enthalten, damit alle entscheidungsrelevanten Informationen leicht zugänglich sind.
Hier werden die wesentlichen Geschäftsanforderungen sowie die funktionalen und qualitativen Anforderungen dargestellt, die das Design, die Konstruktion und die Umsetzung der angestrebten Lösung leiten.
Die Geschäftsanforderungen für das Projekt der AutoTech US-Tochtergesellschaft wurden bereits während der Entwicklung des Projektauftrags ermittelt und sind hier zur Nachverfolgung aufgeführt. Zwei dieser Anforderungen – der Eintritt in den US-amerikanischen Markt und die Steigerung der US-Verkäufe im Einklang mit den globalen Zielen – werden im Laufe der Projektphase erfüllt. Die beiden anderen – die Erweiterung der Rekrutierungsbasis um US-Kandidaten und die Integration von Best Practices für Compliance in den USA – sind eher für die Umsetzung im regulären Betrieb nach Projektabschluss vorgesehen. Diese aufgeschobenen Anforderungen sind für den langfristigen Erfolg entscheidend und werden im Projektarchiv für eine spätere Berücksichtigung nach Projektende hinterlegt.
Die folgenden funktionalen Anforderungen und Qualitätsmerkmale beschreiben, was die Lösung leisten muss, um die Geschäftsziele zu erreichen und einen effektiven Betrieb zu gewährleisten. Funktionale Anforderungen legen die wesentlichen Fähigkeiten und Merkmale fest, die in die AutoTech US-Tochtergesellschaft integriert werden müssen, um die strategischen Ziele zu realisieren. Dazu gehören die Einrichtung legaler Betriebsstrukturen, das Management von Vertriebs- und Verkaufsnetzwerken, die Sicherstellung der gesetzlichen Konformität, die Unterstützung des Kundenservices sowie die Schaffung einer skalierbaren und belastbaren Infrastruktur für weiteres Wachstum. Die Qualitätsmerkmale definieren die Leistungs-, Skalierbarkeits-, Sicherheits- und Zuverlässigkeitsstandards, die die Lösung erfüllen muss, um sicherzustellen, dass die Tochtergesellschaft nicht nur die funktionalen Anforderungen erfüllt, sondern auch langfristig hohe betriebliche Standards beibehält.
Wir präsentieren diese Anforderungen und Qualitätsmerkmale in einer narrativen Form, um die Verständlichkeit und Zugänglichkeit zu verbessern. Dieser Ansatz ermöglicht es uns, das Gesamtbild der Lösung zu vermitteln und sicherzustellen, dass die Interessenträger die wesentlichen Aspekte leicht erfassen können, ohne in technischen Details zu versinken. Durch diese Strukturierung wird deutlich, wie jede Anforderung und jedes Merkmal zum Gesamterfolg des Projekts beiträgt.
AutoTech von US-Amerika als Ganzes
Das Projekt AutoTech von US-Amerika gliedert sich in zwei Hauptstufen: die Minimum Viable Product (MVP)-Stufe und die Endstufe, begleitet von Zwischenschritten zur Optimierung. In der MVP-Stufe liegt der Fokus auf der Schaffung der wesentlichen Grundlagen für den Markteintritt und den Start der Geschäftstätigkeit, während die Endstufe diese Strukturen erweitert und skaliert, um langfristigen Erfolg sicherzustellen.
Alle funktionalen Anforderungen der MVP- und Endstufe gelten in diesem Projekt als „Muss“-Anforderungen, deren vollständige Umsetzung ein entscheidender Teil der Erfolgskriterien ist.
- MVP-Stufe: Die MVP-Stufe etabliert AutoTechs Präsenz in den USA, indem die Tochtergesellschaft rechtlich gegründet, Schlüsselpositionen besetzt und wesentliche Geschäftsprozesse eingerichtet werden. In dieser Stufe wird die Tochtergesellschaft zwei Kernprodukte bereitstellen—fortschrittliche Batterie-Management-Systeme (BMS) für Elektrofahrzeuge und hocheffiziente Heimladelösungen—mit Fokus auf drei Schlüsselregionen: Kalifornien, New York und Texas. Das operative Vertriebsnetz, die Belegschaft, die Geschäftsprozesse und die Infrastruktur werden so entwickelt, dass sie diese anfänglichen Aktivitäten unterstützen. Die MVP-Stufe dient dazu, wertvolles Marktfeedback zu sammeln und eine einfache, aber skalierbare Struktur aufzubauen, die in den folgenden Stufen erweitert werden kann.
- Endstufe: Nach der MVP-Stufe durchläuft das Projekt zwei Runden iterativer Verbesserungen, um die Fähigkeiten der Tochtergesellschaft weiter zu verfeinern und auszubauen. In der Endstufe wird AutoTech US-Amerika mit voller Kapazität arbeiten, eine breitere Produktpalette anbieten und über ein vollständig entwickeltes Vertriebsnetz, eine umfassende Belegschaft und optimierte Geschäftsprozesse verfügen. Die Tochtergesellschaft wird in der Lage sein, den Betrieb landesweit zu managen und die vollständige Einhaltung aller regulatorischen Anforderungen zu gewährleisten. Die Infrastruktur wird auf landesweite Operationen ausgelegt sein, mit der Möglichkeit, bei Bedarf weiter zu skalieren. Die Endstufe festigt AutoTechs Markenpräsenz und Marktposition und sichert langfristiges Wachstum sowie operative Widerstandsfähigkeit.
Komponentenspezifische Anforderungen
Jede Komponente des Projekts folgt einem zweistufigen Entwicklungsansatz, mit spezifischen Anforderungen sowohl in der MVP- als auch in der Endstufe:
- Etablierte und betriebsfähige US-Tochtergesellschaft:
- MVP-Stufe: Die Tochtergesellschaft muss rechtlich gegründet, die wesentlichen Rollen besetzt und grundlegende Betriebsprozesse eingerichtet sein.
- Endstufe: Die Tochtergesellschaft muss vollständig besetzt sein, mit einer umfassenden Organisationsstruktur, fortschrittlichen Betriebsprozessen und einer vollständigen Infrastruktur.
- Betriebsfähiges Vertriebsnetz:
- MVP-Stufe: Das Vertriebsnetz muss die Lieferung der Kernprodukte in die anfänglichen Regionen sicherstellen.
- Endstufe: Das Netzwerk muss auf alle Regionen ausgeweitet werden und eine Just-in-Time-Lieferung des gesamten Produktsortiments ermöglichen.
- Personalbestand:
- MVP-Stufe: Die Belegschaft muss das erforderliche Personal umfassen, um die anfänglichen Betriebsabläufe zu managen.
- Endstufe: Der Personalbestand muss vollständig entwickelt sein und durch fortlaufende Schulungsprogramme unterstützt werden, um Wachstum und Anpassungsfähigkeit zu fördern.
- Geschäftsprozesse und Systeme:
- MVP-Stufe: Grundlegende Prozesse und Systeme für das Auftragsmanagement, das Kundenbeziehungsmanagement sowie die Einhaltung gesetzlicher Vorgaben müssen eingerichtet sein.
- Endstufe: Umfassende, integrierte Systeme müssen alle Betriebsbereiche abdecken und sowohl Effizienz als auch die Einhaltung von Vorschriften gewährleisten.
- Betriebsinfrastruktur:
- MVP-Stufe: Die Infrastruktur muss grundlegende Büro- und IT-Ausstattung umfassen, um die anfänglichen Betriebsabläufe zu unterstützen.
- Endstufe: Die Infrastruktur muss vollständig entwickelt sein, um den erweiterten Betrieb zu unterstützen sowie Datensicherheit und betriebliche Kontinuität zu gewährleisten.
- Regulatorisches Rahmenwerk:
- MVP-Stufe: Die Einhaltung der grundlegenden Vorschriften für den Markteintritt muss gewährleistet sein.
- Endstufe: Ein umfassendes Rahmenwerk zur Einhaltung aller relevanten Vorschriften in den USA muss implementiert sein.
- Dienstleister:
- MVP-Stufe: Das Netzwerk von Logistikdienstleistern muss die anfänglichen Regionen abdecken.
- Endstufe: Das Netzwerk muss auf alle Regionen und Produkte ausgeweitet werden, um zuverlässige und kosteneffiziente Abläufe sicherzustellen.
5. Umfangsbasisplan
Das Projekt „Markteintritt AutoTech US-Amerika“ strebt an, eine vollständig betriebsfähige Geschäftseinheit in den Vereinigten Staaten aufzubauen, um den Start und das Wachstum der fortschrittlichen Elektrofahrzeug- (EV) und erneuerbaren Energielösungen der AutoTech GmbH zu unterstützen. Es wird eine rechtlich konforme US-Tochtergesellschaft, ein umfassendes Vertriebsnetz und die notwendige betriebliche Infrastruktur schaffen, um eine nachhaltige Marktdurchdringung sowie langfristiges Wachstum in den USA zu gewährleisten.
Der Projektumfang wird präzise mit prädiktiven Methoden geplant, sodass alle Liefergegenstände klar definiert sind. Agilitätsmethoden werden während des gesamten Projekts genutzt, um Umfangsänderungen flexibel zu steuern, eine kontinuierliche Verfeinerung und Anpassung an die Projektziele zu ermöglichen und eine unkontrollierte Umfangsausweitung zu verhindern. Dieser Ansatz gewährleistet, dass sowohl die anfänglichen Anforderungen als auch aufkommende Bedürfnisse effektiv adressiert werden – vom Markteintritt bis zur vollständigen operativen Übergabe.
5.1. Produktumfang
Das Produkt dieses Projekts ist eine voll funktionsfähige, rechtlich konforme US-Tochtergesellschaft der AutoTech GmbH, die in der Lage ist, die strategischen Ziele des Unternehmens auf dem US-amerikanischen Markt zu verwirklichen. Diese Tochtergesellschaft wird die Betriebe in den gesamten USA managen und die Kernprodukte von AutoTech liefern – darunter fortschrittliche Batterie-Management-Systeme (BMS) und hocheffiziente Heimladelösungen – sowie zukünftige Produkterweiterungen unterstützen. Sie wird über ein integriertes Vertriebsnetz, eine qualifizierte Belegschaft, effiziente Geschäftsprozesse und IT-Systeme verfügen, die sowohl betriebliche Effizienz als auch Skalierbarkeit und die Einhaltung aller relevanten Vorschriften sicherstellen. Das Endprodukt befähigt AutoTech, eine starke Marktpräsenz aufzubauen, hochwertige Produkte zu liefern und langfristiges Wachstum in den USA zu sichern.
5.2. Projektumfang
Der Projektumfang umfasst sämtliche Arbeiten, die erforderlich sind, um die Präsenz der AutoTech GmbH auf dem US-amerikanischen Markt zu etablieren, wobei der Schwerpunkt auf der Schaffung der notwendigen Infrastruktur, Prozesse und Systeme für einen erfolgreichen Betrieb liegt. Zu den zentralen Aktivitäten zählen die rechtliche Gründung der US-Tochtergesellschaft, die Entwicklung einer umfassenden Markteintrittsstrategie, der Aufbau eines Vertriebsnetzes, die Besetzung und Schulung einer qualifizierten Belegschaft sowie die Implementierung integrierter Geschäftsprozesse und IT-Systeme. Zudem wird das Projekt die Einhaltung aller gesetzlichen Vorschriften sicherstellen, Dienstleister einbinden und AutoTech-Produkte in Schlüsselregionen der USA einführen. Es ist so strukturiert, dass diese Komponenten schrittweise bereitgestellt werden, um sicherzustellen, dass jedes Element bis zum Projektabschluss voll funktionsfähig ist und den langfristigen strategischen Zielen von AutoTech entspricht.
5.3. Einschlüsse, Ausschlüsse, aktualisierte Annahmen und Einschränkungen
Einschlüsse:
- Alle Tätigkeiten zur rechtlichen Gründung, Personalbesetzung und zum operativen Aufbau der US-Tochtergesellschaft, einschließlich der Erlangung notwendiger Genehmigungen, Mietverträge und der ersten Einstellungen.
- Marktforschung, Wettbewerbsanalysen sowie Strategieanpassungen basierend auf dem Feedback des MVP-Starts, einschließlich bis zu zwei Iterationen.
- Alle erforderlichen rechtlichen und regulatorischen Maßnahmen zur Einhaltung gesetzlicher Vorschriften im Zusammenhang mit Produktzertifizierungen, Betriebsgenehmigungen und weiteren rechtlichen Anforderungen in den USA.
- Sicherung und Formalisierung von Vereinbarungen mit lokalen Groß- und Einzelhändlern, Logistikdienstleistern und anderen Serviceanbietern, einschließlich Rechtskosten und Vertragsverhandlungen.
- Aktivitäten zur Unterstützung des MVP-Starts im Bereich Marketing, Markenaufbau und Vertrieb, einschließlich der Erstellung von Marketingmaterialien und der Ansprache früher Anwender.
- Einbindung zentraler Abteilungen wie Vertrieb und Geschäftsentwicklung, Finanzen und Controlling, Recht, Einhaltung gesetzlicher Vorschriften, interne Revision, Logistik und Lieferkettenmanagement, IT und technischer Support, Kundenservice sowie Marketing und Marktforschung, um umfassende Unterstützung und Fachwissen für alle Projektaktivitäten zu gewährleisten.
Ausschlüsse:
- Verwaltung der US-Tochtergesellschaft sowie laufende Vertriebs- und Marketingaktivitäten nach der finalen Produkteinführung, die nach der Übergabe vom Betriebsteam übernommen werden.
- Langfristige Marketingstrategien und -kampagnen zur Steigerung des Marktanteils über das anfängliche Ziel von 1,5 % hinaus, wie zusätzliche Produkteinführungen oder neue Vertriebskanäle.
- Alle Aktivitäten im Zusammenhang mit Forschung und Entwicklung (F&E) oder der Entwicklung neuer Produkte, insbesondere solcher, die nicht im ursprünglichen Produktportfolio für den Markteintritt enthalten sind.
- Fortlaufende Finanzverwaltung, Budgetierung und Buchhaltung der US-Tochtergesellschaft nach deren Betriebsaufnahme.
Aktualisierte Annahmen:
- Aktive Unterstützung durch zentrale Abteilungen: Es wird erwartet, dass alle relevanten Abteilungen, einschließlich Vertrieb, Marketing, Recht, Einhaltung gesetzlicher Vorschriften, IT und Lieferkettenmanagement, während des gesamten Projektverlaufs aktive und rechtzeitige Unterstützung leisten. Dies umfasst die Bereitstellung von Ressourcen, Fachwissen und Zusammenarbeit, um alle Projektmeilensteine innerhalb des festgelegten Terminplans zu erreichen.
- Sicherung lokaler Partnerschaften und regulatorischer Genehmigungen: Es wird angenommen, dass die erforderlichen Partnerschaften mit lokalen Groß- und Einzelhändlern sowie Dienstleistern und alle notwendigen Genehmigungen durch die Aufsichtsbehörden innerhalb des vorgesehenen Terminplans gesichert werden. Dies ist entscheidend für eine reibungslose Durchführung der Markteintrittsaktivitäten.
- Produktkonformität und Markttauglichkeit: Es wird davon ausgegangen, dass die bestehenden Produkte von AutoTech den gesetzlichen Vorgaben in den USA entsprechen und den Marktanforderungen gerecht werden, ohne dass wesentliche Neugestaltungen oder zusätzliche Zertifizierungen erforderlich sind. Diese Annahme bildet die Grundlage für die termingerechte Markteinführung und Marktdurchdringungsstrategie.
- Verfügbarkeit von Ressourcen und Schlüsselpersonal: Es wird angenommen, dass das benötigte Schlüsselpersonal, einschließlich derjenigen, die für eine Umsiedlung in die USA erforderlich sind, wie geplant verfügbar ist und es keine wesentlichen Verzögerungen bei der Personalbesetzung oder der Bereitstellung von Ressourcen gibt.
Aktualisierte Einschränkungen:
- Strikte Einhaltung der Projektbasispläne: Das Projekt muss sich strikt an die im Projektmanagementplan (PM-Plan) festgelegten Leistungsbasispläne halten, insbesondere hinsichtlich Umfang, Terminplan und Kosten, mit einer Toleranz von maximal 10 %. Diese Einschränkung stellt sicher, dass das Projekt im vorgegebenen Termin- und Kostenrahmen bleibt.
- Terminplan für die Einhaltung gesetzlicher Vorschriften: Der Terminplan für die Erlangung aller erforderlichen Genehmigungen in den USA ist eine entscheidende Einschränkung. Verzögerungen bei der Sicherung dieser Genehmigungen könnten den gesamten Terminplan des Projekts und die nachfolgenden Phasen beeinträchtigen.
- Markteintritt und operativer Aufbau: Das Projekt ist durch die Vorgabe eingeschränkt, den operativen Aufbau, einschließlich der Gründung der US-Tochtergesellschaft, des Vertriebsnetzes und der Infrastruktur, innerhalb der ersten sechs Monate abzuschließen. Dieser Zeitrahmen ist ausschlaggebend für einen rechtzeitigen Markteintritt.
- Budgetbeschränkungen: Das Projekt operiert mit einem festen Budget von 8 Millionen Euro, einschließlich Risikozuschlägen. Alle wesentlichen Abweichungen oder unerwarteten Kosten müssen innerhalb dieses Budgets aufgefangen werden, ohne die Erfolgskriterien des Projekts zu gefährden.
5.4. Projektstrukturplan (PSP)
Dieser Unterabschnitt bietet eine übergeordnete narrative Übersicht, um den Fokus auf die wesentlichen Aspekte zu wahren und gleichzeitig Klarheit für alle Interessenträger sicherzustellen. Die narrative Darstellung des Projektstrukturplans (PSP) erleichtert das Verständnis und die Zugänglichkeit, indem sie einen kohärenten Überblick über die Projektstruktur vermittelt, ohne den Leser mit technischen Details zu überfrachten. Detaillierte Informationen und umfassende Analysen finden sich in Anhang 2: Projektstrukturplan (PSP) und Anhang 3: Prädiktive und adaptive Arbeitspakete, die sicherstellen, dass alle relevanten Informationen für die Entscheidungsfindung und künftige Verweise verfügbar sind.
Die US-Tochtergesellschaft von AutoTech ist in sechs Kernkomponenten gegliedert, die jeweils spezifische Elemente umfassen und zur Gesamtstruktur sowie Funktion der Tochtergesellschaft beitragen.
- Etablierte und betriebsfähige US-Tochtergesellschaft: Diese Komponente umfasst die Gründung der Tochtergesellschaft, einschließlich der Bildung der Rechtseinheit, die alle rechtlichen Anforderungen wie bundes- und staatliche Registrierungen sowie die Sicherung von Verkaufs- und Betriebslizenzen abdeckt. Ein Kernteam wird aufgebaut, indem Schlüsselpersonal identifiziert und deren Rollen und Verantwortlichkeiten festgelegt werden. Parallel dazu werden betriebliche Prozesse eingeführt, mit Schwerpunkt auf Finanzen, Personalwesen und administrativen Aufgaben, um den reibungslosen Tagesbetrieb sicherzustellen.
- Vertriebsnetz: Das Vertriebsnetz, das im Zentrum der Marktreichweite der Tochtergesellschaft steht, gliedert sich in Großhändler und Einzelhändler. Für die Großhändler liegt der Schwerpunkt auf der Identifizierung von Partnern und der Formalisierung von Vereinbarungen. Bei den Einzelhändlern geht es um die Auswahl geeigneter Partner sowie den Abschluss von Verträgen, um eine effiziente Produktdistribution zu gewährleisten.
- Belegschaft: Die Belegschaft bildet einen entscheidenden Bestandteil der Tochtergesellschaft und umfasst das Personal sowie Schulungsprogramme. Schlüsselrollen werden definiert und die Personalstruktur so gestaltet, dass sie den betrieblichen Anforderungen der Tochtergesellschaft gerecht wird. Schulungsprogramme werden entwickelt, Schulungsmaterialien erstellt und Schulungseinheiten durchgeführt, um sicherzustellen, dass die Belegschaft gut vorbereitet ist und die Unternehmensziele der Tochtergesellschaft unterstützt.
- Geschäftsprozesse und Systeme: Diese Komponente unterstützt die betrieblichen Abläufe der Tochtergesellschaft durch eine integrierte Systemlandschaft. Das CRM-System verwaltet Kundendaten und -beziehungen, während das ERP-System die Geschäftsprozesse der Tochtergesellschaft vernetzt. Finanzsysteme übernehmen die Budgetierung, Berichterstattung und das Transaktionsmanagement, während Systeme zur Einhaltung gesetzlicher Vorschriften kontinuierliche Überwachung und regelmäßige Audits sicherstellen. Operative Systeme liefern Standardarbeitsanweisungen und integrieren Arbeitsabläufe, während Logistiksysteme den Transport, die Lagerung und die Bestandsverwaltung koordinieren. IT-Systeme stützen die Netzwerk-Infrastruktur und Kommunikationstools, während Systeme zur Leistungsüberwachung wichtige Kennzahlen verfolgen und Berichte generieren.
- Betriebsinfrastruktur: Die physische Infrastruktur der Tochtergesellschaft besteht aus Büroflächen und Lagerstätten. Die Büroräume, die zunächst gemietet und vollständig ausgestattet werden, dienen als operatives Hauptquartier. Die Lagerstätten umfassen die Anmietung und Ausstattung des endgültigen Lagers, das mit den notwendigen Werkzeugen und Systemen für einen effizienten Betrieb ausgestattet ist. Die Logistik wird weiter optimiert durch die Integration von Dienstleistern in die Infrastruktur der Tochtergesellschaft.
- Einhaltung gesetzlicher Vorschriften: Diese Komponente gewährleistet die Einhaltung von Industriestandards und umfasst Produktzertifizierungen. Sie deckt die Erfüllung aller Zertifizierungsanforderungen sowie die Erstellung der erforderlichen Dokumentation ab, um die Einhaltung der gesetzlichen Vorgaben sicherzustellen.
6. Terminbasisplan
Dieser Abschnitt bietet eine übergeordnete narrative Übersicht des Projektterminplans, um den Fokus auf die wesentlichen Aspekte zu wahren und Klarheit für alle Interessenträger sicherzustellen. Detaillierte Informationen, einschließlich aller wichtigen Meilensteine, Terminpläne und Abhängigkeiten, sind in Anhang 4: Vollständiger Projektterminplan zu finden, um sicherzustellen, dass alle kritischen Informationen für die Entscheidungsfindung und spätere Verweise verfügbar sind.
- In den ersten drei Monaten liegt der Schwerpunkt des Projekts auf der Gründung und Einrichtung der US-Tochtergesellschaft von AutoTech. Dazu gehören die rechtliche Gründung, die Erlangung von Bundes- und Landesregistrierungen sowie die Einrichtung eines Überwachungssystems zur Einhaltung gesetzlicher Vorschriften. Parallel dazu wird Schlüsselpersonal eingestellt, Büroeinrichtungen und IT-Infrastruktur werden aufgebaut, und die Kernprozesse für den Betrieb, einschließlich Finanzen, Personalwesen und Verwaltung, werden entwickelt. Eine umfassende Marktforschung unterstützt zudem die strategischen Entscheidungen.
- In den Monaten 4 und 5 tritt das Projekt in die Phase der strategischen Planung und Partneridentifikation ein. Die Markteintrittsstrategie für den US-amerikanischen Markt wird entwickelt, und erste Großhändler, Einzelhändler, Logistikdienstleister und andere Servicepartner werden identifiziert und Verträge mit ihnen abgeschlossen.
- In den Monaten 6 und 7 liegt der Fokus auf der MVP-Phase, um sowohl die Produkt- als auch die Betriebsbereitschaft sicherzustellen. In dieser Phase werden das MVP-Produktangebot ausgerichtet, die Einhaltung der US-amerikanischen Produktstandards gewährleistet und eine maßgeschneiderte Marketingstrategie entwickelt.
- In den Monaten 8 bis 10 konzentriert sich das Projekt auf den Aufbau des Vertriebsnetzes in Schlüsselregionen wie Kalifornien, New York und Texas. In dieser Zeit werden die Vertriebs- und Kundensupportteams geschult und CRM- sowie ERP-Systeme implementiert, um den Betrieb zu unterstützen.
- In den Monaten 11 und 12 beginnt die erste Verkaufsphase. Die MVP-Produkte werden in ausgewählten Regionen eingeführt, Kundenfeedback wird gesammelt und analysiert, und die Marketing- und Vertriebsstrategie wird basierend auf den gewonnenen Erkenntnissen angepasst.
- In den Monaten 13 und 14 tritt das Projekt in die Phase der iterativen Verbesserungen und Marktexpansion ein. Das Feedback aus der MVP-Phase wird analysiert, notwendige Anpassungen an Produkten und Prozessen vorgenommen, und diese Änderungen werden durch gezielte Markttests validiert.
- In den Monaten 15 und 16 liegt der Fokus auf der geografischen Expansion. Das Vertriebsnetz wird auf weitere US-Regionen ausgeweitet, das Personal für Vertrieb und Betrieb wird aufgestockt, und erweiterte Produktangebote werden landesweit eingeführt.
- In den Monaten 17 bis 21 erfolgt der vollständige Markteintritt sowie der Übergang zum langfristigen Betrieb. Das gesamte Produktsortiment wird in allen Zielregionen eingeführt, die Vertriebs- und Logistikaktivitäten werden ausgeweitet, und die Marktdurchdringung wird überwacht, um die Strategie bei Bedarf anzupassen. Die operative Übergabe wird abgeschlossen, einschließlich der Personalbesetzung, der Integration von Geschäftsprozessen und der Übergabe der Kontrolle an das permanente Management von AutoTech USA. Diese Phase markiert den Abschluss des Projekts und den erfolgreichen Übergang in den dauerhaften Betrieb unter der Leitung von AutoTech USA.
Das Projekt endet im Monat 21.
7. Kostenbasisplan
Um den Fokus auf die wesentlichen Aspekte zu wahren und für alle Interessenträger Klarheit sicherzustellen, bietet dieser Abschnitt eine übergeordnete Zusammenfassung des Kostenbasisplans und der Finanzierungsanforderungen des Projekts. Detaillierte Informationen, einschließlich der Kostenparameter, Berechnungen und des Personalplans, sind in Anhang 6: Kostenschätzung, Budgetberechnung und Finanzierungsanforderungen sowie Anhang 5: Personalplan und Schätzungen der Arbeitskosten zu finden. Diese Anhänge stellen sicher, dass alle wichtigen finanziellen Informationen für die Entscheidungsfindung und zukünftige Verweise zugänglich sind.
Projektbudget (Kostenbasisplan + Managementreserve) gerundet: €8.000.000
Finanzierungsbedarf: €7.242.125
Davon:
- Risikozuschlag (15 % der geschätzten Kosten): €944.625
- Kostenbasisplan (geschätzte Kosten + Risikozuschlag): €7.242.125
- Managementreserve (10 % des Kostenbasisplans, gerundet): €757.875
- Geschätzte Gesamtkosten: €6.297.500
Davon: - Arbeitskosten: €3.530.000
- Material- und Gerätekosten: €450.000
- Betriebskosten: €720.000
- Reise- und Logistikkosten: €100.000
- Kosten für externe Dienstleistungen: €425.000
- Kosten für regulatorische Anforderungen und Einhaltung gesetzlicher Vorschriften: €175.000
- Marketing- und Vertriebskosten: €325.000
- Gemeinkosten des Unternehmens (10 % der direkten Kosten): €572.500
Finanzierungsbedarf
Der Finanzierungsbedarf stellt die Mittel dar, die das Projekt von der Unternehmensleitung anfordert, um sicherzustellen, dass alle Projektaktivitäten vor Beginn jeder Phase vollständig finanziert sind. Diese Mittel liegen leicht über dem Kostenbasisplan und werden so geplant, dass sie vor Beginn jeder Projektphase zur Verfügung stehen. Dieser proaktive Ansatz garantiert, dass die Arbeit nicht aufgrund fehlender Mittel verzögert oder ausgesetzt wird.
Finanzierungsbedarf nach Phase:
- Vor Beginn der Phase 1: €800.000
- Vor Beginn der Phase 2: €800.000
- Vor Beginn der Phase 3: €800.000
- Vor Beginn der Phase 4: €900.000
- Vor Beginn der Phase 5: €900.000
- Vor Beginn der Phase 6: €900.000
- Vor Beginn der Phase 7: €642.125
- Vor Beginn der Phase 8: €1.500.000
8. Risikomanagement
Dieser Abschnitt bietet eine übergeordnete narrative Übersicht der Risikomanagementstrategie des Projekts, um den Fokus auf die wesentlichen Aspekte zu wahren und Klarheit für alle Interessenträger sicherzustellen. Detaillierte Informationen sind in Anhang 8: Risikomanagementplan und Risikoregister verfügbar, um sicherzustellen, dass alle wichtigen Informationen für die Entscheidungsfindung und spätere Verweise zugänglich sind.
Die Markteintrittsstrategie von AutoTech für den US-amerikanischen Markt erfordert die Navigation durch ein komplexes und unsicheres Umfeld, was ein effektives Risikomanagement für den Projekterfolg unerlässlich macht. Im Zentrum dieser Strategie steht die Entwicklung eines Minimum Viable Product (MVP), gefolgt von zwei Runden iterativer Verbesserungen. Diese Stufen ermöglichen es dem Projekt, Annahmen kontinuierlich zu prüfen, Strategien anzupassen und auf neue Informationen zu reagieren. Die adaptiven Methoden sind darauf ausgelegt, die erheblichen Unsicherheiten zu bewältigen, die mit dem Eintritt in einen neuen Markt verbunden sind.
Dieser adaptive Ansatz wird durch ein umfassendes Risikomanagement-Rahmenwerk ergänzt, das auf prädiktiver Planung basiert. Dieses Framework identifiziert, bewertet und priorisiert Risiken früh im Projektlebenszyklus und schafft eine solide Grundlage für das Management bekannter Risiken. Im weiteren Projektverlauf sorgen eine kontinuierliche Risikoüberwachung und adaptive Reaktionen dafür, dass aufkommende Risiken proaktiv gehandhabt werden. Diese Kombination aus adaptiven und prädiktiven Ansätzen ermöglicht es dem Projekt, flexibel und reaktionsfähig zu bleiben, während es strategisch auf seine Ziele ausgerichtet bleibt.
Wichtige Risiken wurden in mehreren Bereichen identifiziert, die für den Erfolg des Projekts von entscheidender Bedeutung sind. Zum Beispiel stellen Verzögerungen bei der Erlangung von Bundes- und Landesregistrierungen ein erhebliches Risiko dar. Minderungsstrategien umfassen die frühzeitige Einbindung lokaler Rechtsexperten und die Berücksichtigung zusätzlicher Zeit im Terminplan. Ebenso könnten Wechselkursschwankungen die Projektkosten beeinflussen, weshalb Risikozuschläge in das Budget aufgenommen wurden. Das Risiko der Nichteinhaltung der US-amerikanischen regulatorischen Anforderungen für Produktzertifizierungen wird durch die Einbindung spezialisierter Berater und die Einrichtung eines robusten Systems zur Einhaltung gesetzlicher Vorschriften gemindert.
Ein weiteres bedeutendes Risiko besteht in der Unfähigkeit, zuverlässige Großhändler, Einzelhändler, Logistikdienstleister und andere Serviceanbieter zu sichern. Dieses Risiko wird durch gründliche Prüfungen, die Diversifizierung der Partner und fortlaufende Verbesserungen auf Basis von Feedback gemindert. Darüber hinaus wird das Risiko technologischer Störungen, die Produkte veraltet erscheinen lassen könnten, durch die Überwachung neuer Technologien und die Bereitstellung von frühem Marktfeedback an die Unternehmenszentrale gesteuert.
Alle identifizierten Risiken wurden sorgfältig analysiert, priorisiert und in den Gesamtprojektmanagementplan integriert. Jedes Risiko wird anhand seiner Eintrittswahrscheinlichkeit und seines potenziellen Einflusses auf Terminplan, Kosten und Qualität bewertet. Diese Bewertung ermöglicht die Berechnung eines Kritikalitätswerts, der zur Priorisierung der Risiken und zur Bestimmung geeigneter Reaktionsstrategien herangezogen wird. Diese Strategien reichen von Minderung und aktiver Akzeptanz bis hin zur Vermeidung und gewährleisten, dass jedes bedeutende Risiko effektiv und im Einklang mit den Projektzielen behandelt wird.
9. Management der Kommunikation und der Einbindung der Interessenträger
Das Interessenträgerregister spiegelt eine gründliche Analyse wider, die vom Projektmanager durchgeführt wurde. In direktem Austausch mit den wichtigsten Interessenträgern hat er deren Prioritäten, Herausforderungen und Beiträge zum Projekt erfasst. Dabei wurden die Rollen, Interessen, Einflussmöglichkeiten und Kommunikationsbedürfnisse jedes Interessenträgers detailliert bewertet. So haben etwa der Vertriebsvorstand (VV) und die Leiterin der Abteilung Logistik und Lieferkettenmanagement maßgeblichen Einfluss auf projektbezogene Entscheidungen, während andere, wie der Leiter der Abteilung IT und technischer Support, zwar wichtige Funktionen innehaben, jedoch aufgrund ihrer Verpflichtungen in anderen Bereichen nur eingeschränkt verfügbar sind. Diese Erkenntnisse wurden systematisch im Interessenträgerregister festgehalten, um während des gesamten Projektlebenszyklus eine reibungslose Zusammenarbeit sicherzustellen.
Wichtige Definitionen:
- Hersteller (AutoTech GmbH Deutschland): AutoTech GmbH ist der ursprüngliche Produzent der Produkte und verantwortlich für Design, Produktion und Qualitätskontrolle, bevor die Produkte auf den Markt gebracht werden.
- Distributor (AutoTech US-Tochtergesellschaft): Der exklusive Distributor für die Produkte der AutoTech GmbH in den USA. Er ist für den Import, die Lagerhaltung und das Management der Lieferkette für Großhändler und Einzelhändler verantwortlich. Je nach Verkaufsgebiet kann die US-Tochtergesellschaft auch als Großhändler agieren und direkt an Einzelhändler verkaufen.
- Großhändler: Kauft in großen Mengen vom Distributor und verkauft weiter an Einzelhändler oder andere Unternehmen. Großhändler verwalten regionale Bestände und gewährleisten die Verfügbarkeit der Produkte im Einzelhandel. In bestimmten Regionen kann die AutoTech US-Tochtergesellschaft ebenfalls als Großhändler fungieren und Einzelhändler beliefern.
- Einzelhändler: Verkauft direkt an Endverbraucher. Einzelhändler beziehen ihre Waren entweder von Großhändlern oder direkt vom Distributor. In den USA kann die AutoTech US-Tochtergesellschaft auch selbst als Einzelhändler auftreten und Produkte, die für Endverbraucher bestimmt sind, direkt verkaufen. Der Fokus liegt dabei auf Kundenservice, Verkaufsabwicklung und Produktpräsentation.
Interessenträgerregister


Markt-Interessenträger: Wichtige Käufergruppen
In unserer US-amerikanischen Markteintrittsstrategie unterscheiden wir klar zwischen Käufern und internen sowie externen Projektinteressenträgern. Obwohl sie keinen direkten Einfluss auf die Projektausführung haben, sind ihre Präferenzen und ihr Kaufverhalten maßgeblich für den Erfolg des Projekts. Deshalb werden sie separat erfasst, um gezielte Einbindungsstrategien zu entwickeln.
Grund für die Trennung
- Unterschiedliche Rolle: Käufer beeinflussen den Markterfolg, nicht die Projektausführung.
- Gezielte Strategie: Die Trennung der Käufer ermöglicht präzise Marketing- und Vertriebsansätze.
- Klarheit im Management: Die Differenzierung dieser Gruppen fördert ein effektives Interessenträgermanagement.
Überblick der Markt-Interessenträger
| Käufergruppe | Produkte von Interesse | Interessen/Erwartungen | Einbindungsstrategie |
| Einzelverbraucher (EV-Besitzer) | Fortschrittliche Batteriemanagementsysteme, Heimladegeräte | Zuverlässigkeit, Kosteneffizienz, Nachhaltigkeit | Zielgerichtetes Marketing, Aufklärung der Verbraucher |
| Flottenmanager / Gewerbliche Unternehmen | Batteriemanagementsysteme, Flottenladelösungen | Skalierbarkeit, Haltbarkeit, Kosteneffizienz | B2B-Marketing, direkte Verkaufsansprache |
| Installateure für erneuerbare Energien | Integrierte Heimladelösungen | Nahtlose Integration mit erneuerbaren Energiesystemen | Kooperationen, gebündelte Serviceangebote |
| Automobilhändler / Wiederverkäufer | Batteriemanagementsysteme, Ladestationen | Zuverlässigkeit, Wartungsfreundlichkeit, Kundenzufriedenheit | Händlerprogramme, gemeinsame Marketinginitiativen |
| Smart-Home-Enthusiasten | Smart-Home-integrierte Ladelösungen | Konnektivität, Komfort, Energiemonitoring | Technikfokussiertes Marketing, Produktbündelung |
Kommunikationsmatrix

Kommunikationswerkzeuge und -Techniken
Die folgenden Kommunikationswerkzeuge und -Techniken werden eingesetzt:
- Zusammenarbeits- und Kommunikationsplattformen: Alle Projektkommunikations-, Kollaborations- und Managementaktivitäten erfolgen über Microsoft 365, einschließlich MS Teams. Diese Plattform dient als zentrale Anlaufstelle für:
- Projektmanagement: Überwachung von Aufgaben, Meilensteinen und Fortschritten.
- Kommunikation: Täglicher Austausch und Zusammenarbeit über Chats und Kanäle.
- Berichterstattung: Erstellung und gemeinsame Nutzung von Berichten direkt in Teams, mithilfe integrierter Office 365-Tools wie Excel und PowerPoint.
- Besprechungen: Durchführung von Videokonferenzen und virtuellen Meetings.
- Dokumentfreigabe: Verwaltung formeller Kommunikation und Dokumentenverteilung über Teams und integrierte E-Mail.
- Agile Werkzeuge und Techniken: Das Projekt setzt auf Daily Stand-ups, Sprint-Planung, Kanban-Boards, Retrospektiven, Backlog-Pflege und User Story Mapping.
- Papierformat-Handhabung: Um sowohl das US-Letter- als auch das deutsche A4-Format zu berücksichtigen, werden alle Projektdokumente mit einem Rand von 1 Zoll (2,54 cm) auf allen Seiten erstellt, um ein korrektes Druckformat ohne Nachbearbeitung sicherzustellen.
- Standard für Zeit- und Datumsformate: Um in allen Regionen Klarheit zu gewährleisten und Missverständnisse zu vermeiden:
- Datumsformat: Das Projekt verwendet das ISO 8601-Format: JJJJ-MM-TT (z. B. 2025-01-12 für den 12. Januar 2025).
- Handhabung der Zeitzonen: Alle Zeiten werden sowohl in Mitteleuropäischer Zeit (MEZ) als auch in Eastern Standard Time (EST) angegeben, wobei die Zeitzone ausdrücklich genannt wird (z. B. 14:00 MEZ / 08:00 EST).
- Kalendereinladungen: Zeiten werden klar im Textkörper aller Kalendereinladungen aufgeführt (z. B. „Meeting um 14:00 MEZ / 08:00 EST“), um Fehler durch automatische Zeitzonenumrechnungen zu vermeiden, insbesondere während der Zeitumstellung.
10. Projektorganigramm
Unternehmensebene (auftraggebende Organisation):
- Geschäftsführer (GF): Alexander Weissleder
- Vertriebsvorstand (VV) / Projektsponsor: Jürgen Weber
- Betriebsvorstand (BV): Aleksander Aleksy
- Finanzvorstand (FV): Anna Wilhelm
- Technikvorstand (TV): Lorenzo Teslacci
Lenkungsausschuss:
- Vertriebsvorstand (VV): Herr Jürgen Weber (Projektauftraggeber/Sponsor)
- Fr. Laura Schmidt, Programmleiterin (GMEP), Leiterin der Abteilung Vertrieb und Geschäftsentwicklung
- Fr. Claudia Kowalski, Leiterin der Abteilung Finanzen und Controlling
- Hr. Aleksander Aleksy, Betriebsvorstand (BV)
- Hr. Lorenzo Teslacci, Technikvorstand (TV)
Programmmanagement:
- Programmleiterin (GMEP): Fr. Laura Schmidt, Leiterin der Abteilung Vertrieb und Geschäftsentwicklung
Projektsicherung:
- Leiter der Projektsicherung: Hr. Martin Keller, Leiter des P3MO
Projektmanagement:
- Projektleiter: Alexander Becker, Experte für Vertrieb und Geschäftsentwicklung, Abteilung Vertrieb und Geschäftsentwicklung
Teamleitung:
- Komponente: Erstaufbau der AutoTech US-Tochtergesellschaft / Komponentenleiter: Alexander Becker
- Rechtliche und regulatorische Einrichtung / Arbeitspaketleiter: Rechtsexperte NN
- Organisationsaufbau / Arbeitspaketleiter: Betriebsexperte NN
- Strategische Planung und Analyse / Arbeitspaketleiter: US-basierter Experte #1
- Komponente: MVP / Komponentenleiter: Alexander Becker
- Produktbereitschaft / Arbeitspaketleiter: Betriebsexperte NN
- Betriebliche Einsatzbereitschaft / Arbeitspaketleiter: IT-/Systemexperte NN
- Anfänglicher Vertrieb und Feedbackmechanismen / Arbeitspaketleiter: Vertriebsexperte NN
- Komponente: Iterative Verbesserung und Marktexpansion / Komponentenleiter: Alexander Becker
- Produkt- und Prozessoptimierung / Arbeitspaketleiter: Betriebsexperte NN
- Geografische Expansion / Arbeitspaketleiter: Vertriebsexperte NN
- Komponente: Vollständiger Markteintritt und langfristiger Betrieb / Komponentenleiter: Alexander Becker
- Nationale Produkteinführung / Arbeitspaketleiter: Vertriebsexperte NN
- Betriebsübergabe / Arbeitspaketleiter: Betriebsexperte NN
Teammitglieder und/oder Arbeitspaketleiter im Hauptsitz:
- Rechtsberater: Fr. Martina Fischer, Leiterin der Abteilung Recht, Compliance und internes Audit (Corporate Affairs Office) oder ein benannter Vertreter
- Finanzspezialist: Fr. Claudia Kowalski, Leiterin der Abteilung Finanzen und Controlling (FV-Büro) oder ein benannter Vertreter
- Lieferkettenspezialist: Fr. Anja Altmann, Leiterin der Abteilung Logistik und Lieferkettenmanagement (BV-Büro) oder ein benannter Vertreter
Weitere Teammitglieder (aus den USA oder dem Hauptsitz):
Zusätzliches Personal, das nach Bedarf für bestimmte Arbeitspakete zugewiesen wird, einschließlich Experten aus verschiedenen Abteilungen oder externer Fachkräfte zur Unterstützung der Projektdurchführung.
Hinweis:
Anhang 9 enthält eine detaillierte Beschreibung der Rollen und Verantwortlichkeiten im Projekt.
11. Zusammenfassung der Hilfsmanagementpläne
Dieser Abschnitt bietet einen Überblick über die Prozesse, die zur Steuerung der verschiedenen Aspekte des Projekts verwendet werden. Die vollständigen Hilfsmanagementpläne sind in „Anhang 1“ detailliert dargestellt, sodass alle wichtigen Informationen für Entscheidungsfindungen und zukünftige Verwendungen leicht zugänglich sind.
Die folgende Tabelle fasst die Hilfsmanagementpläne des Projekts zusammen.
| Prädiktiver Ansatz | Adaptiver Ansatz im hybriden Kontext |
|
Prädiktives Anforderungsmanagement 1. Anforderungen der Interessenträger identifizieren und dokumentieren. 2. Anforderungen analysieren, priorisieren und strukturieren. 3. Anforderungen validieren, verfeinern und im Basisplan festlegen. 4. Rückverfolgbarkeit und Kommunikation aufrechterhalten. 5. Dokumentation überwachen, steuern und aktualisieren. |
Agiles Anforderungsmanagement 1. An Benutzererzählungen (User Stories) und der Aufgabenliste (Backlog) zusammenarbeiten. 2. Sprints planen, ausführen und überprüfen. 3. Die Aufgabenliste (Backlog) kontinuierlich verfeinern und Anforderungen anpassen. 4. Leichtgewichtige Dokumentation betonen. 5. Änderungsmanagement für Auswirkungen auf den Basisplan folgen. |
|
Prädiktives Umfangsmanagement 1. Umfang mit Interessenträgern definieren und Projektstrukturplan (PSP) erstellen. 2. Änderungsmanagement für Umfangsänderungen folgen. 3. Liefergegenstände validieren und dokumentieren. 4. Fortschritt überwachen und unkontrollierte Umfangsausweitung (Scope Creep) managen. 5. Akkurate Umfangsdokumentation aufrechterhalten. |
Agiles Umfangsmanagement 1. Agilen Umfang definieren und dokumentieren. 2. Benutzererzählungen (User Stories) priorisieren und Sprints planen. 3. Feedback sammeln und den Umfang überprüfen. 4. Agilen Umfang mit den Projektzielen abstimmen. 5. Abschlussüberprüfung durchführen und gesammelte Erfahrungen dokumentieren. |
|
Prädiktives Terminplanmanagement 1. Terminplan mit Projektstrukturplan (PSP) und kritischem Pfad entwickeln. 2. Fortschritt überwachen, Abweichungen ansprechen und aktualisieren. 3. Änderungsmanagement für Terminplanänderungen folgen. 4. Fortschritt berichten, überprüfen und nach Bedarf anpassen. |
Agiles Terminplanmanagement 1. Sprints planen und terminieren; Aufgaben schätzen. 2. Fortschritt verfolgen; Prioritäten und Ressourcen anpassen. 3. Agile und Projektzeitpläne aufeinander abstimmen. 4. Releases planen und Liefergegenstände integrieren. |
|
Prädiktives Kostenmanagement 1. Kosten schätzen und Kostenbasispläne mit dem Projektstrukturplan (PSP) erstellen. 2. Kosten überwachen, Abweichungen ansprechen und kommunizieren. 3. Lieferantenverträge und Kostenänderungen verwalten. 4. Gesammelte Erfahrungen für zukünftige Projekte festhalten. |
Agiles Kostenmanagement 1. Kosten schätzen und Budget mit den Projektzielen abstimmen. 2. Kosten verfolgen, Abweichungen kontrollieren und berichten. 3. Änderungen verwalten und kostensparende Maßnahmen integrieren. |
|
Prädiktives Qualitätsmanagement 1. Qualitätsziele, Kriterien und Standards definieren. 2. Qualität durch Audits und Kontrollen sicherstellen. 3. Liefergegenstände validieren, Probleme beheben und verbessern. 4. Qualitätsstatus und gesammelte Erfahrungen kommunizieren. |
Agiles Qualitätsmanagement 1. Agile Qualitätsstandards und Kriterien festlegen. 2. Kontinuierliches Testen und Feedback implementieren. 3. Retrospektiven durchführen, um die Qualität zu verbessern. 4. Agile Liefergegenstände überwachen und validieren. |
|
Prädiktives Kommunikationsmanagement 1. Interessenträger identifizieren und Kommunikationsplan erstellen. 2. Kommunikationsstrategien umsetzen, überwachen und anpassen. 3. Dokumentation aufrechterhalten und kontinuierlich verbessern. |
Agiles Kommunikationsmanagement 1. Agile-spezifische Kommunikation planen. 2. Agile Meetings durchführen und Kollaborationstools nutzen. 3. Kommunikation auf Interessenträger zuschneiden und Feedback einholen. |
|
Prädiktives Interessenträgermanagement 1. Interessenträger identifizieren, analysieren und kategorisieren. 2. Einbindungsplan erstellen und umsetzen. 3. Anfragen verwalten und die Effektivität der Einbindung überwachen. |
Agiles Interessenträgermanagement 1. Agile Interessenträger identifizieren und analysieren. 2. Einbindungsstrategie entwickeln und umsetzen. 3. Beziehungen kontinuierlich verwalten und verbessern. |
|
Prädiktives Ressourcenmanagement 1. Ressourcen identifizieren und zuweisen; Nutzung verfolgen. 2. Ressourceneinschränkungen verwalten und Schulungen bereitstellen. 3. Dokumentation aufrechterhalten und Leistung überwachen. |
Agiles Ressourcenmanagement 1. Agile Ressourcen planen, zuweisen und überwachen. 2. Konflikte lösen, Leistung verfolgen und verbessern. |
|
Prädiktives Risikomanagement 1. Risiken identifizieren, bewerten und priorisieren. 2. Reaktionspläne entwickeln und umsetzen. 3. Risiken überwachen, dokumentieren und überprüfen. |
Agiles Risikomanagement 1. Agile-spezifische Risiken identifizieren und bewerten. 2. Risikomanagement in agile Prozesse integrieren. 3. Kontinuierlich verbessern und mit Projektrisiken abstimmen. |
|
Prädiktives Beschaffungsmanagement 1. Lieferanten identifizieren, bewerten und auswählen. 2. Verträge verhandeln, Leistung verwalten und Risiken mindern. 3. Dokumentation aufrechterhalten und Lieferantenbeziehungen pflegen. |
Agiles Beschaffungsmanagement 1. Agile-spezifische Beschaffung planen und durchführen. 2. Beschaffung mit agilen Praktiken abstimmen. 3. Beschaffungsprozesse überwachen, integrieren und verbessern. |
|
Prädiktives Problemmanagement 1. Probleme identifizieren, dokumentieren und priorisieren. 2. Lösungen analysieren, empfehlen und umsetzen. 3. Probleme überwachen, abschließen und gesammelte Erfahrungen dokumentieren. |
Agiles Problemmanagement 1. Agile Probleme identifizieren, dokumentieren und priorisieren. 2. Probleme gemeinsam im Rahmen des agilen Prozesses lösen. 3. Problemlösungspraktiken dokumentieren und verbessern. |
|
Prädiktives Änderungsmanagement 1. Änderungen identifizieren, dokumentieren und bewerten. 2. Änderungen genehmigen, umsetzen und kommunizieren. 3. Gesammelte Erfahrungen dokumentieren und Prozesse verbessern. |
Agiles Änderungsmanagement 1. Agile-spezifische Änderungen identifizieren und dokumentieren. 2. Änderungen bewerten, genehmigen und in den agilen Prozess integrieren. 3. Gesammelte Erfahrungen dokumentieren und für Verbesserungen teilen. |
Anhänge
Anhang 1: Hilfsmanagementpläne
| Prädiktives Anforderungsmanagement | Agiles Anforderungsmanagement |
|
1. Interessenträger identifizieren und einbinden, um klare, messbare und relevante Anforderungen zu erfassen und zu dokumentieren. 2. Anforderungen analysieren, um Abhängigkeiten, Konflikte und Lücken zu erkennen; Priorisierung mithilfe der MoSCoW-Methode. 3. Alle Anforderungen klar strukturieren und dokumentieren, um sicherzustellen, dass sie unmissverständlich und leicht verständlich sind. 4. Dokumentierte Anforderungen durch Überprüfungen mit Interessenträgern validieren und verfeinern; basierend auf Feedback aktualisieren. 5. Eine Basislinie genehmigter Anforderungen festlegen; Änderungen durch einen kontrollierten Prozess verwalten. 6. Rückverfolgbarkeitslinks zwischen Anforderungen und Liefergegenständen erstellen; Änderungen und ihre Auswirkungen verfolgen. 7. Sicherstellen, dass Anforderungen effektiv an Interessenträger kommuniziert werden; Updates über geeignete Kanäle bereitstellen. 8. Anforderungen mit den Projektzielen abgleichen; überprüfen, ob die Liefergegenstände den festgelegten Anforderungen entsprechen. 9. Anforderungen kontinuierlich überwachen und steuern; Änderungen, Risiken oder Probleme umgehend ansprechen. 10. Ein aktuelles Repository der Anforderungsdokumentation pflegen; alle Änderungen erfassen und dokumentieren. 11. Dem zentralen Änderungsmanagementprozess für alle Modifikationen an den im Projektbasisplan festgelegten Anforderungen folgen. |
1. Mit Interessenträgern zusammenarbeiten, um Benutzererzählungen (User Stories) zu identifizieren und zu priorisieren; eine Produktaufgabenliste (Backlog) pflegen. 2. Benutzererzählungen für jeden Sprint auswählen und aufschlüsseln; Aufgaben für die Ausführung schätzen. 3. Tägliche Stand-ups abhalten, um Fortschritte, Herausforderungen und die Koordination im Team zu besprechen. 4. Produktinkremente während des Sprints entwickeln und liefern; kontinuierliches Feedback von Interessenträgern einholen. 5. Abgeschlossene Arbeiten in Sprint-Überprüfungen demonstrieren; Feedback in zukünftige Sprints und das Backlog einfließen lassen. 6. Den Sprint-Prozess in Retrospektiven reflektieren; Verbesserungen identifizieren und umsetzen. 7. Das Produkt-Backlog regelmäßig überprüfen und aktualisieren; sicherstellen, dass Benutzererzählungen klar und priorisiert sind. 8. Kontinuierliche Zusammenarbeit zwischen dem Entwicklungsteam und den Interessenträgern aufrechterhalten; Anforderungen nach Bedarf anpassen. 9. Funktionsfähige Inkremente am Ende jedes Sprints liefern; kontinuierlich Feedback integrieren und Anforderungen anpassen. 10. Leichtgewichtige, praxisorientierte Dokumentation betonen, die sich auf Benutzererzählungen und Akzeptanzkriterien konzentriert. 11. Dem zentralen Änderungsmanagementprozess für alle Änderungen an agilen Benutzererzählungen (User Stories) folgen, die festgelegte Elemente des Projektbasisplans beeinträchtigen. |
| Prädiktives Umfangsmanagement | Agiles Umfangsmanagement |
|
1. Schlüsselinteressenträger einbinden, um ihre Erwartungen und Anforderungen zu verstehen. Verwenden Sie die Geschäfts- und Funktionsanforderungen aus dem Projektauftrag, um sowohl den Produktumfang als auch den Projektumfang zu definieren. 2. Die Umfangsbeschreibung erstellen, indem eine ausführliche Beschreibung des finalen Liefergegenstands aufgenommen wird, die sowohl den Produktumfang (das Produkt des Projekts) als auch den Projektumfang (die Arbeit, die zur Erstellung des Produkts notwendig ist) umfasst. Fügen Sie die Komponenten des finalen Liefergegenstands, sowie Einschlüsse, Ausschlüsse, Einschränkungen und Annahmen ein. Stellen Sie sicher, dass alle kritischen Elemente klar definiert und vereinbart sind. 3. Den produktorientierten Projektstrukturplan (PO-PSP) erstellen, als detaillierte hierarchische Aufschlüsselung der Hauptkomponenten des finalen Liefergegenstands. Integrieren Sie Elemente wie Infrastruktur, Personalressourcen, Ausrüstung, Systeme und alle anderen relevanten Komponenten, die mindestens zwei Ebenen tief aufgeschlüsselt sind. Verwenden Sie ein hierarchisches Kodierungssystem, um jede Komponente zu organisieren und zu identifizieren, und stellen Sie sicher, dass alle wesentlichen Elemente des finalen Liefergegenstands vollständig berücksichtigt und verstanden werden. Der Fokus liegt darauf, den vollständigen Umfang des finalen Liefergegenstands basierend auf seiner Zusammensetzung darzustellen, nicht auf der Ausführungsreihenfolge. 4. Die Komponenten des Hauptliefergegenstands aus dem PO-PSP in umsetzbare Arbeitspakete zerlegen, die an Teams delegiert werden können, und einen aktionsorientierten Projektstrukturplan (A-PSP) erstellen, indem allgemeine Phasen festgelegt werden, nummeriert 1, 2, 3, …, n. 5. Jedes zerlegte Arbeitspaket aus dem PO-PSP der entsprechenden Phase im A-PSP zuweisen, um die logische Abfolge des Projekts sicherzustellen. Eine klare Zuordnung zwischen den Codes im PO-PSP und im A-PSP herstellen, um die Kontrolle zu erleichtern und zu verifizieren, dass alle Elemente korrekt übertragen wurden. Die Arbeitspakete innerhalb jeder Phase so organisieren, dass ein effizienter Arbeitsablauf unterstützt wird, indem deren Gruppierung, logische Reihenfolge und mögliche parallele Ausführung berücksichtigt werden, ohne spezifische Zeitschätzungen, Abhängigkeiten oder Ressourcenallokationen festzulegen. Die Arbeitspaket-IDs aus dem PO-PSP müssen geändert werden, um der hierarchischen Nummerierung und Gruppierung der Arbeitspakete im A-PSP mit Phasennummern zu folgen. 6. Falls während des Projektlebenszyklus eine iterative Entwicklung und Verfeinerung von Produkten und Prozessen anwendbar ist, den A-PSP so gestalten, dass er Verbesserungskomponenten und Arbeitspakete definiert, die Änderungen und Feedback in den relevanten Projektphasen berücksichtigen. 7. Die Umfangsbeschreibung vervollständigen, indem sowohl der produktorientierte PSP (PO-PSP) als auch der aktionsorientierte PSP (A-PSP) aufgenommen werden. 8. Dem zentralen Änderungsmanagementprozess für alle Umfangsänderungen folgen. 9. Die abgeschlossenen Liefergegenstände regelmäßig mit dem definierten Umfang vergleichen. Prüfungen oder Tests mit den Interessenträgern durchführen, um die Liefergegenstände zu validieren, die Ergebnisse der Umfangsverifizierung dokumentieren und gegebenenfalls Korrekturmaßnahmen implementieren. 10. Den Projektfortschritt gegenüber dem definierten Umfang überwachen und regelmäßig mit den Interessenträgern kommunizieren, um Erwartungen zu managen und etwaige umfangsbezogene Anliegen anzusprechen. Den Einfluss unkontrollierter Umfangsausweitungen (Scope Creep) bewerten und bei Bedarf das Änderungsmanagement einleiten. Korrekturmaßnahmen implementieren, um die Ausrichtung mit dem definierten Umfang beizubehalten. 11. Eine genaue Dokumentation des Projektumfangs aufrechterhalten, einschließlich der Umfangsbeschreibung, PSP, Änderungsanfragen, Änderungsprotokolle und Verifizierungsaufzeichnungen. Regelmäßige Statusberichte erstellen, die Fortschritte, Änderungen und Abweichungen vom Basisumfang hervorheben, und gesammelte Erfahrungen für zukünftige Verbesserungen dokumentieren. |
1. Mit Interessenträgern zusammenarbeiten, um den Umfang der agilen Komponenten basierend auf Projektzielen, -vorgaben und -liefergegenständen zu definieren. Benutzererzählungen im Backlog dokumentieren. 2. Benutzererzählungen basierend auf ihrem Wert analysieren und priorisieren. Benutzererzählungen für zukünftige Sprints verfeinern. 3. Benutzererzählungen für den kommenden Sprint auswählen und priorisieren, Sprintziele festlegen und Akzeptanzkriterien definieren. 4. Funktionalitäten während des Sprints entwickeln und liefern. Feedback von Interessenträgern einholen und Retrospektiven durchführen, um Prozesse zu verbessern. 5. Dem zentralen Änderungsmanagementprozess folgen, falls Änderungen an Benutzererzählungen den Projektbasisplan beeinträchtigen. 6. Änderungen nach Wert, Dringlichkeit und Ausrichtung an den Projektzielen priorisieren und bewerten. Mit Interessenträgern über Umfangsänderungen zusammenarbeiten. 7. Den Umfang der agilen Komponenten regelmäßig überprüfen und anpassen, um die Projektziele mithilfe iterativer Entwicklung auszurichten. 8. Klare Dokumentation des agilen Umfangs, einschließlich Benutzererzählungen und Akzeptanzkriterien, aufrechterhalten. Umfangsaktualisierungen an Interessenträger kommunizieren. 9. Kontinuierliche Ausrichtung der agilen Komponenten mit dem gesamten Projektumfang durch laufende Zusammenarbeit und Kommunikation sicherstellen. 10. Eine abschließende Überprüfung des Umfangs und der erreichten Ziele der agilen Komponenten durchführen. Gesammelte Erfahrungen für zukünftige Projekte dokumentieren. |
| Prädiktives Terminplanmanagement | Agiles Terminplanmanagement |
|
1. Schlüsselinteressenträger identifizieren und einbinden, um Erwartungen und Anforderungen zu verstehen. Verwenden Sie den aktionsorientierten Projektstrukturplan (A-PSP) aus dem Umfangsmanagementprozess. Bestimmen Sie die Reihenfolge der Arbeitspakete und Aktivitäten, legen Sie Abhängigkeiten fest und erstellen Sie ein Netzdiagramm. Schätzen Sie die Dauer jedes Arbeitspakets unter Berücksichtigung des Aufwands, der Ressourcen und Einschränkungen. Verwenden Sie das Netzdiagramm, um ein Gantt-Diagramm mit Ressourcenzuweisung, Zeitreserven und Meilensteinen zu erstellen. Definieren Sie Projektphasen, identifizieren Sie den kritischen Pfad und überprüfen Sie die Projektdauer im Hinblick auf Einschränkungen und Ziele. Passen Sie diese bei Bedarf an. 2. Fortschritt regelmäßig im Vergleich zum Terminplan überwachen, indem die tatsächlichen Daten mit dem Plan abgeglichen werden. Abweichungen oder Verzögerungen identifizieren und deren Auswirkungen bewerten. Den kritischen Pfad auf Risiken oder Engpässe analysieren. Korrekturmaßnahmen umsetzen, z. B. Prioritäten anpassen oder Aktivitäten neu sequenzieren. Änderungen am Terminplan den Interessenträgern kommunizieren, um Verständnis und Zustimmung zu erhalten. 3. Dem zentralen Änderungsmanagementprozess für alle Terminänderungen folgen, die den Terminbasisplan betreffen. 4. Regelmäßige Fortschrittsberichte erstellen, die abgeschlossene Aufgaben, bevorstehende Meilensteine und Abweichungen hervorheben. Berichte an Interessenträger verteilen und regelmäßige Überprüfungssitzungen durchführen, um terminbezogene Probleme zu besprechen und gegebenenfalls Anpassungen vorzunehmen. |
1. Mit dem agilen Team zusammenarbeiten, um Sprints basierend auf dem Terminbasisplan und den Zielen zu planen und zu terminieren. Sprints mit gleicher Dauer und wichtige Meilensteine definieren. 2. Benutzererzählungen in Aufgaben unterteilen und den Aufwand mithilfe von Techniken wie Story Points schätzen. Die Teamgeschwindigkeit anhand früherer Sprints berechnen und die Anzahl der benötigten Iterationen schätzen. Den gesamten Aufwand durch die durchschnittliche Geschwindigkeit teilen, um die benötigte Anzahl von Sprints zu bestimmen. Sicherstellen, dass die Planung mit dem Gesamtprojektplan übereinstimmt. 3. Jeden Sprint gemäß Plan starten und den Fortschritt während der Ausführung überwachen. 4. Tägliche Stand-up-Meetings durchführen, um Aktivitäten zu synchronisieren und Terminherausforderungen zu bewältigen. Hindernisse oder Verzögerungen beheben. 5. Sprint-Überprüfungen abhalten, um die geleistete Arbeit zu bewerten und Feedback von Interessenträgern zu sammeln. Retrospektiven durchführen, um die Terminleistung zu analysieren und Verbesserungen zu identifizieren. 6. Den agilen Fortschritt kontinuierlich im Vergleich zum geplanten Terminplan überwachen und verfolgen. Abweichungen durch Anpassung von Prioritäten, Ressourcen oder Umfang beheben. 7. Den agilen Terminplan mit dem Gesamtprojektplan koordinieren und abgleichen, wobei Abhängigkeiten und Einschränkungen zwischen agilen und nicht-agilen Komponenten verwaltet werden. 8. Releases mit dem agilen Team basierend auf abgeschlossenen Sprints und dem Gesamtplan planen. Releasemeilensteine definieren und agile Liefergegenstände in das Gesamtprojekt integrieren. 9. Dem zentralen Änderungsmanagementprozess folgen, wenn Änderungen an den agilen Komponenten den Terminbasisplan des Gesamtprojekts beeinträchtigen. |
| Prädiktives Kostenmanagement | Agiles Kostenmanagement |
|
1. Schlüsselinteressenträger identifizieren und einbinden, um deren Input zu erhalten und die Kostenerwartungen zu verstehen. Den produktorientierten Projektstrukturplan (PO-PSP) verwenden, um die benötigten Ressourcen zu bestimmen, Mengen und Aufwand mithilfe von Analogie und parametrischer Modellierung zu schätzen und genaue Kostendaten zu sammeln. Material-, Arbeits- und indirekte Kosten berechnen und Risikozuschläge festlegen. Kostenabschätzungen validieren, verfeinern und dokumentieren, dann zu einem liefergegenstandsbezogenen Kostenbasisplan aggregieren, um die Ausrichtung auf Budgeteinschränkungen und -ziele sicherzustellen; bei Bedarf anpassen. Der PO-PSP bietet eine detaillierte Ansicht der Liefergegenstände, was eine präzise Kostenschätzung nach Komponenten ermöglicht. 2. Den aktionsorientierten Projektstrukturplan (A-PSP) verwenden, um Kostenschätzungen über Projektphasen und Liefergegenstände zu verteilen, in Übereinstimmung mit dem Projektzeitplan. Einen zeitlich abgestimmten Kostenbasisplan entwickeln, indem Kosten (Arbeit, Material usw.) pro Phase kategorisiert und Risikozuschläge sowie Managementreserven integriert werden. Annahmen dokumentieren, die Schätzungen mit den Budgeteinschränkungen validieren und bei Bedarf anpassen. Der A-PSP hilft, die Kosten über die Zeit zu verteilen und mit dem Ausführungszeitplan des Projekts abzustimmen. 3. Projektkosten im gesamten Projektverlauf regelmäßig gegen das genehmigte Budget überwachen und verfolgen. Tatsächliche Kosten regelmäßig überprüfen, mit Schätzungen vergleichen, Abweichungen identifizieren und deren Auswirkungen analysieren. Korrekturmaßnahmen implementieren, um Abweichungen zu beheben, und genehmigte Budgetänderungen an die Interessenträger kommunizieren. 4. Dem zentralen Änderungsmanagementprozess für alle Kostenänderungen folgen, die den Kostenbasisplan betreffen. 5. Regelmäßige Kostenberichte erstellen, die den finanziellen Status des Projekts, einschließlich tatsächlicher Kosten, Abweichungen und genehmigter Budgetänderungen, detailliert darstellen. Berichte an Interessenträger verteilen und regelmäßige Kostenüberprüfungssitzungen abhalten, um Probleme zu besprechen und das Budget anzupassen. 6. Effektive Prozesse für Lieferanten- und Vertragsmanagement für Projekte mit Lieferanten oder Auftragnehmern etablieren. Rechnungen und Zahlungen überwachen, um Genauigkeit und Einhaltung der Verträge sicherzustellen, und kostenbezogene Probleme umgehend ansprechen. 7. Gesammelte Erfahrungen im Zusammenhang mit dem Kostenmanagement dokumentieren, regelmäßig Kostendaten überprüfen, Trends analysieren und Bereiche zur Verbesserung identifizieren. Diese Erkenntnisse nutzen, um die Kostenmanagementprozesse für zukünftige Projekte zu aktualisieren. |
1. Mit dem Projektteam zusammenarbeiten, um die Kosten für agile Komponenten zu schätzen, unter Berücksichtigung von Faktoren wie Teamgröße, Ressourcen und Tools. Aufwand für Benutzererzählungen (User Stories) schätzen, Teamgeschwindigkeit berechnen und die Anzahl der Iterationen ermitteln, die zur Fertigstellung des Backlogs erforderlich sind, was zu einer Kostenschätzung für agile Komponenten führt. 2. Das Budget für agile Komponenten innerhalb des Gesamtprojektbudgets festlegen und sicherstellen, dass es die geschätzten Kosten und gewünschten Ergebnisse abdeckt. 3. Während der Iterationsplanung die geschätzten Kosten berücksichtigen und Arbeitselemente priorisieren, um eine optimale Ressourcenzuweisung sicherzustellen. 4. Tatsächliche Kosten für agile Komponenten regelmäßig verfolgen und überwachen, dabei geeignete Tools verwenden, um Kostendaten zu erfassen und zu analysieren. 5. Tatsächliche Kosten mit den Schätzungen vergleichen, um Abweichungen zu identifizieren, und Korrekturmaßnahmen ergreifen, um die Kosten zu kontrollieren und Kostenüberschreitungen zu vermeiden. 6. Regelmäßige Kostenberichte für agile Komponenten erstellen und mit den Interessenträgern teilen, um fundierte Entscheidungen zu ermöglichen. 7. Die Kostenimplikationen vorgeschlagener Änderungen bewerten, Genehmigungen einholen und dem zentralen Änderungsmanagementprozess folgen, wenn Änderungen das Gesamtprojektkostenbasisplan beeinflussen. 8. Überprüfungen und Retrospektiven durchführen, um Einsparmöglichkeiten zu identifizieren, gesammelte Erfahrungen festzuhalten und diese für zukünftige Projekte zur kontinuierlichen Verbesserung anzuwenden. |
| Prädiktives Qualitätsmanagement | Agiles Qualitätsmanagement |
|
1. Schlüsselinteressenträger identifizieren und einbinden, um deren Qualitätserwartungen zu verstehen. Qualitätsziele, Metriken, Standards und Aktivitäten für die Qualitätssicherung und -kontrolle auf Projekt- und Liefergegenstandsebene definieren. Genehmigung dieser Elemente durch die Projektsteuerung einholen. 2. Das Projekt mithilfe des Projektstrukturplans (PSP) in Hauptliefergegenstände, Liefergegenstände und Arbeitspakete aufteilen. Qualitäts- und Akzeptanzkriterien für jedes Liefergegenstand und Arbeitspaket definieren und mit den übergeordneten Qualitätszielen abstimmen. Diese Kriterien werden von den Arbeitspaketverantwortlichen und dem Projektmanager gemeinsam festgelegt. Spezifische Qualitätsprüfungs- und -sicherungsmaßnahmen für jedes Arbeitspaket identifizieren. 3. Prozesse und Verfahren einrichten, um sicherzustellen, dass die Qualitätsstandards im gesamten Projekt erfüllt werden. Regelmäßige Audits und Überprüfungen durchführen, um qualitätsbezogene Probleme, Risiken oder Nichteinhaltungen zu identifizieren. Präventive Maßnahmen implementieren, um potenzielle Qualitätsprobleme zu beheben. Teammitglieder schulen, um deren Verständnis für Qualitätsanforderungen zu verbessern. 4. Inspektionen, Tests oder andere Aktivitäten durchführen, um zu überprüfen, ob die Liefergegenstände den definierten Qualitäts- und Akzeptanzkriterien entsprechen. Qualitätsprobleme oder Mängel dokumentieren und verfolgen und Korrekturmaßnahmen umsetzen. Periodische Überprüfungen durchführen, um die Wirksamkeit der Qualitätskontrollmaßnahmen zu bewerten und bei Bedarf Verbesserungen vorzunehmen. 5. Mechanismen einrichten, um gesammelte Erfahrungen und Best Practices im Zusammenhang mit dem Qualitätsmanagement festzuhalten. Regelmäßig die Qualitätsdaten überprüfen und analysieren, um Bereiche für Verbesserungen zu identifizieren. Die gesammelten Erfahrungen und Datenanalysen nutzen, um den Qualitätsmanagementplan zu aktualisieren und die Qualität zukünftiger Projekte zu verbessern. 6. Qualitätsziele, Anforderungen und Leistungserwartungen an die Interessenträger kommunizieren. Regelmäßige Qualitätsstatusberichte bereitstellen, die Fortschritte, Erkenntnisse und Maßnahmen zur Aufrechterhaltung oder Verbesserung der Qualität hervorheben. Interessenträger in qualitätsbezogene Diskussionen einbeziehen und deren Feedback einholen. |
1. Mit dem Projektteam und den Interessenträgern zusammenarbeiten, um Qualitätsstandards und Kriterien für agile Komponenten festzulegen. Klare Qualitätsziele definieren, einschließlich Funktionalität, Leistung, Benutzerfreundlichkeit, Zuverlässigkeit und Sicherheit. 2. Qualitätsplanung in die Agile-Iterationsplanung integrieren. Spezifische Qualitätsanforderungen für jede Benutzererzählung (User Story) oder jedes Arbeitspaket identifizieren und Akzeptanzkriterien sowie Qualitätsmetriken zur Bewertung der Fertigstellung festlegen. 3. Einen kontinuierlichen Testansatz während des gesamten Entwicklungsprozesses implementieren, einschließlich Komponententests, Integrationstests und Benutzerakzeptanztests. Feedback von Interessenträgern einholen und in die agilen Komponenten einfließen lassen. 4. Regelmäßige Agile-Retrospektiven durchführen, um die Qualität der gelieferten Komponenten zu reflektieren. Bereiche für Verbesserungen identifizieren und Aktionspläne entwickeln, um Qualitätsprobleme zu beheben. 5. Prozesse zur Qualitätssicherung einrichten, um die Einhaltung der definierten Standards zu überwachen. Qualitätskontrollmaßnahmen implementieren, um Abweichungen von den Qualitätskriterien zu erkennen und zu beheben. 6. Kontinuierliche Integrations- und Bereitstellungspraktiken implementieren, um eine nahtlose Integration agiler Komponenten zu gewährleisten. Die Qualität der bereitgestellten Komponenten überwachen und auftretende Probleme oder Defekte umgehend beheben. 7. Interessenträger während des gesamten Agile-Entwicklungsprozesses einbinden, um deren Input zu sammeln und die Qualität der Komponenten zu validieren. Fortschritte und Qualitätsstatus regelmäßig kommunizieren, um Transparenz zu gewährleisten und Bedenken anzusprechen. 8. Regelmäßige Überprüfungen und Retrospektiven durchführen, um gesammelte Erfahrungen aus dem agilen Qualitätsmanagement zu identifizieren. Verbesserungen basierend auf diesen Erkenntnissen umsetzen, um die Gesamtqualität des Projekts zu steigern. |
| Prädiktives Kommunikationsmanagement | Agiles Kommunikationsmanagement |
|
1. Projektinteressenträger identifizieren und kategorisieren, indem ihre Bedürfnisse, Erwartungen, Einfluss, Interesse, Einbindung und Bewusstsein analysiert werden. Interessenträger mithilfe einer Matrix basierend auf Einfluss- und Interessensstufen kategorisieren. 2. Einen Kommunikationsplan erstellen, indem die Informationsbedürfnisse der Interessenträger verstanden und geeignete Kommunikationsstrategien ausgewählt werden. Die Häufigkeit, das Format und die Kommunikationskanäle festlegen. Kommunikationsrollen zuweisen, den Plan in einer Tabelle zusammenstellen und ihn mit dem Feedback der Interessenträger verfeinern, bis er genehmigt ist. 3. Den Kommunikationsplan umsetzen, indem Aktualisierungen, Berichte und relevante Informationen rechtzeitig über die festgelegten Kanäle geteilt werden. 4. Die Effektivität der Kommunikation überwachen, indem die Aktivitäten bewertet und Feedback der Interessenträger eingeholt wird, um Klarheit und Nützlichkeit zu beurteilen. 5. Kommunikationsherausforderungen angehen, indem Barrieren identifiziert und Strategien bei Bedarf angepasst werden, um Hindernisse zu überwinden. 6. Dokumentation pflegen, indem Aufzeichnungen über wichtige Kommunikationen, Entscheidungen und Vereinbarungen geführt und für zukünftige Referenzen archiviert werden. 7. Kommunikationsprozesse kontinuierlich verbessern, indem sie regelmäßig überprüft, Feedback eingeholt und die Effizienz und Effektivität gesteigert werden. |
1. Kommunikationsbedürfnisse für agile Komponenten identifizieren, wobei die Anforderungen der Interessenträger und die Projektziele berücksichtigt werden. Einen spezifischen Kommunikationsplan für Agile entwickeln, der Kanäle, Häufigkeit und Methoden definiert. 2. Regelmäßige Agile-Zeremonien wie tägliche Stand-ups, Sprint-Planungen, Reviews und Retrospektiven durchführen, um offene Kommunikation und Zusammenarbeit sicherzustellen. 3. Transparente Dokumentation pflegen, indem eine gemeinsame Plattform für Agile-Artefakte wie Benutzererzählungen (User Stories), Sprint-Backlogs und Fortschritte genutzt wird, um die Zugänglichkeit und Aktualität der Informationen zu gewährleisten. 4. Interessenträger regelmäßig mit Updates über den Fortschritt agiler Komponenten einbinden und die Kommunikation an deren Vorlieben anpassen, um eine sinnvolle Einbindung sicherzustellen. 5. Kollaborationstools wie MS-Teams nutzen, um Echtzeitkommunikation, Feedback und Informationsaustausch innerhalb des Agile-Teams zu ermöglichen. 6. Feedback zur Effektivität der Agile-Kommunikation einholen, um die Praktiken zu verbessern und sich an die Bedürfnisse der Interessenträger anzupassen. 7. Änderungen an agilen Prozessen, Zeitplänen oder Liefergegenständen klar und zeitnah kommunizieren, um Fragen und Bedenken der Interessenträger zu klären. 8. Positive Beziehungen zu den Interessenträgern fördern, indem aktiv zugehört wird, Bedenken adressiert werden und deren Input während der Arbeit an den agilen Komponenten geschätzt wird. 9. Regelmäßige Statusberichte an die Interessenträger bereitstellen, die an deren Erwartungen angepasst sind und sich auf den Fortschritt, Risiken und Probleme im Rahmen der Agile-Komponenten konzentrieren. 10. Wissensaustausch und gesammelte Erfahrungen zwischen Teammitgliedern und Interessenträgern fördern, Erkenntnisse dokumentieren und für zukünftige Referenz kommunizieren. |
| Prädiktives Interessenträgermanagement | Agiles Interessenträgermanagement |
|
1. Alle Projektinteressenträger identifizieren und kategorisieren, indem ihre Bedürfnisse, Erwartungen, Einfluss, Interesse, Einbindung und Bewusstsein analysiert werden. Eine Matrix verwenden, um Interessenträger basierend auf Einfluss- und Einbindungsniveau zu klassifizieren. 2. Einen Interessenträgereinbindungsplan erstellen, indem die Klassifizierungsmatrix verwendet wird, um Einbindungsstrategien auszuwählen. Fokus auf Interessenträger mit hohem Einfluss und niedriger Einbindung. Einbindungsstrategien definieren, Rollen und Verantwortlichkeiten zuweisen, den Plan entwerfen, Feedback einholen und verfeinern, bis er vom Projektsponsor genehmigt ist. 3. Den Einbindungsplan umsetzen, indem er mit dem Kommunikationsplan verknüpft wird. Erwartungen proaktiv managen, Updates bereitstellen, Feedback einholen und Anliegen durch regelmäßige Interessenträgertreffen, Workshops und Zusammenarbeit ansprechen. Konflikte und Missverständnisse schnell und respektvoll behandeln. 4. Änderungsanfragen von Interessenträgern verwalten, indem sie nach ihrer Auswirkung und Ausrichtung an den Zielen priorisiert und bearbeitet werden. Den allgemeinen Änderungsmanagementprozess anwenden, wenn Änderungen die Projektziele oder Basispläne gefährden. 5. Die Effektivität der Einbindung durch regelmäßige Bewertungen und Anpassungen basierend auf gesammelten Erfahrungen und dem Feedback der Interessenträger überwachen und bewerten. Gesammelte Erfahrungen dokumentieren, um Best Practices, Herausforderungen und Erfolge festzuhalten. 6. Einbindungsstrategien kontinuierlich verbessern, indem sie überprüft und basierend auf sich entwickelnden Projektanforderungen, der Dynamik der Interessenträger und den gesammelten Erfahrungen angepasst werden.
|
1. Schlüsselinteressenträger identifizieren, die für agile Komponenten relevant sind, und sie nach Einfluss und Einbindung kategorisieren. 2. Eine umfassende Analyse durchführen, um die Bedürfnisse, Erwartungen und Bedenken der Interessenträger zu verstehen und ihre Unterstützung oder ihren Widerstand zu bewerten. 3. Eine Interessenträgereinbindungsstrategie entwickeln, die die Einbindung und Kommunikation während der agilen Entwicklung skizziert und die angemessenen Einbindungsniveaus bestimmt. 4. Einen Kommunikationsplan erstellen, der Methoden zum Informationsaustausch, Häufigkeit, Format und Kanäle basierend auf den Vorlieben der Interessenträger festlegt. 5. Die Zusammenarbeit der Interessenträger in Agile-Zeremonien fördern, indem Feedback, Vorschläge und die Teilnahme an Entscheidungsprozessen ermutigt werden. 6. Mechanismen einrichten, um das Feedback der Interessenträger in den agilen Prozess einzubeziehen und notwendige Anpassungen vorzunehmen. 7. Positive Beziehungen aufrechterhalten, indem Bedenken oder Konflikte schnell durch offene Kommunikation und Zusammenarbeit angesprochen werden. 8. Die Zufriedenheit der Interessenträger regelmäßig messen, um die Übereinstimmung mit den Erwartungen zu bewerten und Verbesserungsmöglichkeiten zu identifizieren. 9. Änderungsanfragen von Interessenträgern verwalten, sie nach ihrer Auswirkung und agilen Prinzipien priorisieren und den allgemeinen Änderungsmanagementprozess für bedeutende Änderungen nutzen. 10. Eine kontinuierliche Einbindung sicherstellen, indem die Kommunikation aufrechterhalten wird und die Interessenträger regelmäßig über Fortschritte, Ergebnisse und Vorteile über den agilen Entwicklungsprozess hinaus informiert werden. |
| Prädiktives Ressourcenmanagement | Agiles Ressourcenmanagement |
|
1. Ressourcenanforderungen identifizieren, indem die benötigten materiellen Ressourcen wie Ausrüstung, Einrichtungen und Technologie sowie die erforderlichen personellen Ressourcen, einschließlich Teammitglieder, Auftragnehmer und Spezialisten, bestimmt werden. 2. Verfügbarkeit der Ressourcen bewerten, indem die Verfügbarkeit, Eignung und Kosten der materiellen Ressourcen sowie die Fähigkeiten, Expertise und Arbeitsbelastung der personellen Ressourcen geprüft werden. 3. Materielle Ressourcen zuteilen, indem sichergestellt wird, dass sie bei Bedarf verfügbar sind und den Projektanforderungen entsprechen. Beschaffung, Mietverträge und Logistik für eine rechtzeitige Lieferung berücksichtigen. 4. Personelle Ressourcen beschaffen und zuweisen, indem interne Teammitglieder eingestellt, zugewiesen oder externe Spezialisten aufgrund ihrer Fähigkeiten, Erfahrung und Verfügbarkeit beauftragt werden. 5. Ressourcennutzung verfolgen, indem die Nutzung der materiellen Ressourcen sowie die Verfügbarkeit, Arbeitsbelastung und Leistung der personellen Ressourcen regelmäßig überwacht werden. 6. Ressourcenzuweisung verwalten, indem die Verteilung der Ressourcen auf der Grundlage der Projektanforderungen optimiert und bei Bedarf angepasst wird, um auf sich ändernde Anforderungen zu reagieren. 7. Ressourcenengpässe mindern, indem Engpässe identifiziert und Strategien entwickelt werden, wie z.B. Anpassung der Zeitpläne, Beschaffung zusätzlicher Ressourcen oder Umverteilung der Arbeitsbelastung. 8. Ressourcenschulungen und -entwicklung bereitstellen, indem Qualifikationslücken identifiziert und Schulungssitzungen oder Ressourcen zur beruflichen Weiterbildung organisiert werden. 9. Belohnungs- und Anerkennungsprogramme implementieren, um das Team zu motivieren und herausragende Leistungen und Erfolge anzuerkennen. 10. Ressourcendokumentation pflegen, indem genaue Aufzeichnungen über den Materialbestand sowie über die Profile, Rollen und Verantwortlichkeiten der personellen Ressourcen geführt werden. 11. Ressourcennutzung und -leistung kontinuierlich überwachen, Bereiche für Verbesserungen identifizieren und Korrekturmaßnahmen umsetzen. |
1. Die personellen und materiellen Ressourcen für agile Komponenten identifizieren, einschließlich Rollen wie Scrum Master und Product Owner sowie Entwicklungstools, Ausrüstung und Software. 2. Den Bedarf an Ressourcen für die Agile-Entwicklung planen und sicherstellen, dass sie mit dem Projektumfang und den Zeitplänen übereinstimmen. 3. Personelle Ressourcen spezifischen agilen Rollen basierend auf Fähigkeiten und Expertise zuweisen und materielle Ressourcen den agilen Teams zur Unterstützung ihrer Arbeit bereitstellen. 4. Kapazität und Arbeitsbelastung kontinuierlich überwachen und Zuweisungen anpassen, wenn sich die Projektanforderungen ändern, um eine Überlastung der Teammitglieder zu vermeiden. 5. Entwicklungs- und Schulungsmaßnahmen bereitstellen, um Fähigkeitslücken innerhalb der agilen Teams zu schließen, und kontinuierliches Lernen sowie Cross-Training fördern. 6. Zusammenarbeit und Kommunikation zwischen den Teammitgliedern fördern und sicherstellen, dass sie über die notwendigen Tools für nahtlose Interaktion und Entscheidungsfindung verfügen. 7. Ressourcennutzung innerhalb der agilen Komponenten verfolgen und berichten, regelmäßige Updates an Interessenträger liefern, um fundierte Entscheidungen zu ermöglichen. 8. Konflikte im Zusammenhang mit der Ressourcenzuweisung oder -verfügbarkeit proaktiv lösen, um eine gerechte und effiziente Ressourcennutzung sicherzustellen. 9. Die Effektivität der Ressourcenmanagementpraktiken innerhalb der agilen Komponenten regelmäßig bewerten und Feedback zur kontinuierlichen Verbesserung einbeziehen. 10. Risiken im Zusammenhang mit der Verfügbarkeit von Ressourcen und Fähigkeitslücken identifizieren und managen, um Notfallpläne zu entwickeln, die den Projekterfolg sicherstellen. |
| Prädiktives Risikomanagement | Agiles Risikomanagement |
|
1. Das Risikomanagement planen, indem numerische Werte für die Wahrscheinlichkeit und die Auswirkungen auf Kosten, Zeitplan und Qualität definiert werden. Rollen und Verantwortlichkeiten für Risikomanagement-Aktivitäten im Projektteam festlegen. 2. Risikobewertung durchführen, indem mit dem Projektteam, den Interessenträgern und Experten Brainstorming betrieben wird, historische Daten und Best Practices verwendet werden, um potenzielle Risiken zu identifizieren. 3. Risikobewertung durchführen, indem die Wahrscheinlichkeit und die Auswirkungen identifizierter Risiken auf die Projektziele mithilfe qualitativer oder quantitativer Techniken auf Basis vordefinierter Werte analysiert werden. 4. Risiken priorisieren, basierend auf ihrer Wahrscheinlichkeit und ihren Auswirkungen. Eine Risikomatrix oder eine ähnliche Technik verwenden, um Risiken zu bewerten und diejenigen mit hoher Priorität zu identifizieren, die sofortige Aufmerksamkeit erfordern. 5. Risikobewältigungsstrategien entwickeln, indem Strategien wie Minderung, Vermeidung, Übertragung oder Akzeptanz ausgewählt werden. Verantwortlichkeiten für die Implementierung und Überwachung dieser Strategien zuweisen. 6. Risikobewältigung umsetzen, indem die geplanten Strategien ausgeführt werden. Sicherstellen, dass die verantwortlichen Personen ihre Aufgaben durchführen und die Wirksamkeit der Maßnahmen überwachen. 7. Risiken überwachen und steuern, indem identifizierte Risiken und deren Bewältigungsstrategien regelmäßig nachverfolgt, Bewertungen bei Bedarf aktualisiert und die Kommunikation aufrechterhalten wird, um neue Risiken oder Änderungen zu erfassen. 8. Risikodokumentation pflegen, indem ein umfassendes Risikoregister geführt wird, das alle identifizierten Risiken, Bewertungen und Bewältigungsstrategien enthält. Das Register im Laufe des Projekts aktualisieren und sicherstellen, dass das Team darauf zugreifen kann. 9. Risiken überprüfen und gesammelte Erfahrungen dokumentieren, indem regelmäßige Überprüfungen der Risikomanagementprozesse durchgeführt, Verbesserungsmöglichkeiten identifiziert und gesammelte Erkenntnisse in zukünftige Projekte einfließen. |
1. Spezifische Risiken für agile Komponenten identifizieren, unter Berücksichtigung von Unsicherheiten, Abhängigkeiten und externen Einflüssen. Das Agile-Team, Interessenträger und Experten einbeziehen, um unterschiedliche Perspektiven zu sammeln. 2. Risiken bewerten, indem ihre Wahrscheinlichkeit, Auswirkungen auf die Ziele und Priorität mithilfe qualitativer oder quantitativer Analysen analysiert werden. 3. Risikominderungsstrategien planen, indem Strategien entwickelt und Verantwortlichkeiten innerhalb des agilen Rahmens zugewiesen werden, um die identifizierten Risiken zu bewältigen. 4. Agile Risikobewältigungsmaßnahmen umsetzen, indem das Risikomanagement in den agilen Prozess integriert wird. Techniken wie Retrospektiven und adaptive Planung nutzen, um Risiken während der Iterationen zu überwachen und zu adressieren. 5. Risiken überwachen und kommunizieren, indem ihr Status nachverfolgt und die Wirksamkeit der Risikominderung bewertet wird. Klare Kommunikationskanäle nutzen, um das Agile-Team und die Interessenträger informiert zu halten. 6. Agile Risikoüberprüfungen während Zeremonien wie Sprint-Reviews durchführen, um das Risikoregister und die Minderungspläne basierend auf dem sich entwickelnden Projektkontext zu aktualisieren. 7. Notfallpläne für hochpriorisierte Risiken entwickeln, um alternative Ansätze oder Rückfalloptionen zu definieren, falls die Risiken eintreten. 8. Gesammelte Erfahrungen aus den Risikomanagement-Aktivitäten innerhalb der agilen Komponenten dokumentieren und Erkenntnisse mit dem Team und den Interessenträgern teilen, um zukünftige Bemühungen zu verbessern. 9. Den Risikomanagementprozess für agile Komponenten kontinuierlich verbessern, indem Feedback integriert und proaktives Risikomanagement innerhalb der agilen Teams gefördert wird. 10. Agiles Risikomanagement in den allgemeinen Projekt-Risikomanagementprozess integrieren, die Bemühungen abstimmen und mit dem Projektmanagementteam zusammenarbeiten, um Konsistenz im gesamten Projekt sicherzustellen. |
| Prädiktives Beschaffungsmanagement | Agiles Beschaffungsmanagement |
|
1. Zu beschaffende Artikel identifizieren, indem die Projekt- und Arbeitspaketanforderungen analysiert werden, um spezifische zu beschaffende Artikel oder Dienstleistungen zu bestimmen. Menge, Spezifikationen und Qualitätsstandards für jeden Artikel festlegen. 2. Marktforschung durchführen, um potenzielle Lieferanten zu identifizieren und deren Fähigkeiten, Ruf und Eignung für die Erfüllung der Projektanforderungen zu bewerten. 3. Beschaffungsanforderungen entwickeln, indem technische Spezifikationen, Qualitätsstandards und Lieferzeiten für jeden Artikel klar definiert werden. Diese Anforderungen dokumentieren, um ein gemeinsames Verständnis unter den Interessenträgern sicherzustellen. 4. Potenzielle Lieferanten identifizieren, indem Angebote oder Vorschläge eingeholt und Bewertungskriterien festgelegt werden, um deren Eignung zu beurteilen. 5. Lieferantenangebote bewerten, indem Bewertungskriterien definiert und Vorschläge basierend auf Kosten, Qualität, Erfahrung und anderen relevanten Faktoren beurteilt werden, um die geeignetsten Lieferanten auszuwählen. 6. Verträge verhandeln und Lieferanten beauftragen, indem die Vertragsbedingungen finalisiert, Genehmigungen eingeholt und Vereinbarungen mit den ausgewählten Lieferanten formalisiert werden. 7. Vertragsmanagement umsetzen, indem die Leistung der Lieferanten überwacht, die Liefergegenstände nachverfolgt und die Einhaltung der vertraglichen Verpflichtungen sichergestellt wird. 8. Lieferantenbeziehungen pflegen, indem eine effektive Kommunikation aufrechterhalten, Anliegen angesprochen und die Zusammenarbeit zur erfolgreichen Projektabwicklung gefördert wird. 9. Beschaffungsrisiken überwachen, indem potenzielle Risiken im Zusammenhang mit Lieferanten, Marktbedingungen und Projektänderungen bewertet und Notfallpläne entwickelt werden. 10. Beschaffungsdokumentation pflegen, indem Verträge, Angebote und Kommunikationen organisiert und während des gesamten Projektlebenszyklus aktualisiert werden. |
1. Beschaffungsplanung durchführen, indem die spezifischen Beschaffungsbedarfe für agile Komponenten identifiziert, der Ansatz festgelegt und Ziele, Umfang sowie Einschränkungen definiert werden. 2. Lieferanten identifizieren und bewerten, indem potenzielle Lieferanten anhand ihrer Expertise, Kompatibilität mit agilen Praktiken, Preisgestaltung und Lieferfähigkeiten recherchiert und bewertet werden. 3. Beschaffungsdokumentation vorbereiten, wie z.B. Ausschreibungen (RFPs) und Verträge, die mit agilen Prinzipien im Einklang stehen und Flexibilität, Zusammenarbeit und iterative Entwicklung ermöglichen. 4. Den Beschaffungsprozess ausführen, indem RFPs ausgegeben, Angebote bewertet, Verträge verhandelt und Vereinbarungen mit den ausgewählten Lieferanten finalisiert werden. 5. Lieferantenbeziehungen verwalten, indem klare Kommunikationskanäle eingerichtet, agile-kompatible Zeitpläne festgelegt und die Leistung regelmäßig überwacht wird. 6. Beschaffung in agile Praktiken integrieren, indem sichergestellt wird, dass Beschaffungsaktivitäten mit agilen Prozessen übereinstimmen und häufiges Feedback und Anpassungen ermöglichen. 7. Beschaffungsrisiken managen, indem potenzielle Probleme identifiziert, Minderungsstrategien implementiert und Notfallpläne erstellt werden. 8. Beschaffungsabschluss durchführen, indem die Liefergegenstände überprüft, sichergestellt wird, dass sie den Anforderungen entsprechen, und gesammelte Erfahrungen für zukünftige Projekte dokumentiert werden. 9. Vertrags- und rechtliche Überlegungen ansprechen, indem mit Rechtsteams zusammengearbeitet wird, um agile-spezifische Anforderungen in Verträge aufzunehmen und diese bei Bedarf zu aktualisieren. 10. Kontinuierliche Verbesserung anstreben, indem der Beschaffungsprozess regelmäßig bewertet und verfeinert wird. Zusammenarbeit zwischen Beschaffungsteams, Agile-Teams und Lieferanten fördern. |
| Prädiktives Problemmanagement | Agiles Problemmanagement |
|
1. Problemerkennung: Interessenträger dazu ermutigen, Probleme umgehend zu melden. Ein zentrales Repository einrichten, um Probleme zu protokollieren und nachzuverfolgen. Probleme kategorisieren in solche, die in der Zuständigkeit des Projektmanagers liegen, und solche, die eine Eskalation auf höherer Ebene erfordern. 2. Problemerfassung und Dokumentation: Ein Problemlog erstellen, um alle identifizierten Probleme zu dokumentieren, einschließlich Beschreibungen, Daten, Schweregrad, Auswirkungen und potenzieller Ursachen. Jedem Problem eine eindeutige Kennung zuweisen, um die Nachverfolgbarkeit zu gewährleisten. 3. Problemklassifizierung und -priorisierung: Jedes Problem überprüfen und bewerten, um die Priorität basierend auf seiner Auswirkung auf Projektziele, Interessenträger und Zeitpläne zu bestimmen. Probleme nach ihrer Schwere und potenziellen Auswirkungen priorisieren. 4. Problemanalyse und Ermittlung der Grundursache: Eine gründliche Analyse durchführen, um die zugrunde liegenden Ursachen zu identifizieren. Relevante Interessenträger einbeziehen und Problemlösungstechniken wie die “5 Warum”-Methode verwenden, um die Grundursachen zu ermitteln. 5. Alternativenanalyse und Auswirkungsbewertung: Alternativen zur Lösung des Problems brainstormen. Die Machbarkeit, Wirksamkeit, Auswirkungen, Risiken und Ressourcenanforderungen jeder Alternative bewerten. 6. Empfehlungen und Entscheidungsfindung: Der Projektmanager erstellt einen Empfehlungsbericht. Wenn die Lösung in seinem Zuständigkeitsbereich liegt, trifft er die Entscheidung. Andernfalls bewertet der Projektsponsor die Empfehlung und trifft die endgültige Entscheidung. 7. Umsetzung der Lösung: Die genehmigte Lösung als Teil des Projekts umsetzen. Den Fortschritt überwachen, Risiken und Abhängigkeiten nachverfolgen und alle Anpassungen dokumentieren. 8. Problemschließung und Dokumentation: Überprüfen, ob das Problem gelöst wurde. Das Problemlog mit den Details der Lösung aktualisieren und die notwendigen Genehmigungen für die Schließung einholen. 9. Gesammelte Erfahrungen und Wissenstransfer: Den Problemmanagementprozess überprüfen, um Verbesserungsmöglichkeiten zu identifizieren. Gesammelte Erfahrungen dokumentieren und das Wissen mit dem Projektteam teilen, um ähnliche Probleme in der Zukunft zu vermeiden. Verbindung mit dem Änderungsmanagement: Wenn die Lösung eines Problems Änderungen an den Projektbasisplänen erfordert, einen Änderungsantrag gemäß dem Änderungsmanagementprozess initiieren. Das Problem gilt als abgeschlossen, sobald der Änderungsantrag bearbeitet wird.
|
1. Problemerkennung und -meldung: Agile-Teammitglieder und Interessenträger dazu ermutigen, Probleme umgehend zu melden. Probleme in einem zentralen System protokollieren und nachverfolgen. Agile-spezifische Probleme kategorisieren: solche, die im Zuständigkeitsbereich des Teams gelöst werden können, und solche, die eine Eskalation erfordern. 2. Problemerfassung und Dokumentation: Ein agiles Problemlog erstellen, um Probleme zu dokumentieren, einschließlich Details wie Beschreibungen, Schweregrad und agile spezifische Kontexte (z.B. Benutzererzählungen, Sprints). 3. Problemklassifizierung und -priorisierung: Probleme überprüfen und priorisieren basierend auf ihrer Auswirkung auf agile Liefergegenstände, Sprintziele und den Projekterfolg, in Übereinstimmung mit agilen Prinzipien. 4. Problemanalyse und Ermittlung der Grundursache: Probleme mit Input des Agile-Teams, Scrum Masters und Produktverantwortlichen analysieren. Agile-spezifische Problemlösungstechniken wie Retrospektiven nutzen. 5. Alternativenanalyse und Auswirkungsbewertung: Gemeinsam im Agile-Team Alternativen brainstormen und bewerten, unter Berücksichtigung der Machbarkeit, der Auswirkungen auf agile Ziele und der Teamdynamik. 6. Empfehlungen und Entscheidungsfindung: Das Agile-Team, Scrum Master und Produktverantwortlicher empfehlen die beste Alternative. Wenn die Lösung im Zuständigkeitsbereich des Teams liegt, wird die Entscheidung gemeinsam getroffen; andernfalls eskalieren an den Projektmanager oder Sponsor. 7. Umsetzung der Lösung: Die Lösung im Rahmen des Agile-Prozesses umsetzen, indem sie in umsetzbare Aufgaben aufgeteilt wird. Den Fortschritt durch agile Zeremonien überwachen. 8. Problemschließung und Dokumentation: Die Lösung innerhalb der agilen Komponenten validieren. Das Agile-Problemlog mit Details und gesammelten Erfahrungen aktualisieren. 9. Gesammelte Erfahrungen und Wissenstransfer: Retrospektiven durchführen, um den Problemmanagementprozess zu überprüfen, agile spezifische Erfahrungen zu dokumentieren und Erkenntnisse zu teilen, um zukünftige agile Praktiken zu verbessern.
|
| Prädiktives Änderungsmanagement | Agiles Änderungsmanagement |
|
1. Änderungsidentifizierung: Interessenträger dazu ermutigen, vorgeschlagene Änderungen umgehend zu melden. Ein zentrales Repository einrichten, um Änderungsanfragen zu protokollieren und nachzuverfolgen. Änderungen kategorisieren: solche, die in der Zuständigkeit des Projektmanagers liegen, und solche, die eine Genehmigung auf höherer Ebene erfordern. 2. Änderungserfassung und Dokumentation: Ein Änderungsprotokoll erstellen, um vorgeschlagene Änderungen zu dokumentieren, einschließlich Details wie Beschreibung, Datum der Identifizierung, Name des Anfragenden, Begründung und Auswirkungen. Jeder Änderung eine eindeutige Kennung zuweisen, um die Nachverfolgbarkeit zu erleichtern. 3. Änderungsbewertung: Interessenträger einbinden, um die Änderung zu bewerten, Alternativen (einschließlich keine Änderung) und deren Auswirkungen auf Projektziele, Umfang, Zeitplan, Kosten, Qualität und Risiko zu berücksichtigen. Falls die Bewertung einer Änderung die Projektreserven gefährdet, die Bewertung als separate Änderungsanfrage behandeln. Einen Abschlussbericht mit Empfehlungen erstellen. 4. Änderungsgenehmigung: Wenn die Änderung in der Zuständigkeit des Projektmanagers liegt, wird sie von ihm bewertet und entschieden. Wenn die Änderung über seine Befugnisse hinausgeht, entscheidet der Änderungskontrollausschuss (ÄKA). Genehmigte Änderungen werden mit den entsprechenden Ressourcen versehen, und wenn die Änderung eine Projektbasis betrifft, wird diese automatisch aktualisiert. Genehmigte Änderungen und Basisplanaktualisierungen den Interessenträgern kommunizieren. 5. Änderungsumsetzung: Die genehmigte Änderung als Arbeitspaket umsetzen, den Fortschritt überwachen und während der Umsetzung alle Modifikationen dokumentieren. 6. Gesammelte Erfahrungen und Wissenstransfer: Den Änderungsmanagementprozess überprüfen, um Verbesserungsmöglichkeiten zu identifizieren. Gesammelte Erfahrungen aus jeder Änderung dokumentieren und mit dem Team teilen, um die zukünftige Projektleistung zu verbessern. |
1. Änderungsidentifizierung und -meldung: Das Agile-Team und den Product Owner dazu ermutigen, vorgeschlagene Änderungen umgehend zu melden. Änderungen in einem zentralen System protokollieren und nachverfolgen, um Transparenz sicherzustellen. Änderungen klassifizieren: solche, die im Zuständigkeitsbereich des Agile-Teams liegen, und solche, die eskaliert werden müssen. 2. Änderungserfassung und Dokumentation: Ein agiles Änderungsprotokoll erstellen, um vorgeschlagene Änderungen zu dokumentieren, einschließlich Details wie Beschreibung, Begründung und potenziellen Auswirkungen auf agile Liefergegenstände und Ziele. Eindeutige Kennungen zur einfachen Nachverfolgung zuweisen. 3. Änderungsbewertung: Das Agile-Team, den Scrum Master und den Product Owner einbeziehen, um die vorgeschlagene Änderung zu bewerten. Dabei die Auswirkungen auf agile Ziele, den Umfang und die Prinzipien berücksichtigen. Wenn für die Bewertung ein erheblicher Aufwand erforderlich ist, die Bewertung als separate Änderungsanfrage behandeln. Einen Abschlussbericht mit Empfehlungen erstellen. 4. Änderungsgenehmigung: Wenn die Entscheidung im Zuständigkeitsbereich des Agile-Teams liegt, trifft es die Entscheidung. Wenn die Änderung die Befugnisse des Teams übersteigt, wird sie an die zuständige Entscheidungsinstanz eskaliert. Genehmigte Änderungen werden als Agile-Backlog-Elemente behandelt, und die entsprechenden Ressourcen werden zugewiesen. 5. Änderungsumsetzung: Die genehmigte Änderung innerhalb des Agile-Rahmens umsetzen, indem sie in Aufgaben oder Benutzererzählungen (User Stories) aufgeteilt wird. Den Fortschritt durch Agile-Zeremonien überwachen und alle Anpassungen dokumentieren. 6. Gesammelte Erfahrungen und Wissenstransfer: Retrospektiven durchführen, um Verbesserungen im Änderungsmanagementprozess zu identifizieren. Gesammelte Erfahrungen dokumentieren und teilen, wobei der Fokus auf agile-spezifischen Erkenntnissen liegt, um zukünftige Projekte und die agile Reife zu verbessern.
|
Anhang 2: Projektstrukturplan (PSP)
Der Projektstrukturplan (PSP) ist ein zentrales Artefakt im Projektmanagement, das den gesamten Arbeitsumfang hierarchisch in handhabbare Komponenten zerlegt. Dies stellt sicher, dass alle Aspekte des Projekts klar definiert und systematisch organisiert sind. In diesem Projekt werden wir zwei Arten von PSP entwickeln: einen produktorientierten PSP (PO-PSP) und einen aktionsorientierten PSP (A-PSP).
Der produktorientierte PSP (PO-PSP) bietet eine detaillierte Aufschlüsselung der Schlüsselkomponenten und Liefergegenstände, die erforderlich sind, um die betriebliche Präsenz der AutoTech GmbH auf dem US-Markt zu etablieren. Diese Struktur ist auf die Endprodukte und Ergebnisse ausgerichtet, wodurch sichergestellt wird, dass alle wesentlichen Liefergegenstände vollständig erfasst und verstanden werden.
Der PO-PSP dient als Blaupause für das gesamte Projekt und bietet den Interessenträgern eine strukturierte Sicht auf die Liefergegenstände, ohne dabei auf die Ausführungsdetails einzugehen. Er definiert den Projektumfang und bietet eine klare Übersicht über den finalen Betriebszustand von AutoTech USA, einschließlich des Vertriebsnetzes, der Infrastruktur, des Personals, der Systeme und der Einhaltung von Vorschriften.
Produktorientierter Projektstrukturplan (PO-PSP)
- Etablierte und operative US-Tochtergesellschaft
1.1 Rechtliche Einheit
1.1.1 Rechtliche Gründung
1.1.2 Bundes- und Landesregistrierungen
1.1.3 Verkaufs- und Betriebslizenzen
1.2 Kernteam
1.2.1 Schlüsselpersonal
1.2.2 Rollen und Verantwortlichkeiten
1.3 Betriebliche Prozesse
1.3.1 Finanzprozesse
1.3.2 Personalprozesse
1.3.3 Administrative Prozesse
- Vertriebsnetz
2.1 Großhändler
2.1.1 Identifizierung der Großhändler
2.1.2 Großhändlervereinbarungen
2.2 Einzelhändler
2.2.1 Identifizierung der Einzelhändler
2.2.2 Einzelhändlervereinbarungen
- Belegschaft
3.1 Personal
3.1.1 Schlüsselrollen
3.1.2 Personalstruktur
3.2 Schulungsprogramme
3.2.1 Schulungsmaterialien
3.2.2 Schulungssitzungen
- Geschäftsprozesse und Systeme
4.1 CRM-System
4.1.1 CRM-Plattform
4.1.2 Kunden-Datenmanagement
4.2 ERP-System
4.2.1 ERP-Plattform
4.2.2 Integrationsprozesse
4.3 Finanzsysteme
4.3.1 Budgetierung
4.3.2 Berichterstattung
4.3.3 Transaktionsmanagement
4.4 Compliance-Systeme
4.4.1 Überwachungstools
4.4.2 Compliance-Audits
4.5 Betriebssysteme
4.5.1 Standardarbeitsanweisungen
4.5.2 Workflow-Integration
4.6 Logistiksysteme
4.6.1 Transportmanagementsystem
4.6.2 Lagerverwaltungssystem (WMS)
4.6.3 Bestandsmanagement-Integration
4.6.4 Versand- und Empfangsverfolgung
4.7 IT-Systeme
4.7.1 Netzwerkinfrastruktur
4.7.2 Kommunikationstools
4.8 Leistungsüberwachungssysteme
4.8.1 Leistungsmetriken
4.8.2 Berichtstools
- Betriebliche Infrastruktur
5.1 Büroinfrastruktur
5.1.1 Erste Büroräume (vollständig möbliert und ausgestattet gemietet)
5.2 Lagerhalle und endgültiges Büro
5.2.1 Mietvertrag und Einrichtung der Lagerhalle und des endgültigen Büros
5.2.2 Lagereinrichtung und Regale
5.2.3 Lagerbetrieb und Sicherheitssysteme
5.2.4 Warenlagerung und -einlagerung
5.3 Logistik
5.3.1 Infrastruktur zur Integration von Dienstleistern
- Gesetzliche Vorschriften
6.1 Produktzertifizierungen
6.1.1 Zertifizierungsanforderungen
6.1.2 Zertifizierungsdokumentation
Aktionsorientierter Projektstrukturplan (A-PSP)
Der aktionsorientierte Projektstrukturplan (A-PSP) baut auf dem produktorientierten Projektstrukturplan (PO-PSP) auf, indem er Liefergegenstände in zusammenfassende Arbeitskomponenten und Arbeitspakete überführt, die delegiert werden können, mit dem Ziel, die Ausführung der Arbeit zu optimieren. Zwar enthält der A-PSP keine Zeitschätzungen, Abhängigkeiten oder Ressourcenzuweisungen, jedoch dient er als entscheidender Vorbereitungsschritt für die Erstellung des Terminplans, bei dem diese zusätzlichen Details einfließen. Auf diese Weise schlägt der A-PSP eine Brücke zwischen der statischen Ansicht des PO-PSP und der dynamischen Zeitplanung im Terminplan und unterstützt die iterative Entwicklung sowie die kontinuierliche Verbesserung, die in allen Phasen des Markteintritts von AutoTech erforderlich sind.
Zusätzlich ist der A-PSP so ausgelegt, dass er die iterative Entwicklung nicht nur während der MVP-Phase, sondern in allen Projektphasen ermöglicht, sodass das Team Produkte und Prozesse weiter verfeinern kann, sobald Rückmeldungen eingeholt und Abläufe skaliert werden.
- Initiale Einrichtung der AutoTech US-Tochtergesellschaft
1.1. Rechtliche und regulatorische Einrichtung
1.1.1. Abschluss der rechtlichen Gründung der US-Tochtergesellschaft
1.1.2. Erlangen von bundesstaatlichen und staatlichen Registrierungen
1.1.3. Einrichtung eines Überwachungssystems zur Einhaltung von Vorschriften
1.2. Organisatorische Einrichtung
1.2.1. Einstellung des initialen Schlüsselpersonals (Geschäftsführer, Betriebsleiter)
1.2.2. Einrichtung von Büroeinrichtungen und IT-Infrastruktur
1.2.3. Entwicklung der Kernbetriebsprozesse (Finanzen, Personal, Verwaltung)
1.3. Strategische Planung und Analyse
1.3.1. Durchführung umfassender Marktforschung
1.3.2. Entwicklung der Markteintrittsstrategie für den US-amerikanischen Markt
1.3.3. Identifizierung und Formalisierung der ersten Großhändler, Einzelhändler, Logistikanbieter und anderer Dienstleister
- MVP
2.1. Produktbereitschaft
2.1.1. Abstimmung der MVP-Produktangebote (Batteriemanagementsysteme, Ladelösungen)
2.1.2. Sicherstellung der Einhaltung von US-Produktstandards
2.1.3. Entwicklung einer Marketingstrategie für MVP-Produkte
2.2. Betriebsbereitschaft
2.2.1. Aufbau eines Vertriebsnetzes in Schlüsselregionen (Kalifornien, New York, Texas)
2.2.2. Schulung von Verkaufs- und Kundensupportteams
2.2.3. Implementierung von CRM- und ERP-Systemen für Vertrieb und Betrieb
2.3. Erste Verkäufe und Feedback-Mechanismen
2.3.1. Markteinführung der MVP-Produkte in ausgewählten Regionen
2.3.2. Sammlung und Analyse von Kundenfeedback
2.3.3. Anpassung der Marketing- und Vertriebsstrategie basierend auf dem Feedback
- Iterative Verbesserung und Marktexpansion
3.1. Produkt- und Prozessverfeinerung
3.1.1. Analyse von MVP-Feedback und Verkaufsdaten
3.1.2. Vornahme notwendiger Anpassungen an Produkten und Betriebsprozessen
3.1.3. Validierung der Änderungen durch gezielte Markttests
3.2. Geografische Expansion
3.2.1. Ausbau des Vertriebsnetzes auf weitere US-Regionen
3.2.2. Erhöhung des Personals für Vertriebsunterstützung und Betrieb
3.2.3. Einführung erweiterter Produktangebote landesweit
- Vollständiger Markteintritt und langfristiger Betrieb
4.1. Nationale Produkteinführung
4.1.1. Einführung der gesamten Produktpalette in allen Zielregionen
4.1.2. Skalierung von Vertriebs- und Logistikoperationen
4.1.3. Überwachung der Marktdurchdringung und Anpassung der Strategie nach Bedarf
4.2. Betriebliche Übergabe
4.2.1. Abschluss der Einstellung des gesamten Betriebsteams
4.2.2. Vollständige Integration aller Geschäftsprozesse und IT-Systeme
4.2.3. Übergabe der Kontrolle an das dauerhafte Management von AutoTech USA
Anhang 3: Arbeitspakete
Hybrider Ansatz für das Management von Arbeitspaketen
In diesem Projekt integrieren wir sowohl prädiktive als auch adaptive Methoden, um Arbeitspakete über alle Phasen hinweg zu steuern. Der prädiktive Ansatz definiert klare Umfänge, Terminpläne und Liefergegenstände für jedes Arbeitspaket und bietet somit eine strukturierte Grundlage. Der adaptive Ansatz fügt Flexibilität hinzu, indem Aufgaben in überschaubare, iterative Komponenten aufgeteilt werden, die sich an die sich entwickelnden Projektanforderungen anpassen. Im Folgenden zeigen wir, wie dieser hybride Ansatz funktioniert, indem wir sowohl ein prädiktives Arbeitspaket als auch ein agiles Arbeitspaket als Beispiele verwenden.

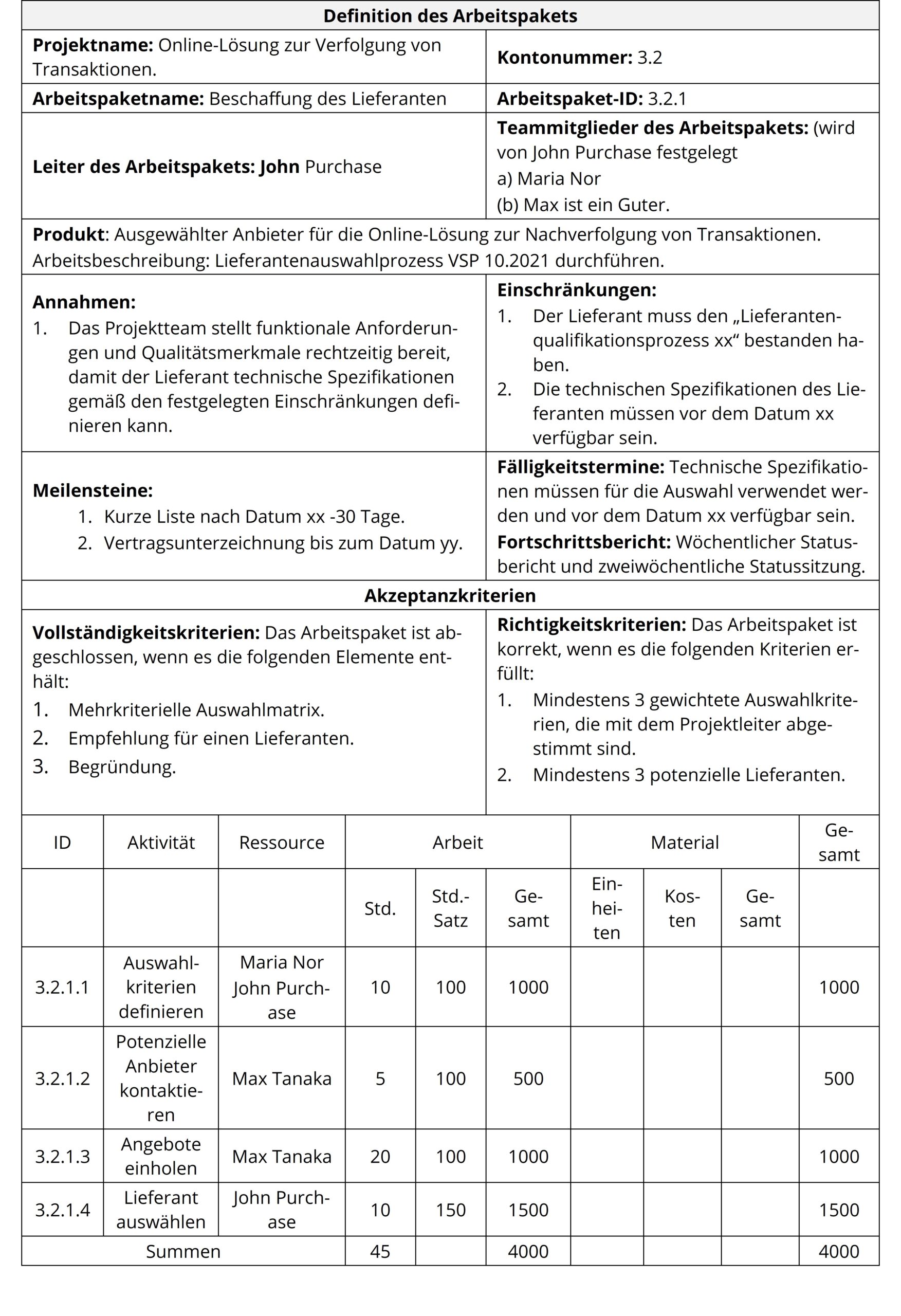

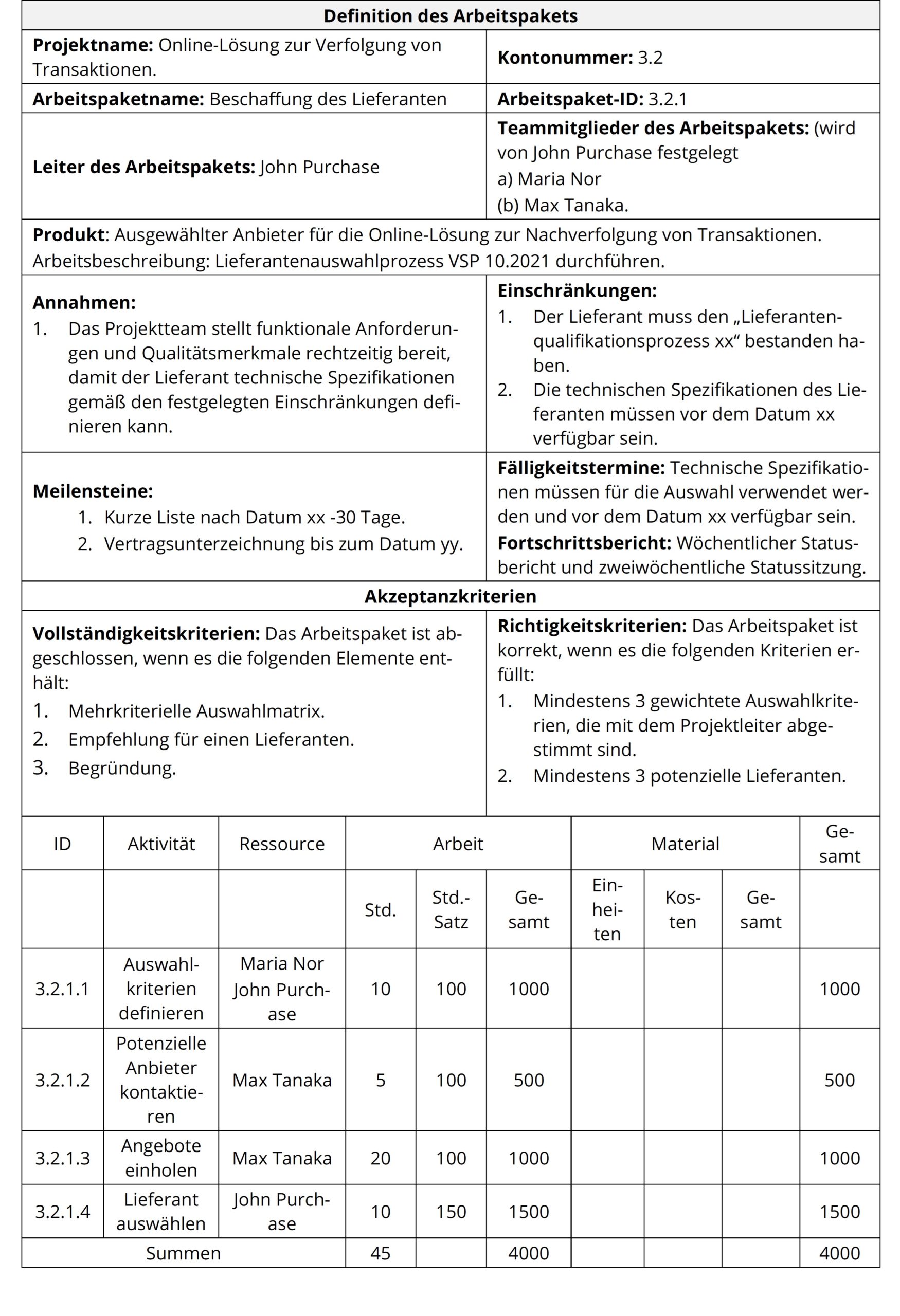

Beispiel für ein prädiktives Arbeitspaket

Um zu veranschaulichen, wie dieser hybride Ansatz in der Praxis funktioniert, konzentrieren wir uns auf Phase 3 des Projekts, die von zentraler Bedeutung ist, um sicherzustellen, dass unser Produkt sowohl den Marktanforderungen gerecht wird als auch alle regulatorischen Standards erfüllt.
Überblick über Phase 3
Phase 3 erstreckt sich über 60 Tage und dient der Anpassung des Produkts an die Marktbedürfnisse sowie der vollständigen Einhaltung der regulatorischen Vorgaben. Die Phase ist in zweiwöchige Iterationen (Sprints) unterteilt, wobei jede Iteration auf spezifische, durch Benutzererzählungen (User Stories) definierte Liefergegenstände abzielt. Diese Benutzererzählungen erfassen die Anforderungen aus der Sicht des Endnutzers und stellen sicher, dass das Team konsequent mit den Projektzielen und den Erwartungen der Interessenträger im Einklang bleibt.
Arbeitspaketmanagement in Phase 3
- Prädiktive Elemente:
- Umfang und Liefergegenstände: Phase 3 ist mit klaren Liefergegenständen geplant, wie z. B. der Abschluss der Marktforschung, der Erhalt regulatorischer Genehmigungen und die Fertigstellung einer Werbekampagne.
- Terminpläne: Die 60-tägige Dauer ist in strukturierte zweiwöchige Sprints unterteilt, sodass der Fortschritt messbar und mit dem gesamten Projektterminplan abgestimmt ist.
- Meilensteine: Wichtige Meilensteine umfassen die Einreichung von Zertifizierungsdokumenten, den Abschluss der Marktforschung und die Fertigstellung von Werbematerialien.
- Agile Elemente:
- Benutzererzählungen (User Stories): Aufgaben in Phase 3 werden als Benutzererzählungen organisiert, die spezifische Anforderungen aus der Perspektive der Interessenträger definieren. Zum Beispiel:
- Benutzererzählung 3.1: „Als Produktmanager möchte ich eine Marktforschung durchführen, damit wir sicherstellen können, dass unser Produkt den Bedürfnissen der US-amerikanischen Verbraucher entspricht.“
- Benutzererzählung 3.2: „Als Beauftragter für die Einhaltung von Vorschriften möchte ich alle erforderlichen Zertifizierungsdokumente einreichen, damit unser Produkt die regulatorischen Standards erfüllt.“
- Sprints: Jede Benutzererzählung wird in einem zweiwöchigen Sprint bearbeitet. Das Team wählt die Aufgaben für jeden Sprint basierend auf den Prioritäten und den Ergebnissen der vorherigen Sprints aus.
- Kanban-Board: Ein Kanban-Board verfolgt den Fortschritt der Aufgaben durch Stadien wie „Zu erledigen“, „In Bearbeitung“ und „Erledigt“. Dieses visuelle Tool bietet dem Team einen klaren Überblick über den Arbeitsstatus und hilft, den Arbeitsfluss effektiv zu steuern.
Beispiel: Kanban-Workflow in Phase 3
|
Produktaufgabenliste (Zukünftige Sprints) |
Sprintaufgabenliste (Aktueller Sprint) |
In Bearbeitung | Abgeschlossen |
| Marktforschung | Zertifizierungsprozesse | Feedback von Behörden bearbeiten | Batteriemanagementsysteme zur Zertifizierung einreichen |
| Werbekampagne | Regulatorische Identifizierung | Wettbewerbsangebote analysieren | Fokusgruppen organisieren |
| Überwachung der Einhaltung von Vorschriften | Ladelösungen zur Zertifizierung einreichen | Zusammenarbeit mit Aufsichtsbehörden | Produktdokumentation abschließen |
Kontinuierliche Verbesserung durch Retrospektiven
Am Ende jedes Sprints führt das Team eine Retrospektive durch, um die Leistung zu bewerten und Verbesserungsmöglichkeiten zu identifizieren. Dieser iterative Prozess ist entscheidend, um Strategien zu verfeinern und die Projektergebnisse zu verbessern.
Beispiel: Retrospektive von Sprint 3 in Phase 3:
- Erfolge:
- Das Team hat die Zertifizierung des Batteriemanagementsystems vor dem Zeitplan abgeschlossen.
- Die enge Zusammenarbeit zwischen Produktmanagement und den Teams zur Einhaltung von Vorschriften führte zur schnellen Lösung regulatorischer Herausforderungen.
- Herausforderungen:
- Die Marktforschung verzögerte sich aufgrund von Schwierigkeiten beim Zugang zu Wettbewerbsdaten.
- Unstimmigkeiten in der Botschaft zwischen Marketing- und Compliance-Teams.
- Aktionspunkte:
- Ein funktionsübergreifendes Meeting ansetzen, um die Kommunikation zwischen den Teams zu verbessern.
- Die Marktforschung in kleinere, umsetzbare Aufgaben aufteilen, um die Nachverfolgung zu erleichtern.
- Erkenntnisse:
- Die frühzeitige Identifizierung von Blockern ist entscheidend, um das Arbeitstempo zu halten.
- Regelmäßige Abstimmungen zwischen den Teams verhindern Missverständnisse und sorgen für eine einheitliche Ausrichtung.
Überprüfung und Anpassung
Am Ende von Phase 3 überprüfen wir die Ergebnisse aller Sprints, um den Fortschritt zu bewerten und notwendige Anpassungen am Projektmanagementplan vorzunehmen. Dies umfasst die Überprüfung der Risikozuschläge sowie Anpassungen basierend auf den gesammelten Erfahrungen, um sicherzustellen, dass das Projekt weiterhin auf Kurs bleibt und widerstandsfähig gegenüber Herausforderungen ist.
Anhang 4: Terminplan einschließlich Meilensteinen
Der Terminplan überführt den aktionsorientierten Projektstrukturplan (A-PSP) mitsamt seiner Struktur für iterative Entwicklung und kontinuierliche Verbesserung in einen detaillierten Terminplan. Den Arbeitspaketen des A-PSP werden Zeitdauern, Vorgänger sowie Start- und Enddaten zugeordnet. Dieser Ansatz ermöglicht die Festlegung klarer Projektphasen mit voraussehbaren Enddaten und beinhaltet Pufferzeiten am Ende jeder Phase, um Unsicherheiten aufzufangen.
Der Prozess zur Erstellung des Terminplans vermeidet bewusst die Zergliederung des produktorientierten Projektstrukturplans (PO-PSP) bis auf die Ebene detaillierter Arbeitspakete, die durch ein dichtes Netzwerk von Abhängigkeiten aus einer Produktzerlegungs-Perspektive verbunden sind. Stattdessen wird der Terminplan auf Basis der Arbeitspakete des A-PSP erstellt, um gezielt rollierende Wellenplanung sowie iterative Zyklen von Initiierung, Planung, Ausführung, Kontrolle und Abschluss in jeder Projektphase zu ermöglichen, entsprechend dem für das Projekt gewählten hybriden Ansatz.
Risiken und Unsicherheiten werden nicht nur an den wichtigsten Meilensteinen überwacht, sondern auch fortlaufend während jedes Sprints, der in der Regel zwei Wochen dauert, bewertet. Anpassungen am Terminplan werden bei Bedarf vorgenommen, um diese Risiken zu minimieren und ein proaktives Risikomanagement über den gesamten Projektlebenszyklus hinweg zu gewährleisten.
| Phase | PSP-Element | Dauer (Kt.) | Vorgänger | Starttag | Endtag |
| 1 | 1.1.1 Abschluss der rechtlichen Gründung der US-Tochtergesellschaft | 15 | Keine | 1 | 15 |
| 1.1.2 Erlangen von bundesstaatlichen und staatlichen Registrierungen | 30 | 1.1.1 | 16 | 45 | |
| 1.1.3 Einrichtung eines Überwachungssystems zur Einhaltung von Vorschriften | 15 | 1.1.2 | 46 | 60 | |
| 1.2.1 Einstellung des initialen Schlüsselpersonals (Geschäftsführer, Betriebsleiter) | 30 | 1.1.1 | 16 | 45 | |
| 1.2.2 Einrichtung von Büroeinrichtungen und IT-Infrastruktur | 30 | 1.2.1 | 46 | 75 | |
| 1.2.3 Entwicklung der Kernbetriebsprozesse (Finanzen, Personal, Verwaltung) | 30 | 1.2.1 | 46 | 75 | |
| 1.3.1 Durchführung umfassender Marktforschung | 30 | 1.2.1 | 46 | 75 | |
| Risikozuschlag | 18 | 181 | 186 | ||
| 2 | 1.3.2 Entwicklung der Markteintrittsstrategie für den US-amerikanischen Markt | 20 | 1.3.1 | 187 | 206 |
| 1.3.3 Identifizierung und Formalisierung der ersten Großhändler, Einzelhändler, Logistikanbieter und anderer Dienstleister | 30 | 1.3.2 | 207 | 236 | |
| Risikozuschlag | 5 | 237 | 242 | ||
| 3 | 2.1.1 Abstimmung der MVP-Produktangebote (Batteriemanagementsysteme, Ladelösungen) | 20 | 1.3.3 | 243 | 262 |
| 2.1.2 Sicherstellung der Einhaltung von US-Produktstandards | 20 | 2.1.1 | 263 | 282 | |
| 2.1.3 Entwicklung einer Marketingstrategie für MVP-Produkte | 20 | 2.1.2 | 283 | 302 | |
| Risikozuschlag | 6 | 303 | 309 | ||
| 4 | 2.2.1 Aufbau eines Vertriebsnetzes in Schlüsselregionen (Kalifornien, New York, Texas) | 30 | 2.1.3 | 310 | 339 |
| 2.2.2 Schulung von Verkaufs- und Kundensupportteams | 20 | 2.2.1 | 340 | 359 | |
| 2.2.3 Implementierung von CRM- und ERP-Systemen für Vertrieb und Betrieb | 30 | 2.2.2 | 360 | 389 | |
| Risikozuschlag | 8 | 390 | 398 | ||
| 5 | 2.3.1 Markteinführung der MVP-Produkte in ausgewählten Regionen | 20 | 2.2.3 | 399 | 418 |
| 2.3.2 Sammlung und Analyse von Kundenfeedback | 20 | 2.3.1 | 419 | 438 | |
| 2.3.3 Anpassung der Marketing- und Vertriebsstrategie basierend auf dem Feedback | 20 | 2.3.2 | 439 | 458 | |
| Risikozuschlag | 6 | 459 | 465 | ||
| 6 | 3.1.1 Analyse von MVP-Feedback und Verkaufsdaten | 20 | 2.3.2 | 466 | 485 |
| 3.1.2 Vornahme notwendiger Anpassungen an Produkten und Betriebsprozessen | 20 | 3.1.1 | 486 | 505 | |
| 3.1.3 Validierung der Änderungen durch gezielte Markttests | 20 | 3.1.2 | 506 | 525 | |
| Risikozuschlag | 6 | 526 | 532 | ||
| 7 | 3.2.1 Ausbau des Vertriebsnetzes auf weitere US-Regionen | 30 | 3.1.3 | 533 | 562 |
| 3.2.2 Erhöhung des Personals für Vertriebsunterstützung und Betrieb | 20 | 3.2.1 | 563 | 582 | |
| 3.2.3 Einführung erweiterter Produktangebote landesweit | 20 | 3.2.2 | 583 | 602 | |
| Risikozuschlag | 7 | 603 | 610 | ||
| 8 | 4.1.1 Einführung der gesamten Produktpalette in allen Zielregionen | 30 | 3.2.3 | 611 | 640 |
| 4.1.2 Skalierung von Vertriebs- und Logistikoperationen | 20 | 4.1.1 | 641 | 660 | |
| 4.1.3 Überwachung der Marktdurchdringung und Anpassung der Strategie nach Bedarf | 20 | 4.1.2 | 661 | 680 | |
| 4.2.1 Abschluss der Einstellung des gesamten Betriebsteams | 30 | 4.1.3 | 681 | 710 | |
| 4.2.2 Vollständige Integration aller Geschäftsprozesse und IT-Systeme | 30 | 4.2.1 | 711 | 740 | |
| 4.2.3 Übergabe der Kontrolle an das dauerhafte Management von AutoTech USA | 15 | 4.2.2 | 741 | 755 | |
| Risikozuschlag | 7 | 756 | 762 | ||
| Managementreserve | 30 | 4.2.2 | 763 | 792 |
Kt.: Kalendertage
Hinweis: Alle Dauern werden in laufenden Kalendertagen (Kt.) berechnet, um die Bestimmung der genauen Termine ab dem tatsächlichen Projektstart zu erleichtern. Die Dauerberechnung erfolgte in zwei Schritten:
- Zunächst wurden alle Dauern in laufenden Kalendertagen berechnet, wobei angenommen wurde, dass die Arbeit an jedem Tag ohne Unterbrechung stattfindet.
- Anschließend wurde eine 40%-Erhöhung vorgenommen, um arbeitsfreie Zeiten wie Feiertage, Wochenenden, Krankheitstage und Reisezeiten zu berücksichtigen. In einem 100-Tage-Arbeitspaket entfallen beispielsweise etwa 28 Tage auf Wochenenden, 8 Tage auf Urlaub und 3 Tage auf Krankheit und Reisen. Dies ergibt insgesamt 39 arbeitsfreie Tage, was etwa 40% der ursprünglichen Dauer entspricht, wodurch sich die Gesamtdauer von 100 laufenden Kalendertagen auf 139 Tage verlängert, aufgerundet auf 140 laufende Kalendertage.
Dieser Ansatz stellt sicher, dass der Projektzeitplan realistisch ist und sich leicht mit einem Standardkalender nachvollziehen lässt.
Anhang 5: Personalplan und Schätzung der Arbeitskosten
- Micro-MVP-Phase (Monate 1-6):
- Ziel: Gründung der juristischen Person, Einrichtung der Anfangsbetriebe und Sammlung kritischer Marktinformationen mit einem kleinen, fokussierten Team.
- Teamzusammensetzung (3 Personen):
- Projektmanager (PM): Leitet das gesamte Projekt, koordiniert mit der Zentrale und sorgt für die strategische Ausrichtung.
- PM-Adjunkt (Kandidat für künftigen Geschäftsführer): Konzentriert sich auf lokale US-Betriebe, Marktanalysen und den Aufbau wichtiger Beziehungen.
- Betriebsexperte: Verantwortlich für die täglichen Betriebsabläufe, einschließlich Logistikkoordination und Einrichtung der ersten Prozesse.
- Skalierung zwischen Micro-MVP und MVP (Monate 7-14):
- Ziel: Erweiterung der Betriebe, Marktdurchdringung einleiten und Vorbereitung auf die vollständige Produkteinführung.
- Teamzusammensetzung (9 Personen):
- Managementteam (2 Personen):
- Projektmanager (PM)
- PM-Adjunkt (Künftiger Geschäftsführer)
- Projektteam (7 Personen):
- Betriebsexperte: Verantwortlich für die täglichen Betriebsabläufe und Logistik.
- Finanz- und Compliance-Experte: Zuständig für finanzielle Abläufe, Einhaltung gesetzlicher Vorschriften und Personalmanagement.
- IT-/Systemexperte: Richtet die IT-Infrastruktur ein und verwaltet Systemintegrationen.
- Vertriebsexperten (2 Personen): Führen den frühen Markteintritt und die Kundenakquisition in Schlüsselregionen (Kalifornien, New York, Texas) durch.
- Marketingexperte: Arbeitet mit einer externen Agentur zusammen, um Marketingstrategien umzusetzen und Leads zu generieren.
- Kundensupportexperte: Bietet ersten Kundensupport und sammelt Feedback von frühen Nutzern.
- Managementteam (2 Personen):
- Skalierung zwischen MVP und Übergabe (Monate 15-26):
- Ziel: Erreichen der vollen betrieblichen Kapazität, Erweiterung der Marktpräsenz und Sicherstellung einer reibungslosen Übergabe an den Dauerbetrieb.
- Teamzusammensetzung (14 Personen):
- Managementteam (2 Personen):
- Projektmanager (PM)
- PM-Adjunkt (Künftiger Geschäftsführer)
- Projektteam (12 Personen):
- Betriebsexperte
- Finanz- und Compliance-Experte
- IT-/Systemexperte
- Vertriebsexperten (4 Personen): Erweitern die Vertriebsaktivitäten auf zusätzliche Regionen und Marktsegmente.
- Marketingexperte
- Kundensupportexperten (2 Personen): Skalieren den Kundensupport, um die gestiegene Nachfrage zu bewältigen und hohe Zufriedenheit sicherzustellen.
- Logistikkoordinator: Verwalten der Beziehungen zu ausgelagerten Logistikdienstleistern und Sicherstellung eines reibungslosen Vertriebs mit steigenden Volumen.
- Managementteam (2 Personen):
Aufschlüsselung der monatlichen Arbeitskosten:
- Phase 1: 148.744 €
- Phase 2: 292.800 €
- Phase 3: 345.085 €
- Phase 4: 465.342 €
- Phase 5: 416.482 €
- Phase 6: 416.482 €
- Phase 7: 492.206 €
- Phase 8: 952.860 €
- Gesamt: 3.530.000 €
Detaillierte Berechnung der Arbeitskosten pro Phase (alle Beträge in 1000 €)
| Phase | Mo. | PM | Fut. GF | B | F | IT | V | M | Ks. | L | Gesamt |
| Micro-MVP | 1 | 20 | 20 | 15 | 0 | 0 | 0 | 0 | 0 | 0 | 55 |
| Micro-MVP | 2 | 20 | 20 | 15 | 0 | 0 | 0 | 0 | 0 | 0 | 55 |
| Micro-MVP | 3 | 20 | 20 | 15 | 0 | 0 | 0 | 0 | 0 | 0 | 55 |
| Micro-MVP | 4 | 20 | 20 | 15 | 0 | 0 | 0 | 0 | 0 | 0 | 55 |
| Micro-MVP | 5 | 20 | 20 | 15 | 0 | 0 | 0 | 0 | 0 | 0 | 55 |
| Micro-MVP | 6 | 20 | 20 | 15 | 0 | 0 | 0 | 0 | 0 | 0 | 55 |
| Skalierung MVP | 7 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 8 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 9 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 10 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 11 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 12 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 13 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung MVP | 14 | 20 | 20 | 15 | 15 | 15 | 30 | 15 | 15 | 0 | 145 |
| Skalierung Übergabe | 15 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 16 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 17 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 18 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 19 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 20 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 21 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 22 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 23 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 24 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 25 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
| Skalierung Übergabe | 26 | 20 | 20 | 15 | 15 | 15 | 60 | 15 | 30 | 15 | 175 |
Erklärung der Abkürzungen:
- : Monat
- PM: Projektmanager
- GF: Künftiger Geschäftsführer
- B: Betriebsexperte
- F: Finanzexperte
- IT: IT-Experte
- V: Vertriebsexperte
- M: Marketingexperte
- : Kundensupportexperte
- L: Logistikkoordinator
Anhang 6: Kostenschätzung, Budgetberechnung und Finanzierungsanforderungen
- Kostenschätzungsverfahren
Der Kostenschätzungsprozess basierte auf einem Bottom-up-Ansatz unter Verwendung des aktionsorientierten Projektstrukturplans (A-PSP) und des Projektterminplans, um alle erforderlichen Ressourcen, Aktivitäten und damit verbundenen Kosten zu identifizieren. Das Verfahren umfasste die folgenden Schritte:- Ausrichtung am Projektterminplan: Die Kosten wurden entsprechend den im A-PSP und Projektterminplan definierten Phasen und Aktivitäten geschätzt, wobei die Kostenschätzung mit dem Projektterminplan und der Ressourcenzuweisung abgestimmt wurde.
- Kategorisierung der Kosten: Die Kosten wurden grob in Kategorien unterteilt (z. B. Arbeit, Material und Ausrüstung, Betrieb, Reisen, externe Dienstleistungen, behördliche Anforderungen und Marketing) und auf Basis von Marktpreisen, historischen Daten und Lieferantenangeboten geschätzt, wo zutreffend.
- Strukturierung nach Projektphasen: Die geschätzten Kosten wurden nach Projektphasen organisiert, um die Ausgabenmuster im Zeitverlauf zu verstehen und Kostenpeaks im Projektlebenszyklus zu identifizieren.
- Einbeziehung von Risikozuschlägen und Reserven: Risikozuschläge wurden hinzugefügt, um Unsicherheiten und Risiken abzudecken. Managementreserven wurden zurückgestellt, um unbekannte Risiken zu bewältigen und Budgetflexibilität zu gewährleisten.
- Festlegung von Parametern für die Kostenkontrolle: Die anfänglichen Kostenschätzungen und Reserven setzten Parameter für die Kostenüberwachung und -kontrolle, sodass bei Bedarf Anpassungen vorgenommen werden konnten.
- Iterative Überprüfung und Anpassung: Schätzungen wurden iterativ überprüft und angepasst, sobald neue Informationen oder Projektdetails verfügbar wurden, um sicherzustellen, dass sie mit den Zielen und Finanzierungsanforderungen übereinstimmen.
- Methode zur Verteilung des Gesamtbudgets auf Phasen und Liefergegenstände
Nach der Schätzung der Gesamtkosten des Projekts wurden die folgenden Schritte unternommen, um das Budget präzise auf jede Projektphase und die wesentlichen Liefergegenstände zu verteilen:
- Klassifizierung und Verteilung der Kosten: Das Gesamtbudget wurde verteilt, indem die kategorisierten Kosten (z. B. Arbeit, Material, Betrieb) entsprechend den spezifischen Anforderungen, Terminplänen und Aktivitäten auf die geplanten Projektphasen und Liefergegenstände aufgeteilt wurden.
- Anwendung von Risikozuschlägen und Managementreserven: Ein Risikozuschlag von 15 % wurde über alle Phasen und Liefergegenstände hinweg verteilt, um Schätzfehler und unvorhergesehene Probleme abzudecken. Eine Managementreserve von 10 % wurde für unbekannte Risiken zurückgestellt und vom Projektsponsor verwaltet.
- Festlegung des Kostenbasisplans: Der Kostenbasisplan wurde erstellt, indem die geschätzten Kosten und der Risikozuschlag summiert wurden. Dies stellt das genehmigte Budget dar, an dem die Projektleistung gemessen wird.
- Validierungs- und Kontrollprüfungen: Kontrollprüfungen stellten sicher, dass die zugewiesenen Kosten mit dem geschätzten Gesamtbudget übereinstimmten. Falls erforderlich, wurden Anpassungen vorgenommen, um die Zuordnungen mit dem Gesamtbudget in Einklang zu bringen.
- Planung der Finanzierungsanforderungen: Die Finanzierungsanforderungen wurden berechnet, um sicherzustellen, dass vor jeder Projektphase ausreichende Mittel zur Verfügung stehen. Einnahmen aus dem MVP wurden bei der Berechnung nicht berücksichtigt, sodass zukünftige Finanzierungsbedarfe ohne potenzielle Einkünfte aus dem MVP-Start bewertet wurden.
- Zuweisung der Arbeitskosten: Arbeitskosten wurden so zugewiesen, dass sie die Ausgaben für Einarbeitung und Schulung widerspiegeln. Laufende Arbeitskosten wurden entsprechend den spezifischen Aktivitäten und Liefergegenständen in Übereinstimmung mit dem Projektterminplan verteilt.
Kostenannahmen und Berechnungen
- Arbeitskosten:
- Berater 1 (Kandidat für General Manager): €20.000/Monat × 26 Monate = €520.000
- Berater 2 (Experte für Betrieb): €15.000/Monat × 26 Monate = €390.000
- Projektmanager: €20.000/Monat × 26 Monate = €520.000
- Zusätzliche Experten (7 Personen): €15.000/Monat im Durchschnitt × 20 Monate = €2.100.000
- Gesamte Arbeitskosten: €520.000 + €390.000 + €520.000 + €2.100.000 = €3.530.000
- Material- und Ausrüstungskosten:
- Ersteinrichtung des Büros: €50.000 (für die ersten 6 Monate)
- Lager-/Büroeinrichtung: €100.000 (ab Monat 7)
- IT-Infrastruktur: €100.000 (einmalige Einrichtung)
- Produktkomponenten: €200.000 (für den MVP und den Anfangsbestand)
- Gesamte Material- und Ausrüstungskosten: €50.000 + €100.000 + €100.000 + €200.000 = €450.000
- Betriebskosten:
- Erste monatliche Betriebskosten (Büro): €20.000/Monat × 6 Monate = €120.000
- Betriebskosten Lager/Büro: €30.000/Monat × 20 Monate = €600.000
- Gesamte Betriebskosten: €120.000 + €600.000 = €720.000
- Reise- und Logistikkosten:
- Reisekosten: 10 Inlandsreisen (€2.500 pro Reise) + 5 Auslandsreisen (€5.000 pro Reise) = €50.000
- Logistik für den MVP-Start: €50.000
- Gesamte Reise- und Logistikkosten: €50.000 + €50.000 = €100.000
- Kosten für externe Dienstleistungen:
- Berater/Vertragspartner: €200.000
- Marktforschungsunternehmen: €100.000
- Rechtskosten: €75.000
- Sonstige Dienstleistungen (Reserve): €50.000
- Gesamte Kosten für externe Dienstleistungen: €200.000 + €100.000 + €75.000 + €50.000 = €425.000
- Regulatorische Kosten und Kosten für die Einhaltung von Vorschriften:
- Genehmigungen und Lizenzen: €50.000
- Produkttests und Zertifizierungen: €100.000
- Laufende Überwachung zur Einhaltung von Vorschriften: €25.000
- Gesamte regulatorische Kosten und Kosten für die Einhaltung von Vorschriften: €50.000 + €100.000 + €25.000 = €175.000
- Marketing- und Vertriebskosten:
- Erste Marketingkampagne: €150.000
- Verkaufsmaterialien und Schulungen: €75.000
- Zusätzliche Marketingmaßnahmen nach MVP: €100.000
- Gesamte Marketing- und Vertriebskosten: €150.000 + €75.000 + €100.000 = €325.000
Kostenschätzungen, Kostenbasisplan, Projektbudget und Finanzierungsanforderungen nach Phase

Kostenschätzungen, Kostenbasisplan und Projektbudget nach Liefergegenstand

Anhang 7: Funktionale Anforderungen, Qualitätsmerkmale und Rückverfolgbarkeitsmatrix
Alle für die MVP-Stufe und die Endstufe festgelegten funktionalen Anforderungen sind als ‘Muss-Anforderungen’ eingestuft, um sicherzustellen, dass ihre vollständige Umsetzung zu den Erfolgskriterien des Projekts zählt.
Die nachfolgenden Tabellen bieten einen vollständigen Überblick über die definierten funktionalen Anforderungen und Qualitätsmerkmale für das Projekt der AutoTech U.S.-Tochtergesellschaft, die sowohl die MVP-Stufe (Minimum Viable Product) als auch die Endstufe abdecken. Sie spezifizieren die erforderlichen Fähigkeiten, Funktionen und Leistungsstandards, die für die Gesamtlösung und ihre Komponenten notwendig sind. Die aufgeführten Anforderungen dienen dem Entwicklungsteam als zentrale Orientierung für das Design, den Bau und die Implementierung der Lösung.
Geschäftsanforderungen
| Geschäftsanforderung | MoSCoW |
| GMEP01-AW-BR1: Den US-amerikanischen Markt mit aktuellen und zukünftigen Produkten erschließen, um die Abhängigkeit vom deutschen Markt zu verringern. | M (Muss-Anforderung) |
| GMEP01-MY-BR2: Die Rekrutierungsbasis erweitern, um durch lokale Präsenz US-Kandidaten einzubeziehen. | W (Wird in der Projektphase nicht berücksichtigt, sondern erst in der Vollbetriebsphase nach dem Projekt) |
| GMEP01-MF-BR4: Erkenntnisse über US-Best Practices zur Einhaltung regulatorischer Rahmenbedingungen gewinnen. | W (Wird in der Projektphase nicht berücksichtigt, sondern erst in der Vollbetriebsphase nach dem Projekt) |
| GMEP01-LT-BR3: Chancen für neue Technologien und Innovationen auf dem US-Markt identifizieren. | W (Wird in der Projektphase nicht berücksichtigt, sondern erst in der Vollbetriebsphase nach dem Projekt) |
| GMEP01-JW-BR5: Die US-Verkäufe im Einklang mit den globalen Vertriebszielen steigern. | M (Muss-Anforderung) |
Funktionale Anforderungen und Qualitätsmerkmale des Hauptliefergegenstands als Ganzes und seiner Komponenten
| Hauptliefergegenstand als Ganzes | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: LM1: AutoTech of US-America muss in der Lage sein, in den US-amerikanischen Markt einzutreten, mit einer rechtlich gegründeten Tochtergesellschaft, einer grundlegenden Betriebsstruktur und den wesentlichen Prozessen. LM2: Die Tochtergesellschaft muss zwei Kernprodukte liefern: Fortgeschrittene Batteriemanagementsysteme (BMS) für Elektrofahrzeuge und hocheffiziente Ladelösungen für den Hausgebrauch. LM3: Das MVP muss sich auf drei Anfangsregionen konzentrieren: Kalifornien, New York und Texas. LM4: Das MVP muss grundlegende Verkaufs-, Vertriebs- und Kundendienstprozesse unterstützen, die für die erste Marktdurchdringung und das Sammeln von Feedback notwendig sind. |
Funktionale Anforderungen: LF1: Die erste Marktdurchdringung muss durch die Einführung der gesamten Produktpalette von AutoTech auf dem US-amerikanischen Markt erreicht werden. LF2: Die Produktpalette muss von den anfänglichen zwei Produkten auf das gesamte Portfolio erweitert werden, das mehrere EV-Technologien, intelligente Automobilsysteme und die Integration erneuerbarer Energien umfasst. LF3: AutoTech muss als wiedererkennbare Marke auf dem gesamten US-amerikanischen Markt etabliert werden. LF4: Es müssen strategische Marktanalysen bereitgestellt werden, die zukünftige Geschäftsentscheidungen und Chancen beeinflussen. LF5: Die volle Einhaltung aller geltenden US-Vorschriften muss sichergestellt werden. LF6: Operative Flexibilität und Kontinuität müssen gewährleistet werden, damit AutoTech sich an Marktveränderungen anpassen kann und nachhaltiges Wachstum unterstützt wird. |
|
Qualitätsmerkmale: LM5: Effektiv: Das MVP muss die Marktdurchdringung für die zwei Kernprodukte in den drei Zielregionen erreichen. LM6: Anpassbar: Das MVP muss eine Skalierbarkeit auf zusätzliche Produkte und Regionen basierend auf Feedback ermöglichen. LM7: Nachhaltig: Das MVP muss eine Grundlage für langfristiges Wachstum schaffen. |
Qualitätsmerkmale: LF7: Effektiv: Das Projektziel und der Zweck, wie im Projektauftrag definiert, müssen erfolgreich erreicht werden. LF8: Anpassbar: Es muss flexibel genug sein, um sich an Marktveränderungen, Feedback und unerwartete Herausforderungen anzupassen. LF9: Nachhaltig: Die langfristige Lebensfähigkeit muss gesichert werden, um anhaltendes Wachstum und kontinuierliche Geschäftstätigkeiten auf dem US-amerikanischen Markt zu unterstützen. |
| Leistungsstandard: Jede funktionale Anforderung und jedes Qualitätsmerkmal muss mindestens 90 % Leistung erreichen, gemessen anhand spezifischer Tests, die für jede Funktion und jedes Qualitätsmerkmal entwickelt werden. | |
| Komponente 1: Etablierte und operative US-Tochtergesellschaft | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: TM1: Die Tochtergesellschaft muss rechtlich gegründet sein, einschließlich der Erlangung aller notwendigen Registrierungen, Lizenzen und Genehmigungen, um in den USA operieren zu können. TM2: Die MVP-Tochtergesellschaft muss über ein grundlegendes operatives Team verfügen, das wesentliche Rollen wie Geschäftsführer, Finanzleiter und Betriebsleiter umfasst. TM3: Die Tochtergesellschaft muss eine einfache Organisationsstruktur und grundlegende Betriebsprozesse besitzen, um tägliche Aktivitäten zu steuern, einschließlich finanzieller Transaktionen und der Einhaltung rechtlicher Vorschriften. |
Funktionale Anforderungen: TF1: Die Tochtergesellschaft muss rechtlich gegründet sein, einschließlich aller notwendigen Registrierungen, Lizenzen und Genehmigungen. TF2: Sie muss vollständig mit Schlüsselrollen besetzt sein, einschließlich Leitung, Betrieb, Rechtsabteilung und Finanzmanagement. TF3: Die Tochtergesellschaft muss über ein operatives Büro verfügen, einschließlich der notwendigen Infrastruktur wie IT-Systemen, Kommunikationstools und administrativen Prozessen. TF4: Die Tochtergesellschaft muss in der Lage sein, den Betrieb in den USA für ein erweitertes Produktsortiment zu steuern. |
|
Qualitätsmerkmale: TM4: Konformität: Die MVP-Tochtergesellschaft muss alle lokalen, bundesstaatlichen und föderalen Anforderungen in den anfänglichen Zielregionen erfüllen. TM5: Betriebsbereitschaft: Die MVP-Tochtergesellschaft muss in der ersten Phase eine betriebliche Effizienz von 80 % erreichen. TM6: Skalierbarkeit: Die MVP-Tochtergesellschaft muss in der Lage sein, ihre Geschäftstätigkeit auf weitere Regionen und Produkte auszudehnen. |
Qualitätsmerkmale: TF5: Konformität: Die Tochtergesellschaft muss alle lokalen, bundesstaatlichen und föderalen Anforderungen erfüllen, ohne rechtliche oder regulatorische Probleme zu verursachen. TF6: Betriebsbereitschaft: Die Tochtergesellschaft muss innerhalb des geplanten Zeitrahmens vollständig betriebsbereit sein und von Beginn an eine betriebliche Effizienz von 95 % erreichen. TF7: Skalierbarkeit: Die Tochtergesellschaft muss in der Lage sein, ihre Geschäftstätigkeit mit wachsender Marktnachfrage zu skalieren, ohne wesentliche Verzögerungen oder betriebliche Probleme. |
| Komponente 2: Operatives Vertriebsnetz | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: VM1: Das MVP-Netzwerk aus Großhändlern und Einzelhändlern muss die Auslieferung der AutoTech-Kernprodukte in die anfänglichen Zielregionen (Kalifornien, New York und Texas) sicherstellen. VM3: Das MVP-Netzwerk muss die pünktliche Lieferung der Produkte gewährleisten und dabei Effizienz und Kosteneffektivität in den Vordergrund stellen. VM4: Der anfängliche Kreis von Groß- und Einzelhändlern muss grundlegende Anforderungen an Installation, Wartung und Kundenservice für die MVP-Produkte erfüllen. |
Funktionale Anforderungen: VF1: Das finale Netzwerk von Groß- und Einzelhändlern muss den Transport, die Lagerung und Auslieferung der Produkte in den gesamten USA abdecken, sowohl für das erweiterte Produktsortiment als auch für die größere geografische Reichweite. VF3: Das finale Netzwerk muss Just-in-Time-Lieferungen ermöglichen, um den Erwartungen der Kunden gerecht zu werden. VF4: Das finale Netzwerk von Groß- und Einzelhändlern muss umfassende Unterstützung in den Bereichen Installation, Wartung und Kundenservice für alle Produkte und Regionen im Geltungsbereich bieten. |
|
Qualitätsmerkmale: VM5: Zuverlässigkeit: Das MVP-Netzwerk muss für die anfänglichen Produkte und Regionen eine pünktliche Lieferquote von 90 % erreichen. VM6: Skalierbarkeit: Das MVP-Netzwerk muss in der Lage sein, mit minimalen Anpassungen auf zusätzliche Produkte und Regionen zu erweitern. VM7: Effizienz: Das MVP-Netzwerk muss kosteneffiziente Abläufe priorisieren, während die Servicequalität gewährleistet bleibt. |
Qualitätsmerkmale: VF5: Zuverlässigkeit: Das Vertriebsnetz muss eine pünktliche Lieferquote von 98 % sicherstellen. VF6: Skalierbarkeit: Das Netzwerk muss ein Volumenwachstum von 100 % bewältigen können, ohne die Leistungsfähigkeit zu beeinträchtigen. VF7: Resilienz: Das Netzwerk muss Notfallpläne für Betriebsstörungen bereithalten, um sicherzustellen, dass die Auswirkungen auf den Betrieb minimal bleiben. |
| Komponente 3: Belegschaft | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: BM1: Die MVP-Belegschaft muss über ausreichend Personal verfügen, um die Kernbereiche Betrieb, Vertrieb und Kundenservice abzudecken. BM2: Die anfängliche Personalbesetzung sollte sich auf Schlüsselrollen konzentrieren, die für den Start und die Aufrechterhaltung der ersten Marktaktivitäten entscheidend sind, wie Vertriebsmitarbeiter, Kundensupport und Logistikkoordinatoren. BM3: Die Belegschaft muss so geschult sein, dass sie die MVP-Produktangebote betreuen und grundlegende Kundeninteraktionen sowie operative Aufgaben bewältigen kann. |
Funktionale Anforderungen: BF1: Die Belegschaft muss vollständig in allen operativen Bereichen besetzt sein, einschließlich Führung, Vertrieb, Kundensupport, Logistik und Einhaltung von Vorschriften. BF2: Sie muss in der Lage sein, ein erweitertes Produktsortiment und eine größere geografische Abdeckung zu managen. BF3: Laufende Schulungs- und Entwicklungsprogramme müssen implementiert sein, um eine hohe Leistung und Anpassungsfähigkeit sicherzustellen. |
|
Qualitätsmerkmale: BM4: Betriebsbereitschaft: Die MVP-Belegschaft muss in der Lage sein, die anfänglichen Betriebsanforderungen mit einer Erfüllungsquote von 90 % zu bewältigen. BM5: Skalierbarkeit: Die Belegschaft muss bereit sein, mit wachsendem Betriebsumfang zu skalieren. BM6: Schulung: Die MVP-Belegschaft muss ausreichend geschult sein, um die Kernprodukte effektiv zu betreuen. |
Qualitätsmerkmale: BF4: Betriebsbereitschaft: Die Belegschaft muss eine Erfüllungsgenauigkeit von 95 % bei Aufgaben erreichen. BF5: Skalierbarkeit: Die Belegschaft muss in der Lage sein, den Betrieb zu erweitern, ohne die Qualität zu beeinträchtigen. BF6: Resilienz: Die Belegschaft muss auch bei unterschiedlichen betrieblichen Herausforderungen eine hohe Leistung aufrechterhalten. |
| Komponente 4: Geschäftsprozesse und Systeme | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: GM1: Das MVP muss grundlegende Geschäftsprozesse für das Auftragsmanagement, das Kundenbeziehungsmanagement (CRM) sowie die Finanzverfolgung umfassen. GM2: Ein einfaches CRM- und ERP-System muss bereitstehen, um Kundendaten, Verkaufsaufträge und Lagerbestände zu verwalten. GM3: Die MVP-Systeme müssen wesentliche Berichts- und Funktionen zur Einhaltung von Vorschriften unterstützen und skalierbar sein, um mit dem wachsenden Geschäftsbetrieb Schritt zu halten. |
Funktionale Anforderungen: GF1: Umfassende Geschäftsprozesse müssen implementiert werden, die das Auftragsmanagement, CRM, die Finanzverfolgung, die Einhaltung von Vorschriften und die Berichterstattung abdecken. GF2: Ein robustes und skalierbares CRM- und ERP-System muss vorhanden sein, um erweiterte Betriebsabläufe und das Datenmanagement zu bewältigen. GF3: Die Systeme müssen eine nahtlose Integration über alle operativen Bereiche hinweg gewährleisten, um einen reibungslosen Datenfluss und eine effiziente Prozessabwicklung zu ermöglichen. |
|
Qualitätsmerkmale: GM4: Funktionalität: Die MVP-Systeme müssen die grundlegenden betrieblichen Anforderungen mit einer Verfügbarkeit von 90 % abdecken. GM5: Skalierbarkeit: Die MVP-Systeme müssen in der Lage sein, eine erhöhte Nachfrage bei wachsendem Geschäftsbetrieb zu bewältigen. GM6: Einhaltung von Vorschriften: Die Systeme müssen die grundlegende Einhaltung aller relevanten Vorschriften sicherstellen. |
Qualitätsmerkmale: GF4: Funktionalität: Die Endsysteme müssen eine Verfügbarkeit von 99 % in allen Bereichen erreichen. GF5: Skalierbarkeit: Die Systeme müssen in der Lage sein, ein verdoppeltes Betriebsvolumen zu bewältigen, ohne dass die Leistung abnimmt. GF6: Einhaltung von Vorschriften: Die Systeme müssen die umfassende Einhaltung aller relevanten Vorschriften gewährleisten. |
| Komponente 5: Operative Infrastruktur | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: IM1: Die MVP-Infrastruktur muss eine grundlegende Büroeinrichtung mit den erforderlichen IT-Systemen, Kommunikationstools und der notwendigen Ausstattung zur Unterstützung der Kernoperationen umfassen. IM2: Ein anfänglicher Bestand an Kernprodukten muss für die sofortige Lieferung an Kunden in den Zielregionen bereitstehen. IM3: Die Infrastruktur muss grundlegende Datensicherheitsmaßnahmen sowie IT-Unterstützung umfassen, um die betriebliche Kontinuität sicherzustellen. |
Funktionale Anforderungen: IF1: Die Infrastruktur der finalen Lösung muss erweiterte Betriebsabläufe unterstützen, einschließlich mehrerer Bürostandorte, fortschrittlicher IT-Systeme und umfassender Kommunikationsnetzwerke. IF2: Die Infrastruktur muss das gesamte Produktsortiment abdecken und ein effizientes Bestandsmanagement in allen Regionen sicherstellen. IF3: Robuste Datensicherheitsmaßnahmen müssen implementiert werden, zusammen mit IT-Unterstützung für komplexe Betriebsabläufe. |
|
Qualitätsmerkmale: IM4: Betriebsbereitschaft: Die MVP-Infrastruktur muss eine betriebliche Effizienz von 80 % gewährleisten. IM5: Skalierbarkeit: Die Infrastruktur muss eine Erweiterung ohne wesentliche Neukonfiguration ermöglichen. IM6: Sicherheit: Grundlegende Datensicherheitsmaßnahmen müssen gewährleisten, dass keine Sicherheitsverletzungen auftreten. |
Qualitätsmerkmale: IF4: Betriebsbereitschaft: Die Infrastruktur der finalen Lösung muss eine betriebliche Effizienz von 95 % sicherstellen. IF5: Skalierbarkeit: Die Infrastruktur muss eine nahtlose Erweiterung ermöglichen. IF6: Sicherheit: Fortschrittliche Datensicherheitsmaßnahmen müssen Sicherheitsverletzungen in allen Betriebsbereichen verhindern. |
| Komponente 6: Rahmen zur Einhaltung von Vorschriften | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: VM1: Der MVP-Rahmen zur Einhaltung von Vorschriften muss sicherstellen, dass alle Produkte die wesentlichen bundes-, staats- und lokalrechtlichen Vorgaben für den Markteintritt erfüllen. VM2: Der Rahmen muss die anfänglichen Produktzertifizierungen und Betriebsgenehmigungen umfassen, die erforderlich sind, um Produkte in den Zielregionen legal zu verkaufen und zu vertreiben. VM3: Ein grundlegender Überwachungsprozess muss eingerichtet werden, um die Einhaltung der wichtigsten Vorschriften zu überwachen und potenzielle Probleme frühzeitig zu erkennen. |
Funktionale Anforderungen: VF1: Der finale Rahmen zur Einhaltung von Vorschriften muss die vollständige Einhaltung aller geltenden US-Vorschriften für das erweiterte Produktsortiment und die geografische Abdeckung sicherstellen. VF2: Alle erforderlichen Zertifizierungen und Genehmigungen müssen eingeholt und aufrechterhalten werden. VF3: Ein robustes Überwachungssystem muss vorhanden sein, um die kontinuierliche Einhaltung der Vorschriften sicherzustellen |
|
Qualitätsmerkmale: VM4: Einhaltung von Vorschriften: Der MVP muss die Einhaltung der wesentlichen Vorschriften in den anfänglichen Regionen gewährleisten. VM5: Zertifizierungen: Alle erforderlichen Zertifizierungen und Genehmigungen müssen vor der Markteinführung eingeholt werden. VM6: Überwachung: Ein grundlegender Überwachungsprozess muss die fortlaufende Einhaltung der Vorschriften sicherstellen |
Qualitätsmerkmale: VF4: Null Abweichungen: Audits zur Einhaltung von Vorschriften müssen zu null wesentlichen Feststellungen oder Abweichungen führen. VF5: Pünktlichkeit: Alle Zertifizierungen und Genehmigungen müssen fristgerecht eingeholt werden, ohne Verzögerungen bei der MVP- oder Endprodukt-Einführung. VF6: Regulierungsabdeckung: Der Rahmen zur Einhaltung von Vorschriften muss 100 % der anwendbaren Vorschriften in allen relevanten Gerichtsbarkeiten abdecken. |
| Komponente 7: Dienstleister | |
| MVP-Stufe | Finale Lösung |
|
Funktionale Anforderungen: DM1: Das MVP-Netzwerk aus anfänglichen Logistikanbietern und anderen Dienstleistern muss die Verfügbarkeit und Lieferung des anfänglichen Produktportfolios in den Zielregionen sicherstellen. DM2: Das MVP-Netzwerk aus anfänglichen Logistikanbietern und anderen Dienstleistern muss flexibel genug sein, um ein schnelles Skalieren und zusätzliche Vereinbarungen zu ermöglichen, wenn der Betrieb wächst. |
Funktionale Anforderungen: DF1: Das finale Netzwerk aus Logistikanbietern und anderen Dienstleistern muss die Verfügbarkeit und Lieferung aller Produkte in allen relevanten Zielregionen gewährleisten. DF2: Das finale Netzwerk aus Logistikanbietern und anderen Dienstleistern muss langfristige Kooperationsrahmen sowie Skalierbarkeitsoptionen beinhalten. |
|
Qualitätsmerkmale: DM3: Zuverlässigkeit der Dienstleister: Dienstleister müssen eine Mindestzuverlässigkeitsrate von 90 % erreichen, basierend auf anfänglichen Leistungskennzahlen wie pünktlicher Lieferung, Servicequalität und Reaktionsfähigkeit. DM4: Rechtliche Belastbarkeit: Alle Vereinbarungen müssen rechtlich solide, klar und unmissverständlich sein, um das Risiko von Streitigkeiten oder Nichterfüllung während der MVP-Phase zu minimieren. DM5: Flexibilität: Dienstleister müssen eine schnelle Erweiterung auf zusätzliche Produkte und Regionen ermöglichen, während der Betrieb in der MVP-Phase wächst. DM6: Skalierbarkeit: Dienstleister müssen innerhalb der anfänglichen MVP-Regionen skalierbar sein, ohne wesentliche Neuverhandlungen zu erfordern. |
Qualitätsmerkmale: DF3: Zuverlässigkeit der Dienstleister: Dienstleister müssen eine Mindestzuverlässigkeitsrate von 95 % erreichen, basierend auf verfeinerten Leistungskennzahlen wie pünktlicher Lieferung, Servicequalität und Reaktionsfähigkeit in allen Regionen. DF4: Rechtliche Belastbarkeit: Alle Vereinbarungen müssen rechtlich solide, klar und unmissverständlich sein, um das Risiko von Streitigkeiten oder Nichterfüllung zu minimieren, wenn die finale Lösung skaliert und stabilisiert wird. DF5: Flexibilität: Dienstleister müssen die kontinuierliche Erweiterung und Integration neuer Produkte und Regionen im Rahmen der langfristigen strategischen Ziele unterstützen. DF6: Skalierbarkeit: Dienstleister müssen in allen Zielregionen und für alle Produkte skalierbar sein, ohne wesentliche Neuverhandlungen zu erfordern, und das langfristige Wachstum sowie die Marktabdeckung unterstützen. |
Beispielliste der “Könnte sein”- und “Wird nicht sein”-Anforderungen
Diese Liste enthält „Könnte sein“- und „Wird nicht sein“-Anforderungen, die während der Initialisierungs- und Planungsprozesse in Betracht gezogen wurden, jedoch nicht im Abschnitt der Kernanforderungen des Projektmanagementplans aufgeführt sind. Der Hauptfokus des Plans liegt auf Muss- und Soll-Anforderungen, die die Erfolgskriterien des Projekts definieren. Die Dokumentation dieser nicht wesentlichen Anforderungen ermöglicht potenzielle zukünftige Erweiterungen und stellt gleichzeitig sicher, dass sich die aktuellen Bemühungen auf die definierten Erfolgskriterien des Projekts konzentrieren.
Könnte sein-Anforderungen:
- VM2: Das MVP-Netzwerk von Großhändlern und Einzelhändlern könnte erweiterte Funktionen zur Produktverfolgung und Berichterstattung unterstützen, die über grundlegende Liefermetriken hinausgehen.
- GM4: Das MVP könnte ein KI-gestütztes Tool für das Kundenbeziehungsmanagement (CRM) beinhalten, um die Kundeninteraktion und Datenanalyse zu verbessern.
- DM3: Das MVP-Netzwerk von Logistikanbietern könnte grüne Logistikpraktiken für Nachhaltigkeit integrieren.
- (Weitere Anforderungen sind im Projektarchiv dokumentiert.)
Wird nicht sein – Anforderungen:
- GMEP01-MY-GA2: Die Erweiterung der Rekrutierungsbasis, um US-Kandidaten einzubeziehen. Hinweis: Nicht im Projektumfang enthalten, jedoch für den vollständigen Betrieb nach Projektabschluss in Betracht gezogen.
- GMEP01-MF-GA4: Einblicke in US-Best Practices zur Einhaltung von Vorschriften gewinnen. Hinweis: In dieser Projektphase nicht enthalten, jedoch für den späteren vollständigen Betrieb vorgesehen.
- GMEP01-LT-GA3: Chancen für neue Technologien auf dem US-Markt identifizieren. Hinweis: In dieser Projektphase nicht enthalten, wird jedoch für den späteren vollständigen Betrieb berücksichtigt.
- VM5: Das MVP wird sich in dieser Phase nicht auf Nicht-US-Märkte wie Kanada oder Mexiko ausweiten.
- IM4: Die MVP-Infrastruktur wird in dieser Phase keine zusätzlichen regionalen Büros in Sekundärmärkten wie Nevada oder Arizona umfassen.
- BM5: Die Belegschaft wird anfangs keine spezialisierten Rollen für nicht zentrale Tätigkeiten, wie Öffentlichkeitsarbeit, beinhalten.
- DM6: Das Netzwerk der Dienstleister wird während der MVP-Stufe keine langfristigen Verträge beinhalten, um die Flexibilität zu wahren.
- (Weitere Anforderungen sind im Projektarchiv dokumentiert.)
Rückverfolgbarkeitsmatrix für Anforderungen
Diese Rückverfolgbarkeitsmatrix beschreibt unseren Ansatz zur Planung und Kontrolle von Anforderungen über den gesamten Projektlebenszyklus. Sie wird in Microsoft Excel innerhalb der Microsoft Teams-Umgebung gepflegt und nutzt die Microsoft 365 Suite für die Zusammenarbeit und Versionskontrolle. Die Matrix ist ein entscheidendes Element unserer Qualitätsmanagement- und Anforderungskontrollprozesse und stellt sicher, dass alle Anforderungen von der Entstehung bis zur Verifizierung und Implementierung nachverfolgt werden.
| Anf.-ID | MoSCoW | Entwurfsdokument | Projekt- Phase (PSP- Element) |
Testfall-ID | Verifizierungs-Methode | Status |
| TM1 |
Muss sein |
Legal_SM1_Doc001 | Phase 1 (1.1.1 – 1.1.3) | Test_SM1_001 | Überprüfung der rechtlichen Konformität | Abgeschlossen |
| VM1 |
Muss sein |
Distribution_NM1_Doc001 | Phase 4 (2.2.1) | Test_NM1_001 | Analyse des Vertriebsnetzwerks | In Bearbeitung |
| BM1 |
Muss sein |
HR_WM1_Doc001 | Phase 1 (1.2.1) | Test_WM1_001 | Überprüfung der Einsatzbereitschaft des Personals | Ausstehend |
| GM1 |
Muss sein |
Processes_PM1_Doc001 | Phase 4 (2.2.3) | Test_PM1_001 | Überprüfung der Prozessfunktionalität | Ausstehend |
| IM1 |
Muss sein |
Infrastructure_IM1_Doc001 | Phase 1 (1.2.2) | Test_IM1_001 | Überprüfung der Infrastrukturbereitschaft | Ausstehend |
| VM1 |
Muss sein |
Compliance_CM1_Doc001 | Phase 3 (2.1.2) | Test_CM1_001 | Überprüfung der Konformität | Ausstehend |
| DM1 |
Muss sein |
ServiceProviders_SpM1_Doc001 | Phase 5 (2.3.1) | Test_SpM1_001 | Überprüfung der Zuverlässigkeit von Dienstleistern | Ausstehend |
Erklärung:
- Anforderungs-ID: Die IDs entsprechen direkt den spezifischen funktionalen Anforderungen aus den sieben Komponenten.
- Entwurfsdokument: Spiegelt das zugehörige Dokument wider, das mit der Anforderungs-ID verknüpft ist (z. B. Legal_TM1_Doc001).
- Projektphase: Die Phase des Projekts, in der die Anforderung implementiert wird.
- Testfall-ID: Die Testfall-ID entspricht direkt der Anforderungs-ID, um eine einfache Nachverfolgung zu ermöglichen.
- Verifizierungsmethode: Die Methode zur Validierung der Anforderung (z. B. Überprüfung der rechtlichen Konformität, Überprüfung der Einsatzbereitschaft des Personals).
- Status: Zeigt den aktuellen Fortschritt der Anforderung an.
Anforderungsbeschreibungen
- TM1: Die Tochtergesellschaft muss rechtlich gegründet sein, einschließlich der Erlangung aller notwendigen Registrierungen, Lizenzen und Genehmigungen, um in den USA operieren zu können.
- VM1: Das MVP-Netzwerk von Großhändlern und Einzelhändlern muss die Auslieferung der Kernprodukte von AutoTech in die anfänglichen Zielregionen (Kalifornien, New York und Texas) unterstützen.
- BM1: Die MVP-Belegschaft muss über das notwendige Personal verfügen, um die Kernbereiche Betrieb, Vertrieb und Kundenservice zu verwalten.
- GM1: Das MVP muss grundlegende Geschäftsprozesse für das Auftragsmanagement, das Kundenbeziehungsmanagement (CRM) und die Finanzverfolgung umfassen.
- IM1: Die MVP-Infrastruktur muss eine grundlegende Büroeinrichtung mit den erforderlichen IT-Systemen, Kommunikationstools und Ausrüstung zur Unterstützung der Kernoperationen umfassen.
- VM1: Der MVP-Rahmen zur Einhaltung von Vorschriften muss sicherstellen, dass alle Produkte die wesentlichen bundes-, staats- und lokalrechtlichen Vorgaben für den Markteintritt erfüllen.
- DM1: Das MVP-Netzwerk aus anfänglichen Logistikanbietern und anderen Dienstleistern muss die Verfügbarkeit und Lieferung des anfänglichen Produktportfolios in den anfänglichen Zielregionen sicherstellen.
Anhang 8: Risikomanagementplan und Risikoregister
Dieser Abschnitt beschreibt die Methodik zur Identifizierung, Bewertung, Priorisierung und Bewältigung von Risiken für das Projekt „ GMEP-01 Markteintrittsstrategie für Nordamerika “. Die Risiken wurden in mehreren Diskussionsrunden mit Interessenträgern ermittelt und mithilfe einer Vorlage des Projekt-, Programm- und Portfoliomanagementbüros (P3MO) dokumentiert. Jedes Risiko wurde anhand eines Bewertungssystems beurteilt, das die Wahrscheinlichkeit (W) sowie die Auswirkungen auf Terminplan (T), Kosten (K) und Qualität (Q) berücksichtigt. Diese Faktoren werden kombiniert, um einen zusammengesetzten Kritikalitätswert zu berechnen:
Kritikalität = Wahrscheinlichkeit × (Auswirkung auf Terminplan + Auswirkung auf Kosten + Auswirkung auf Qualität).
Der maximal mögliche Kritikalitätswert beträgt 75, berechnet als 5 × (5 + 5 + 5). Die Kritikalität jedes Risikos wird über alle Risiken hinweg standardisiert und sowohl als absoluter Wert als auch als Prozentsatz des maximalen Werts dargestellt. Die Darstellung der Kritikalität als Prozentsatz ermöglicht einen leichteren Vergleich zwischen den Risiken. Diese Methode gewährleistet eine klare Priorisierung, sodass die kritischsten Risiken zuerst adressiert werden. Für jedes identifizierte Risiko wurden geeignete Bewältigungsstrategien (z. B. Mindern, Vermeiden, Akzeptieren) festgelegt und mit spezifischen Umsetzungsmaßnahmen in den Projektmanagementplan integriert.
Definitionen von Wahrscheinlichkeit und Auswirkung
| Skala | Wahrscheinlichkeit | Auswirkung auf Termine | Auswirkung auf Kosten (€) | Auswirkung auf Qualität |
| 5 Sehr Hoch | >70% | > 6 Monate | > 1 Million | Kritische Auswirkung, könnte das gesamte Projekt gefährden |
| 4 Hoch | 51% – 70% | 3 – 6 Monate | 500K – 1 Million | Signifikante Auswirkung auf wesentliche Liefergegenstände |
| 3 Mittel | 31% – 50% | 1 – 3 Monate | 100K – 500K | Mäßige Auswirkung auf zentrale Funktionsbereiche |
| 2 Gering | 11% – 30% | 1 – 4 Wochen | 50K – 100K | Geringe Auswirkung auf die Gesamtqualität des Projekts |
| 1 Sehr Gering | 1% – 10% | < 1 Woche | < 50K | Vernachlässigbare Auswirkung auf sekundäre Funktionen |
Erläuterung:
- Wahrscheinlichkeit: Diese Skala stellt die Wahrscheinlichkeit dar, dass das Risiko eintritt, wobei „Sehr Hoch“ eine Wahrscheinlichkeit von mehr als 70 % und „Sehr Gering“ eine Wahrscheinlichkeit zwischen 1 % und 10 % angibt.
- Auswirkung auf Termine: Misst die Verzögerung, die das Risiko im Projektterminplan verursachen könnte. Zum Beispiel würde eine „Sehr Hohe“ Auswirkung zu Verzögerungen von mehr als 6 Monaten führen, während eine „Sehr Geringe“ Auswirkung Verzögerungen von weniger als einer Woche verursachen würde.
- Auswirkung auf Kosten: Diese Spalte definiert die möglichen finanziellen Auswirkungen des Risikos, wobei „Sehr Hoch“ Kosten von über 1 Million Euro bedeutet und „Sehr Gering“ Kosten unter 50.000 Euro.
- Auswirkung auf Qualität: Bewertet, wie das Risiko die Qualität der Liefergegenstände beeinflussen könnte. Eine „Sehr Hohe“ Auswirkung könnte das gesamte Projekt gefährden, während eine „Sehr Geringe“ Auswirkung nur minimale Effekte auf weniger kritische Bereiche haben würde.
Erläuterung, wie die Definitionen von Wahrscheinlichkeit und Auswirkung die Kritikalitätswerte bestimmen. Die folgende Tabelle zeigt die detaillierten Berechnungen für drei spezifische Risiken und wie die Werte im Risikoregister berechnet wurden:
| Risikobeschreibung | Wahrscheinlichkeit (W) | Auswirkung auf Termine (T) | Auswirkung auf Kosten (K) | Auswirkung auf Qualität (Q) | Berechnete Kritikalität |
| Verzögerungen bei der behördlichen Registrierung | 4 (Hoch) | 5 (Sehr Hoch: > 6 Monate) | 4 (Hoch: 100K € – 500K €) | 4 (Signifikante Auswirkung) | 4 × (5 + 4 + 4) = 52 |
| Wechselkursschwankungen | 4 (Hoch) | 4 (Hoch: 3 – 6 Monate) | 4 (Hoch: 100K € – 500K €) | 4 (Signifikante Auswirkung) | 4 × (4 + 4 + 4) = 48 |
| Unfähigkeit, verlässliche Dienstleister zu sichern | 4 (Hoch) | 5 (Sehr Hoch: > 6 Monate) | 4 (Hoch: 100K € – 500K €) | 4 (Signifikante Auswirkung) | 4 × (5 + 4 + 4) = 52 |
Detaillierte Berechnungserklärung:
- Verzögerungen bei der behördlichen Registrierung:
- Wahrscheinlichkeit: 4 (Hoch: 51% – 70%)
- Auswirkung auf Termine: 5 (Sehr Hoch: > 6 Monate Verzögerung)
- Auswirkung auf Kosten: 4 (Hoch: 100K € – 500K €)
- Auswirkung auf Qualität: 4 (Signifikante Auswirkung auf die Gesamtfunktionalität)
- Berechnete Kritikalität: 4 × (5 + 4 + 4) = 52
- Wechselkursschwankungen:
- Wahrscheinlichkeit: 4 (Hoch: 51% – 70%)
- Auswirkung auf Termine: 4 (Hoch: 3 – 6 Monate Verzögerung)
- Auswirkung auf Kosten: 4 (Hoch: 100K € – 500K €)
- Auswirkung auf Qualität: 4 (Signifikante Auswirkung auf die Gesamtfunktionalität)
- Berechnete Kritikalität: 4 × (4 + 4 + 4) = 48
- Unfähigkeit, verlässliche Dienstleister zu sichern:
- Wahrscheinlichkeit: 4 (Hoch: 51% – 70%)
- Auswirkung auf Termine: 5 (Sehr Hoch: > 6 Monate Verzögerung)
- Auswirkung auf Kosten: 4 (Hoch: 100K € – 500K €)
- Auswirkung auf Qualität: 4 (Signifikante Auswirkung auf die Gesamtfunktionalität)
- Berechnete Kritikalität: 4 × (5 + 4 + 4) = 52
Behandlung der priorisierten Risiken
Nachdem die Risiken bewertet und priorisiert worden waren, erarbeitete das Projektmanagementteam in einer Brainstorming-Sitzung mögliche Reaktionen auf jedes Risiko. Das Team wählte die Reaktionen aus, die in Bezug auf Kosten und Wirksamkeit am besten geeignet waren. Diese ausgewählten Strategien wurden anschließend mit spezifischen Umsetzungsmaßnahmen in den Projektmanagementplan integriert.
Risikoregister
Das folgende Risikoregister enthält alle identifizierten Risiken, ihre Kritikalitätswerte, die ausgewählten Risikobewältigungsstrategien sowie deren Implementierung im Projektplan.


Abkürzungen:
- W: Wahrscheinlichkeitswert
- T: Auswirkung auf Termine
- K: Auswirkung auf Kosten
- Q: Auswirkung auf Qualität
- V: Absoluter Kritikalitätswert
- %: Prozentualer Kritikalitätswert
Anhang 9: Projektrollen und -verantwortlichkeiten
- Unternehmen (auftraggebende Organisation): Stellt die übergeordnete strategische Ausrichtung, Ressourcen und Governance-Überwachung bereit, um sicherzustellen, dass das Projekt mit den übergeordneten Zielen der Organisation übereinstimmt und Mehrwert liefert.
- Programmmanagement: Überwacht das gesamte Programm und stellt sicher, dass alle Projekte innerhalb des Programms mit den strategischen Zielen übereinstimmen, die Ressourcen angemessen zugewiesen werden und die Nachprojektvorteile realisiert werden. Koordiniert zwischen den Projekten und sorgt für Synergien im gesamten Programm.
- Lenkungsausschuss: Bietet strategische Ausrichtung und Unterstützung bei Entscheidungen. Stellt sicher, dass das Projekt mit den Zielen der Organisation und den Erwartungen der Interessenträger übereinstimmt.
- Projektauftraggeber: Stellt sicher, dass das Projekt die erforderlichen Ergebnisse liefert und die angestrebten Vorteile realisiert. Überwacht den Business Case und trifft richtungsweisende Entscheidungen.
- Projektsicherung: Überwacht das Projekt unabhängig, um eine effiziente Verwaltung und die Einhaltung der vereinbarten Anforderungen und Standards sicherzustellen. Unterstützt den Lenkungsausschuss bei der Qualitätskontrolle und dem Risikomanagement.
- Projektleiter: Verantwortlich für die Fertigstellung des Projektumfangs, das Management des Projektteams und die Sicherstellung, dass das Projekt im Umfang, Terminplan und Budget bleibt. Managt Risiken und validiert Liefergegenstände.
- Projektmanagementbüro (PMO bzw. P3MO): Unterstützt den Projektleiter bei administrativen Aufgaben, Prozessstandardisierung und Projektgovernance.
- Komponentenleiter (CL): Überwacht das Management eines spezifischen Projektbestandteils und stellt sicher, dass alle Arbeitspakete innerhalb dieses Bestandteils mit den Projektzielen und Zeitplänen übereinstimmen.
- Arbeitspaketleiter (WPL): Verantwortlich für die Ausführung und Lieferung spezifischer Arbeitspakete und stellt sicher, dass sie den Qualitäts-, Zeit- und Budgetanforderungen entsprechen.
- Projektteammitglied: Führt zugewiesene Aufgaben innerhalb der Arbeitspakete aus und trägt zur Fertigstellung der Projektliefergegenstände bei.
- Scrum Master: Moderiert den Scrum-Prozess, beseitigt Hindernisse und stellt die Einhaltung der agilen Prinzipien sicher.
- Produktverantwortlicher: Definiert die Produktanforderungen, priorisiert das Backlog und stellt sicher, dass das Entwicklungsteam den Interessenträgern Mehrwert liefert.
- Hersteller: Verantwortlich für die Konstruktion, Produktion und Qualitätskontrolle aller Produkte, bevor sie an die Tochtergesellschaft versandt werden. In diesem Projekt übernimmt die AutoTech GmbH die Rolle des Herstellers.
